9 Технико-экономическое обоснование нир
Научно-исследовательская работа заключается в разработке и изготовлении прибора коммутации входных каналов для акустико-эмиссионной системы "МАЛАХИТ АС-12А"
Основная особенность крупнотоннажных объектов - жесткие и короткие сроки ремонта, в заключение которого и производится контроль. Экономически невыгодно, а часто и технически невозможно, разделить технологический контур на меньшие испытательные контура.
В тоже время, частичный вывод технологического оборудования из эксплуатации невозможен, а из-за высокого уровня фоновых шумов мониторинг на действующем оборудовании чаще всего затруднен.
Названные выше особенности приводят:
--- к большим площадям контроля, при которых, как обычно, не хватает каналов АЭ-системы;
--- к большому объему испытательного контура, который, как правило, нагружается воздухом или инертным газом.
Как следствие, скорость подъема давления гораздо ниже рекомендованной РД, и активность АЭ источников гораздо ниже, чем при нормальной скорости нагружения.
Это обстоятельство и было использовано для разработки коммутатора каналов (блока расширения), который переключает любой выбранный канал системы на один из двух каналов входа. Таким образом, на входе 16-ти канальной АЭ-системы МАЛАХИТ АС-12 получаем 2х16 канала, которые условно будут разделены на группы «А» и «Б».
Несмотря на то, что в каждый отрезок времени машина работает только с 16-ю каналами, варианты расстановок 32 датчиков по объектам или объекту позволяют в этом случае взять в контроль практически в два раза большие площади. Перечисленные выше обстоятельства позволяют с уверенностью говорить, что применять одну АЭ-систему совместно с блоком расширения экономически выгоднее, чем использовать две АЭ-системы.
9.1 Организация и планирование
Для организации научно-исследовательских работ (НИР) применяются различные методы экономического планирования. Работы, проводящиеся в коллективе с большими людскими затратами, рассчитываются методом сетевого планирования.
Система планирования основана на графическом представлении определенного комплекса работ, отражающих их последовательность, взаимосвязь и длительность. Настоящая работа имеет малый штат исполнителей (два: руководитель и инженер) и проводится с малыми затратами, поэтому целесообразно применить систему линейного планирования с построением линейного графика.
С учетом выше сказанного, разбиваем всю тему на определенные этапы, количество и содержание которых определяется спецификой темы. Объективный экономический расчет позволяет равномерно распределить время работы и нагрузку на исполнителей, а также увеличить эффективность работ.
9.2 Расчет трудоемкости этапов
Расчет трудоемкости осуществляется двумя методами:
--- технико-экономическим;
--- опытно-статистическим.
В данном случае удобно использовать опытно-статистический метод, который можно реализовать двумя путями:
--- методом аналогов;
--- вероятностным методом.

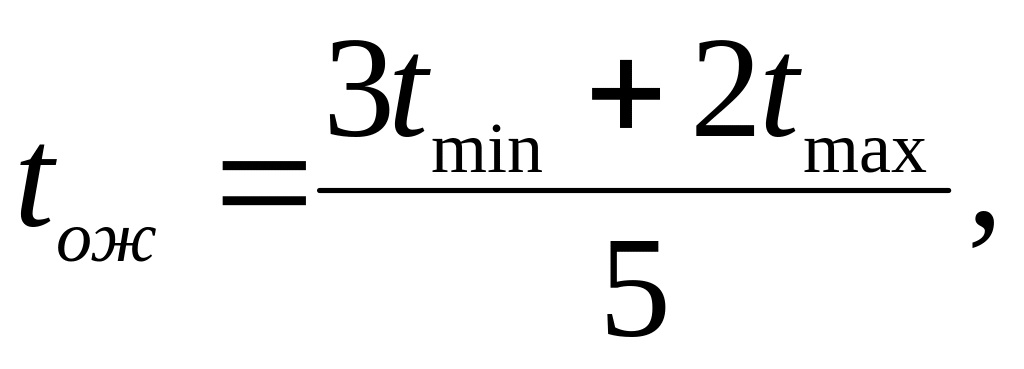

При проведении поисковых работ применение системы аналогов практически невозможно в виду новизны работ, поэтому для определения ожидаемого значения продолжительности работ tож применяется вероятностный метод - метод двух оценок tmin и tmax.
(9.1)
где tmin - минимальная трудоемкость работ, ч.-дн.;
tmax -максимальная трудоемкость работ, ч.-дн.;
Сроки tmin и tmax устанавливает руководитель.

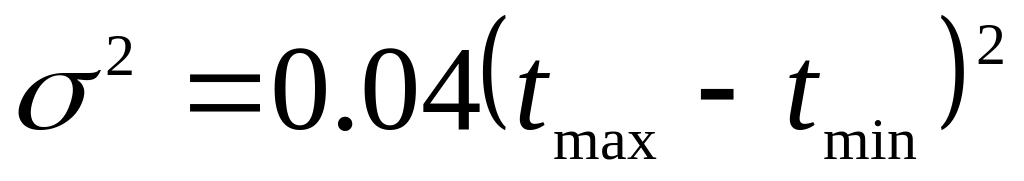

Установление любого времени работ сопровождается риском, для этого рассчитывается среднеквадратичное отклонение:
(9.2)

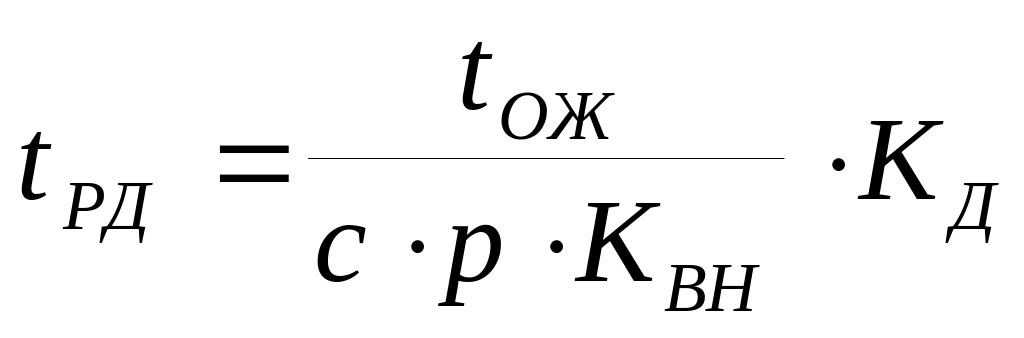

Для построения линейного графика необходимо рассчитать длительность этапов в рабочих днях, а затем перевести в календарные дни. Расчет ведется по формуле:
(9.3)
где tОЖ - трудоемкость работы, ч. - дни;
p - количество смен в сутки, p=1;
КВН - коэффициент выполнения нормы, КВН=1;
с - число работников, занятых в выполнении данной работы, с=2;
КД - коэффициент, учитывающий дополнительное время на компенсации и согласование работ, КД=1.2

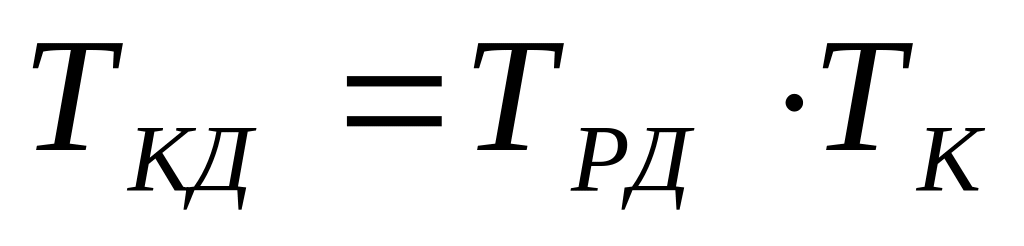

(9.4)

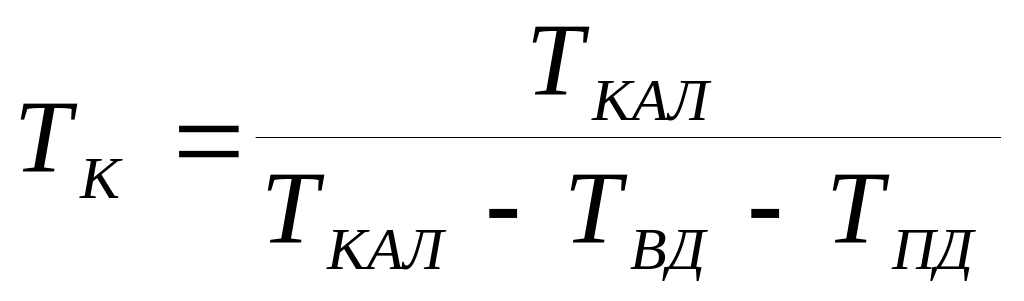

где ТК - коэффициент календарности.
(9.5)
где ТКАЛ - календарные дни, ТКД=365;
ТВД - выходные дни, ТВД=104;
ТПД - праздничные дни, ТПД=8
(9.6)
В выполнении работы действуют научный руководитель и инженер.
