Расчет временного водоснабжения
Временное водоснабжение на строительстве предназначено для обеспечения производственных, хозяйственно-питьевых и противопожарных нужд.
Определяем расчетный расход воды на производственные нужды:
,
где
- удельный
расход воды на единицу объема работ;
- объем
строительных работ данного вида,
выполняемых в смену с максимальным
водопотреблением;
-
коэффициент часовой неравномерности
водопотребления;
- число
часов работы в смену, n=8
час.
Потребители воды на производственные нужды:
поливка бетона и опалубки –350 л;
штукатурка обычная - 8 л;
компрессоры – 40 л;
автомашины грузовые – 700 л;
бульдозеры – 600 л.

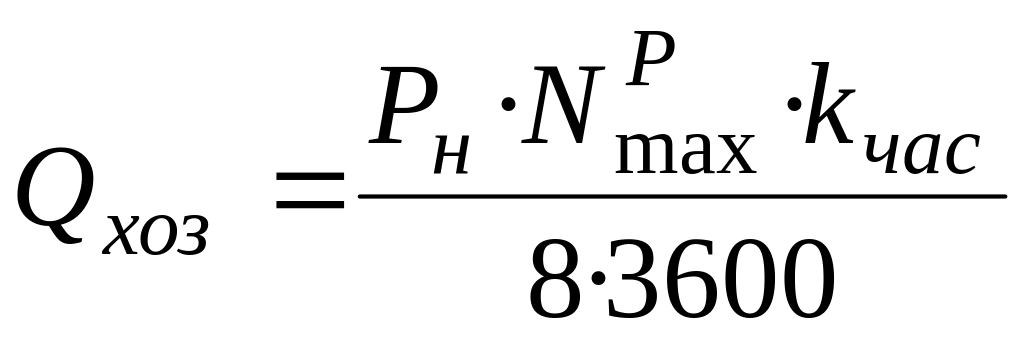

Определяем расчетный расход воды на хозяйственно-бытовые нужды (кроме душа):
,
где
- норма
водопотребления на одного рабочего в
смену,
-
коэффициент часовой неравномерности
водопотребления для данного типа нужд,
- число
работающих в наиболее многочисленную
смену.

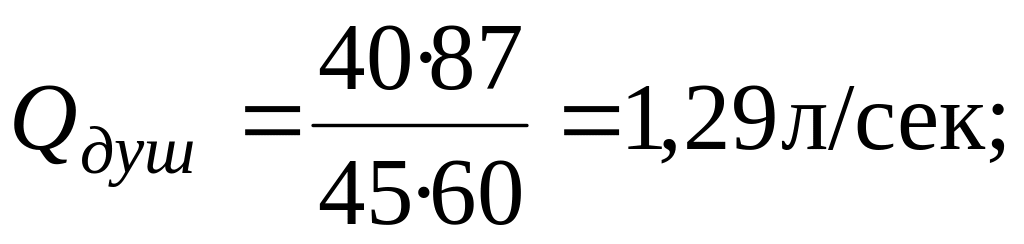

Определяем расход на душ:
,
где
- норма
расхода воды на одного работника;
- число
работников, принимающих душ в максимально
загруженную смену (40%);
-
продолжительность работы душевой
установки (45 мин).
Определяем расход воды на противопожарные нужды:
Минимальный расход воды на противопожарные нужды зависит от величины строительной площадки:
;
Определяем общий расход воды:
6. Определяем диаметр трубопровода:
где
- скорость
движения воды по трубам,
- принимаем
по ГОСТ
Расчет теплоснабжения.
Временное теплоснабжение на строительных площадках осуществляется в целях обеспечения теплом технологических процессов (подогрев воды и заполнителей на бетонно-растворных узлах, отопление тепляков, прогрев бетона и пр.); отопление и сушка строящихся объектов; отопление, вентиляция и горячее водоснабжение временных санитарно-бытовых и административно-хозяйственных строений. В состав временного теплоснабжения входят источники теплоснабжения, сети временного теплоснабжения и концевые устройства (отопительные приборы, агрегаты и бойлеры).
,где
;
;
;
Отопление водяное от основного трубопровода d=80мм.
Расчет потребности мощностей электроэнергии
Таблица 3.7.1
№№ п/п |
Наименование Потребителя |
Единицы Измер-я |
Кол-во W |
Норма на ед. изм-я Pуд, кВт |
Коэф-нт спроса, кс |
Общие затраты, W·Pуд, кВт |
Коэф-нт мощности, cos |
Потребл-ая мощность, N |
|
А. Производственные нужды |
|||||||||
1 |
Башенный кран |
шт. |
1 |
321 |
0,2 |
321 |
0,5 |
128 |
|
2 |
Сварочный аппарат |
шт. |
1 |
30 |
0,5 |
30 |
0,4 |
75,0 |
|
3 |
Штукатурно-строительный аппарат |
шт. |
1 |
32 |
0,45 |
32 |
0,65 |
49,9 |
|
4 |
Передвижная станция |
шт. |
1 |
10 |
0,5 |
10 |
0,6 |
16,7 |
|
5 |
Электрокраскопульт |
шт. |
1 |
5 |
0,15 |
5 |
0,6 |
8,33 |
|
6 |
Растворонасос |
шт. |
1 |
10 |
0,5 |
10 |
0,65 |
15,4 |
|
7 |
Затирочная машина |
шт. |
1 |
3 |
0,15 |
3 |
0,6 |
5 |
|
8 |
Компрессор |
шт. |
5 |
70 |
0,7 |
280 |
0,8 |
350 |
|
9 |
Подъемник |
шт. |
1 |
5 |
0,15 |
5 |
0,5 |
10 |
|
|
298,0 |
||||||||
Б. Технологические нужды |
|||||||||
1 |
Вибратор для укладки бетонной смеси |
шт. |
1 |
1 |
0,15 |
1 |
0,6 |
3,33 |
|
2 |
Установка электропрогрева бетона |
шт. |
1 |
30 |
0,7 |
30 |
0,8 |
37,5 |
|
|
40,8 |
||||||||
В. Внутреннее освещение |
|||||||||
1 |
Административно-бытовые помещения |
м2 |
622 |
0,015 |
0,8 |
9,33 |
1 |
9,33 |
|
2 |
Отделочные работы |
м2 |
40000 |
0,015 |
0,8 |
600 |
1 |
600 |
|
|
487,5 |
||||||||
Г. Внешнее освещение |
|||||||||
1 |
Монтаж строительных конструкций |
м2 |
650 |
0,003 |
1 |
1,95 |
1 |
1,95 |
|
2 |
Такелажные работы |
м2 |
622 |
0,003 |
1 |
1,98 |
1 |
1,98 |
|
3 |
Территория строительства |
м2 |
2400 |
0,004 |
1 |
0,96 |
1 |
0,96 |
|
4 |
Главные проходы и проезды |
м2 |
500 |
0,005 |
1 |
2,5 |
1 |
2,5 |
|
|
7,39 |
Суммарная
потребная мощность:
По полученной мощности принимаем трансформаторную подстанцию СКТП-750 (размерами 3,20х2,50м).
