Укладка панелей перекрытия

До начала работ необходимо смонтировать и окончательно закрепить все конструкции нижележащих этажей и разложить панели перекрытия в зоне действия крана. Работы выполняются звеном состоящим из трех человек: монтажник 5-го разряда (М1) – 1, монтажник 4-го разряда (М2) – 1, монтажник 2-го разряда (М3) – 1. Операции по укладке панелей перекрытия выполняют в следующем порядке:

ОЧИСТКА ПАНЕЛИ И ПРОВЕРКА ЕЕ РАЗМЕРОВ. Монтажник М3 осматривает панель, проверяет наличие закладных деталей и состояние монтажных петель. Легкими ударами молотка-зубила он очищает панель от наплывов бетона и грязи.

ПОДГОТОВКА РАСТВОРНОЙ ПОСТЕЛИ. Монтажник М2 с помощью молотка-зубила очищает место укладки панели, а монтажник М1 лопатой набирает раствор из ящика и устраивает растворную постель, разравнивая раствор кельмой.

СТРОПОВКА И ПОДАЧА ПАНЕЛИ К МЕСТУ УКЛАДКИ. Монтажник М3 принимает поданный машинистом крана строп, поочередно цепляет его крюки за монтажные петли панели и подает команду машинисту крана натянуть ветви стропа. Убедившись в надежности строповки, монтажник М3 отходит на безопасное расстояние, а машинист крана по его сигналу поднимает и перемещает панель к месту укладки.

УКЛАДКА ПАНЕЛИ. Монтажники М1 и М2, стоя на ранее уложенной панели, принимают поданную машинистом крана панель на расстоянии 30 см от перекрытия и ориентируют ее над местом укладки. Машинист крана по сигналу монтажника М1 опускает панель на растворную постель. Ветви стропа остаются натянутыми.

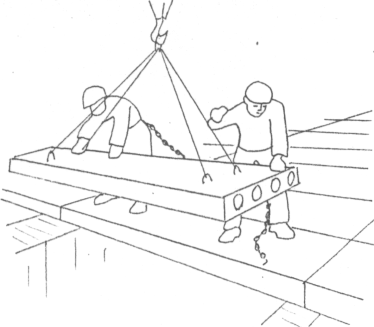

Рис. 6.5.1. Монтаж панелей перекрытия

ВЫВЕРКА И РАССТРОПОВКА ПАНЕЛИ. Монтажники М1 и М2 уровнем проверяют правильность укладки панели по высоте, устраняя замеченные отклонения путем изменения толщины растворной постели. При смещение панели в плане монтажники рихтуют ее ломами. Затем по команде монтажника М1 машинист крана ослабляет натяжение ветвей стропа, а монтажники расстроповывают панель.

Штукатурные работы

Процесс оштукатуривания поверхностей состоит из следующих операций: подготовка поверхности под штукатурку, провешивание поверхности, нанесение обрызга и грунта, вытягивание тяг и разделка углов, накрывка и затирка поверхности, отделка откосов и заглушин.

Кирпичные поверхности, подлежащие оштукатуриванию, должны быть тщательно очищены от пыли, грязи, жировых и других пятен. Поверхности провешивают и устраивают маяки для проверки горизонтальности и вертикальности поверхностей и контролирования толщены наносимого штукатурного слоя. Вертикальные поверхности провешивают с помощью отвеса, горизонтальные – с помощью уровня с рейкой-правилом.

Правильность подготовки поверхности под оштукатуривание должна быть оформлена актом на скрытые работы.

Штукатурка должна быть прочно соединена с оштукатуриваемой поверхность: отдельные слои намета не должны расслаиваться. Прочность сцепления проверяют легким простукиванием поверхности штукатурки. Глухой звук указывает на отсутствие сцепления, в этих местах штукатурный слой должен быть вырублен и заменен новым. На поверхности штукатурки не допускаются трещины, бугорки, раковины и др.
