Анализ и выравнивание ресурсов Бардышев Позняк
.docxМИНОБРНАУКИ РОССИИ
Санкт-Петербургский государственный
электротехнический университет
«ЛЭТИ» им. В.И. Ульянова (Ленина)
Кафедра ИМ
отчет
по ИДЗ №3
по дисциплине «Проектный менеджмент»
Тема: Анализ и выравнивание загрузки ресурсов проекта. Анализ календарно-сетевого плана проекта средствами MS Project 2007
Студенты гр. 9502 |
|
Бардышев В. Н. Позняк В. Ю. |
Преподаватель |
|
Фомина И. Г. |
Санкт-Петербург
2021
Цель работы.
Приобрести умения анализа длительностей задач проекта, научиться выравнивать загрузку ресурсов
Содержание работы
Задачи работы:
1. Осуществить параметрический анализ длительностей задач проекта: самостоятельно назначить задачи как параметрические, создать настраиваемые поля для параметров, нормы и оценки длительности, ввести значения параметров и нормы длительности и вычислить оценку длительности проекта и необходимость оптимизации модели проекта. Скорректировать сетевую модель в соответствии с результатами анализа;
2. Провести PERT-анализ длительностей задач для контроля сроков выполнения проекта. При этом самостоятельно задать в таблице ввода PERT значения оптимистической, ожидаемой и пессимистической длительностей. Скорректировать план проекта так, чтобы реальные длительности максимально совпадали с ожидаемыми длительностями, полученными в результате анализа. При необходимости следует внести изменения в сроки выполнения проекта (крайние задачи).
3. Провести анализ рисков невыполнения проекта;
4. Автоматическим способом осуществить выравнивание загрузки ресурсов, скорректировать полученную модель ручным способом;
Параметрический анализ длительности задач
На рисунке 1 приведен результат параметрического анализа длительности задач. В результате анализа выяснилось, что назначенных 3 аналитика на задачу «Анализ сферы» оптимально достаточно для проекта.

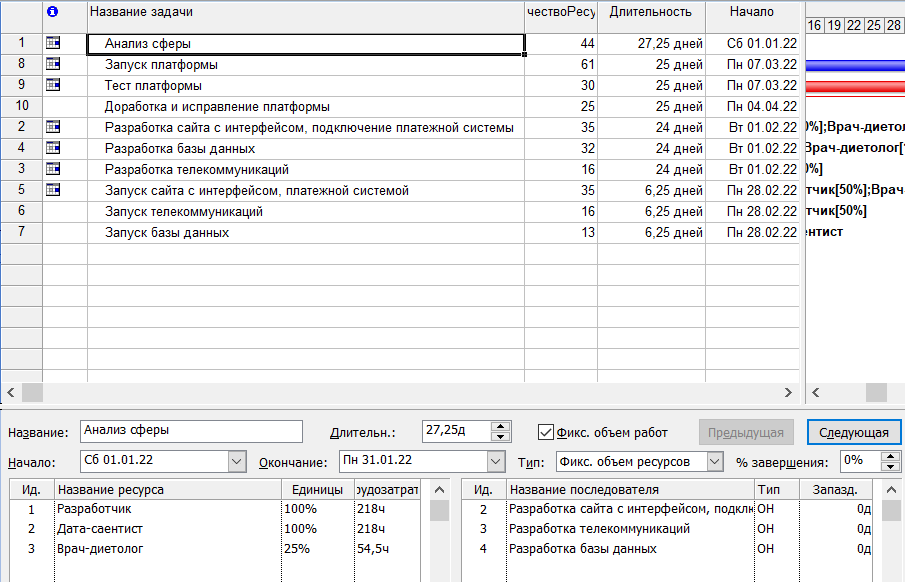

Рисунок 1. – Ресурсы параметрического анализа длительности задач
2. PERT-анализ длительностей задач
На рисунке 2 отображены оптимистическая, ожидаемая и пессимистическая длительности, а также вычисленная по методу PERT длительность задач. В результате анализа не выявлено дополнительных длительностей, что говорит об оптимальности планирования сроков.
Рисунок 2 – Значение оптимистической, ожидаемой и пессимистической длительности
3. Анализ рисков невыполнения проекта
На рисунке 3 показан результат анализа рисков задач с предварительными длительностями. Таковых задач нет, следовательно, можно сделать вывод, что риск невыполнения проекта в срок очень низкий или полностью отсутствует.
Рисунок 3 – Анализ рисков задач с предварительными длительностями
На рисунке 4 показан результат анализа рисков задач со слишком короткой длительностью (<=2 дня). Таковых задач нет, следовательно, можно сделать вывод, что риск невыполнения проекта в срок очень низкий или полностью отсутствует.
Рисунок 4 – Анализ рисков задач с короткой длительностью
На рисунке 5 показан результат анализа рисков задач с большим количество ресурсов и длительностью.
Рисунок 5 - Анализ рисков задач с большим количество ресурсов и длительностью
Из рисунка 5 видно, что наиболее длительной задачей является «Анализ сферы», а наиболее ресурсоемкой - «Запуск платформы»
4. Выравнивание загрузки ресурсов автоматическим способом
Выравнивание загрузки ресурсов целесообразно проводить в случае их неравномерного распределения. На рисунке 6 показан лист ресурсов, из которого видно, что перегруженные ресурсы отсутствуют, поскольку было выполнено выравнивание загрузки ресурсов вручную на начальных этапах планирования ресурсов.

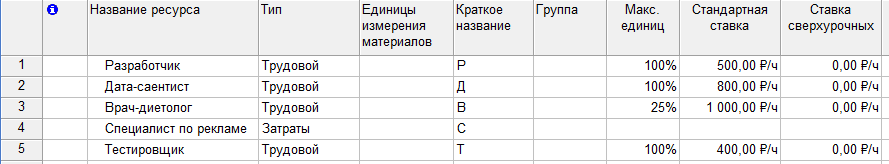

Рисунок 6 – Лист ресурсов
Вывод.
В ходе выполнения практической работы были изучены 2 способа выравнивания загрузок: автоматическое и ручное. Были проведены параметрический анализ длитльности задач, PERT-анализ и анализы рисков. В результате в проект были внесены изменения.
