ПРИЛОЖЕНИЕ 5

Стоимость строительства железной дороги по главам сводного сметного расчета

Наименование глав

Стоимость 1

Длина участка,

Индекс на

Общая сметная

стоимость, тыс.



км, тыс. руб

км

сентябрь 2016 г.



руб.









Глава3. Искусственные

1132



10,208

173332

сооружения











Глава9.



15





Эксплуатационный

24



10,208

3675

инструмент и инвентарь









Смета № 5-1 на устройство связи, сигнализации и автоблокировки

Составлена в ценах 2016 г. (Индекс: 10,208)

Обоснова-

Наименование работ и

Ед.



Стоимость тыс. руб.

ние

затрат



изм.

Количество







Единицы

Всего















Комплекс

работ

по











устройству



связи

км

15

1166,2

178569



сигнализации



и

Табл.1.1











автоблокировки











Табл.1.2











строительные работы

%

42

-

74999





монтажные работы



%

34

-

60713



оборудование и приборы

%

24

-

42856

Смета № 6-1 на здания и сооружения, производственные и служебные

Составлена в ценах 2016 г. (Индекс: 10,208)

Обоснов

Наименование работы



Ед.



Стоимость тыс. руб.

ание



изм.

Количество





















Единицы

Всего















Комплекс

работ

по











строительству

зданий

и

км

15

14,4

2205

Табл.1.1

сооруж., произв. и служеб.









Табл.1.2

строительные работы



%

82

-

1808



монтажные работы



%

7

-

154



оборудование и приборы



%

11

-

243

Смета № 7-1 на сооружение энергетического хозяйства

Составлена в ценах 2016 г. (Индекс: 10,208)

Обоснов

Наименование работы



Ед.



Стоимость тыс. руб.

ание







изм.

Количество

































Единицы

Всего



















Комплекс

работ

по











строительству

объектов

км

15

392

60023

Табл.1.1

энергетического хозяйства









Табл.1.2

строительные работы



%



-





монтажные работы



%

38

-

22809



оборудование и приборы



%

28

-

16806

Смета № 8-1 на сооружение водоснабжения, канализации, теплофикации

и газоснабжения

Составлена в ценах 2016 г. (Индекс:10,208)

Обоснов

Наименование работы



Ед.



Стоимость тыс. руб.

ание







изм.

Количество

































Единицы

Всего



















Комплекс

работ

по











строительству



соор.

км

15

326

49917

Табл.1.1

водоснаб., канал., газоснаб.









Табл.1.2

строительные работы



%























монтажные работы



%

79

-

39435



оборудование и приборы

%

15

-

7488

33

Заказчик_____________________________________













«УТВЕРЖДЕН» «__»_________20__г.













Сводный сметный расчет в сумме_2128482,066 __тыс.руб.













В том числе возвратных сумм___

___тыс.руб.













«_11_»__октября___2016__г.





















Сводный сметный расчет стоимости строительства новой железнодорожной линии

















Составлен в ценах по состоянию на сентябрь 2016 г.





Номера







Сметная стоимость, тыс. руб.



















Оборудовани



Общая



смет.

Наименование глав, объектов, работ и











Строительных



Монтажных

я,

Прочих

сметная



п/п

рас-



затрат







работ



работ

мебели,

затрат

стоимость





четов





















инвентаря



























1

2



3

4



5

6

7

8



1



Глава 1. Подготовка территории

58019,179



-

-

-

58019,179





строительства























2

1

Глава 2. Возведение земляного полотна

157677,752



-

-

-

157677,752



3



Глава 3. Искусственные сооружения

173331,840



-

-

-

173331,840



4

2

Глава 4. Возведение верхнего строения

455900,556



-

-

-

455900,556



пути



























5



Глава 5. Устройство связи, сигнализации и

74998,788



60713,305

42856,451

-

178568,544





автоблокировки























6



Глава 6. Здания и сооружения,

180804,096



15434,496

24254,208

-

220492,800





производственные и служебные























7



Глава 7. Энергетическое хозяйство

22808,755



16806,451

20407,834

-

60023,040



8



Глава 8. Водоснабжения, водоотведение,

39434,525



7487,568

2995,027

-

49917,120





теплофикация и газоснабжение























9



Глава 9. Эксплуатационный инструмент и

-



-

3674,880

-

3674,880







инвентарь































Итого по гл. 1-9

1162975,492



100441,820

94188,399

-

1357605,712



10

ГСН -81-

Глава 10. Временные здания и сооружения

95363,990



8236,229

7723,449

-

111323,668



05-01

(8,2% от итога глав 1-9)



























Итого по гл. 1-10

1258339,483



108678,049

101911,848

-

1468929,380





ГСН -81-

Глава 11. Прочие работы и затраты















11

Удорожание работ в зимнее время ((2,3%)

28941,808



2499,595

2343,973

-

33785,376



05-02







от итога глав 1-10)





















































1

2

3

4

5

6

7

8





Дополнительные затраты на передвижной

-

-

-

117514,350

117514,350





характер работ ((8%) от итога глав 1-10)



































Затраты на передислокацию строительных















организаций к новому месту работ 5 % от

-

-

-

73446,469

73446,469





итога глав 1-10















Итого по гл. 1-11

1287281,291

111177,645

104255,821

190960,819

1693675,575





Глава 12. Содержание службы заказчика

-

-

-

15243,080

15243,080





(0,9% от итога глав 1-11, гр.8)



















Глава 13. Проектные и изыскательские

-

-

-

42341,889

42341,889





работы (2,5% от итога глав 1-11, гр.8)



















Итого

1287281,291

111177,645

104255,821

57584,970

1751260,545



МДС-81-

Резерв средств на непредвиденные работы

38618,439

3335,329

3127,675

1727,549

52537,816



35-2004

и затраты (3% от итога гл. 1-13)

















Итого по сводному сметному расчету

1325899,729

114512,974

107383,495

59312,519

1803798,361



Закон

НДС, 18%

238661,951

20612,335

19329,029

10676,253

324683,705



РФ



















Всего по сводному сметному расчету с

1564561,681

135125,309

126712,524

69988,772

2128482,066





НДС















35

Калькуляция

«Транспортных расходов на 1 тонну щебня»

1)вид отпускной цены – ФВСО (франко-вагон станция отправления);

2)наименование поставщиков и удельный вес поставки – щебёночный завод, 100%;

3)вид транспорта – железнодорожный;

3.1) вид отправкипо вагонный;

3.2) тариф – общий;

3.3) тарифный класс – 1;

3.4) норма загрузки вагона – 55 тонн.

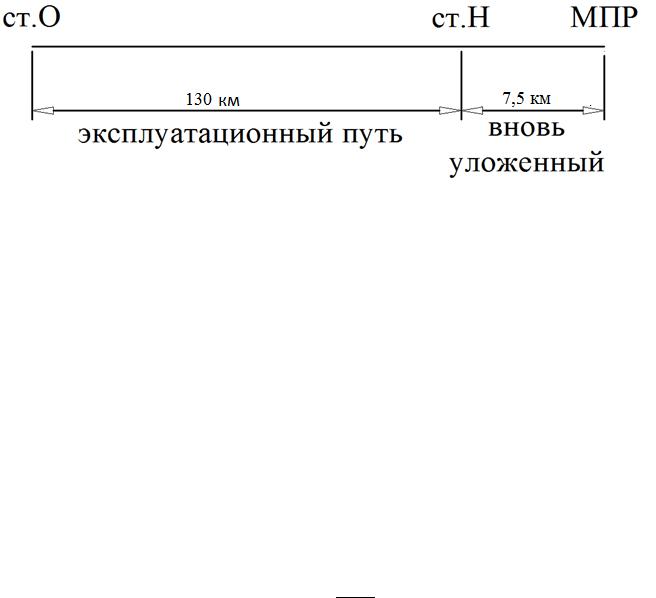

Рисунок 3.1 – Схема доставки груза

Таблица 1 – Калькуляция №1









Стоимость на 1 тонн, руб.

Наименование операции

Наименование конечных

Расстояние,





п/п

пунктов перевозки

км













Формула

всего

















подсчета























1

2

3

4

5

6

1

Жд перевозки по

Ст. О – ст. Н

130

32,51

32,51

эксплуатируемому пути











2

Жд перевозки по вновь

Ст. Н – МПР

7,5

25,88

25,88

уложенному пути























3

Выгрузка

МПР

-

5,67

5,67

4

Стоимость пробега

МПР – ст. О

137,5

2,36

2,36

порожних вагонов

























Итого:







66,42

С =

×

где n

количество осей вагона, n=4;

Т

провозная плата, тариф;

Р– норма загрузки вагона, Р=55 т

Калькуляция стоимости материалов

Составлена в ценах и нормах 2000 г.











,завод-франко(станция назначенияилибтправленияи др.)











На единицу измерения (в руб.)



порядкупо№



измеренияЕдиница



отпускнойВидцны

измеренияединицыВес тоннахв(брутто)

расходыТранспортныена 1 в(грузатоннуруб.)

калькуляций№ расходовтранспортных

сбытовыхНаценкаи организацийснабженческихв %















Наименование

Наименование

ценаОтпускная

сбытовыхНаценкаи организацийснабженческих

реквизитаитарыСтоимость

расходыТранспортные

(ценасметнаяИтогофранкоскладприобъектный)

складские-Заготовительсно расходы

ценасметнаяВсегос складскими-заготовительно расходами

































материалов,

































поставщика и





























полуфабрикатов

































место отгрузки





























и изделий































































































1

2

3

4



5

6

7

8

9

10

11

12

13

14

15

16







Щебеночный



























1

Щебень

м3

завод,

ФВСО

1,75

66,42

1

-

108,00

-

-

116,235

224,235

1,02

228,72

станция







































отправления



























37

СПИСОК ЛИТЕРАТУРЫ

1.Методика определения стоимости строительной продукции на территории РФ МДС 81 - 35.2004 / Госстрой. - М., 2004.

2.Методические указания по определению величины накладных расходов в строительстве. МДС 81 -33.2004. - М., 2004.

3.Методические рекомендации по определению величины сметной прибыли. МДС 8125.2001. -М., 2002.

4.Государственные элементные сметные нормы на строительные работы (ГЭСН-200Г). - М..

2001.

5.Федеральные единичные расценки на строительные работы ФЕР 81-02-01-2001 / Госстрой России // Земляные работы. - 2001. - № 1.

6.Федеральные единичные расценки на строительные работы ФЕР 81-02-28-2001 / Госстрой России // Железные дороги. - 2003. - № 28.

7.Сборник сметных норм затрат на строительство временных зданий и сооружений (ГСН-81- 05-01-2001). - М., 2001.

8.Сборник сметных норм дополнительных затрат при производстве строительномонтажных работ в зимнее время (ГСН-81 -05-02-200 3). - М., 2001.

9.Федеральный сборник сметных цен на перевозки грузов для строительства. Часть 1. Автомобильные перевозки. — М., 2004.

10.Отраслевой сборник отпускных цен на материалы, изделия и конструкции для строительства объектов железнодорожного транспорта (ОСОЦ-2001-1 МГТС России). - М., 2001.

11.Индексы изменения сметной стоимости строительства по регионам Северо-Западного федерального округа на март 2012 г. - СПб., 2012.

12.Ардзинов В. Д. Сметное дело в строительстве : самоучитель / В. Д. Ард-зинов, Н. И. Барановская, А. И. Курочкин. - СПб. : Питер, 2009.

13.Ардзинов В. Д. Как составлять и проверять строительные сметы / В. Д. Ардзинов. - СПб. : Питер, 2009.

14.Составление смет в строительстве на основе сметно-нормативной базы 2001 г. : практ. пособие / Под ред. П. В. Горячкина. - М., 2003.

15.Проектно-сметиое дело в железнодорожном строительстве : учебник / Под ред. Б. А. Волкова. - М. : Желдориздат, 2000.

16.Варжников А. Г. Составление смет в строительстве : метод, указания / А. Г. Варжииков, Л. М. Кейзик. - СПб. : Петербургский гос. ун-т путей сообщения. 2007.

17.Конспект лекций (Наркевская Т.В.)

38

Соседние файлы в папке Мой курсач экономика
