  1. Определение объемов работ

Все работы по строительству железнодорожного пути разделим на три группы: подготовительные работы; возведение земляного полотна; возведение верхнего строения пути.

    1. Определение объема подготовительных работ

16000 м

Рисунок 1. Схема отводимой территории под строительство

Определяем площадь отводимой территории (рис. 1):

Определяем количество деревьев на данном участке:

шт

Твердых пород:

Мягких пород:

Принимаем в расчетах длину выемки

длину насыпи

Грунт выемки разрабатывается скрепером и бульдозером. Грунт насыпи полностью разрабатывается экскаватором. Выемка полностью разрабатывается в насыпь. На рис. 2 показана схема разработки грунта.

5.6 Км 10,4 км 16,0 км Рисунок 2. Схема разработки грунта: I, II – массивы с первой и

второй группой грунта

    1. Определение объема грунта выемки

24,0

4,0

Рисунок 3. Поперечный разрез выемки

Объем грунта в выемке определяется по формуле в соответствии с рис. 3:

где а – ширина выемки по дну, 12,0 м;

ВВ - ширина раскрытия выемки, м;

НВ - глубина выемки, 4,0 м;

lВ - длина выемки, 5600 м.

При разработке выемки грунт не срезается до проектной отметки скрепером на 5 см, бульдозером на 10 см.

Объем недобора грунта определяется по формуле :

где а – ширина выемки по дну, а=12,0 м;

b толщина слоя недобора грунта;

Объем скреперных и бульдозерных работ можно определить по формулам:

Объем грунта в кюветах определяется следующим образом (рис. 4):

Объем кюветов 1-й и 2-й группы грунта по 50% = 8736/2 = 4368 м3

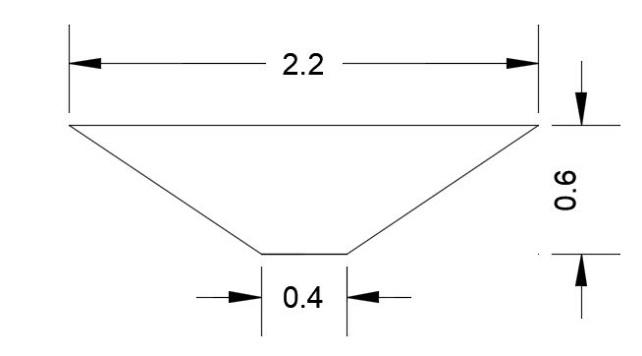

Рисунок 4. Поперечный разрез кювета

Общий объем выемки:

    1. Определение объема грунта в насыпи

Определение объема грунта в насыпи показано на рисунке 5.

  1. 16,6

    3,0

Рис. 5. Поперечные разрезы насыпи: 1 – на главных путях, 2 – на станционных путях

Общий объем грунта в насыпи определяется по формуле:

где – объем грунта насыпи на главных путях, м3 ;

– объем грунта насыпи на станционных путях, м3.

Расчет объемов грунта насыпи на главных и станционных путях производится по формуле:

Объем экскаваторных работ:

– объем грунта выемки с учетом кюветов, м3 .

Вес перевозимого грунта:

гдеудельный вес грунта, 2-ая группа = 1,7 т/м3 .

Объем водоотводных канав:

где 1400 – объем канав на 1 км трассы.

    1. Определение работ по укреплению откосов

Средняя высота откосов:

Длина откосов:

Площадь укрепления откосов:

На этой площади производится посев многолетних трав. Из них 50% (0,5*201920=100960 м2 ) высаживаются вручную, 20% (0,2*201920=40384 м2 ) – механизированным способом, 30% (0,3*201920=60576 м2) - гидропосев.

    1. Определение объемов работ по верхнему строению пути

Общий вес рельсошпальной решетки и блоков стрелочных переводов:

где , – вес рельсошпальной решетки соответственно на главных и станционных путях:

, – вес блоков стрелочных переводов марок 1/11 и 1/9:

– количество стрелочных переводов.

Расчет объема балластной призмы производится по рисунку 6:

0,65 (0,6)

Рисунок 6. Поперечный разрез балластной призмы

.
