2 Организация работ

2.1 Суточная производительность пмс

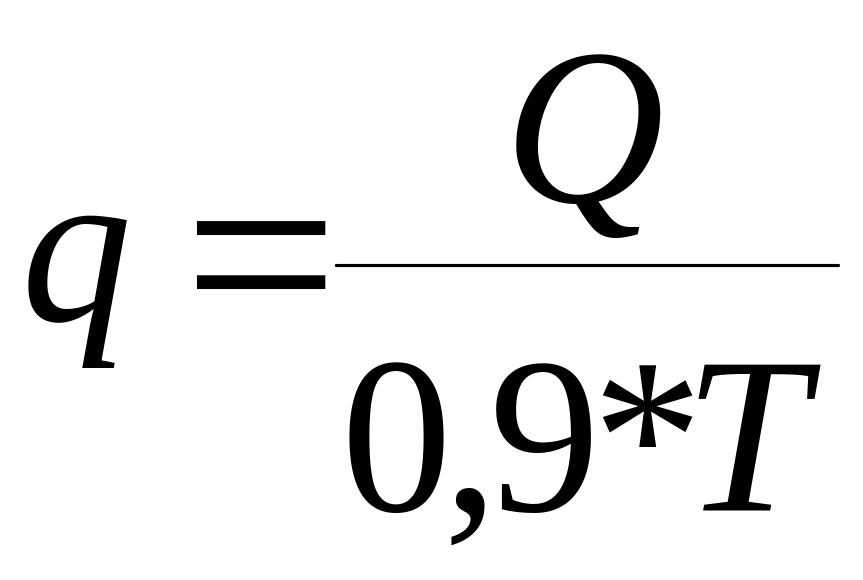

Суточная производительность ПМС q (км) определяется по формуле:

, (2.1)

где Q - годовой объем работ ПМС, км;

Т - число рабочих дней, в днях;

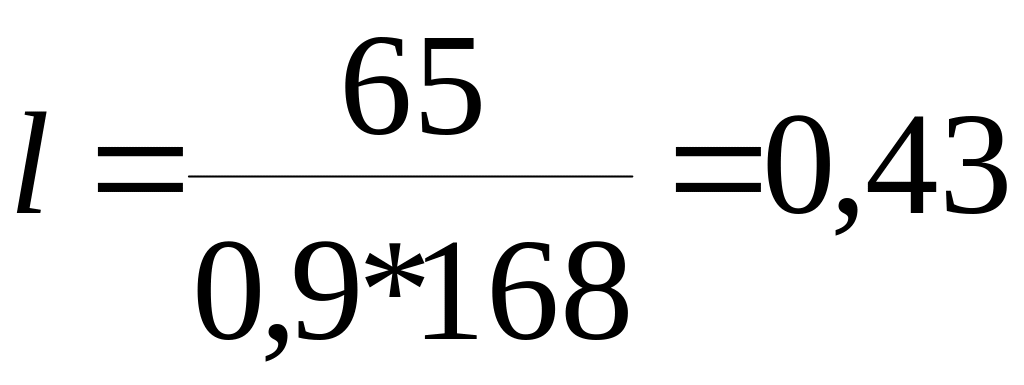

км

2.2 Определение длины фронта работ в "окно"

Длина фронта работ в "окно", км, определяется по формуле:

Lф р=l*n (2.2)

где q - суточная производительность ПМС, км;

n - периодичность предоставление "окон " (берется из технологического процесса n = 3 окна в неделю)

Lф р =0,43*3=1,290 км.

По условиям производительности работ необходимо, чтобы фронт работ в окно равнялся целому количеству звеньев.

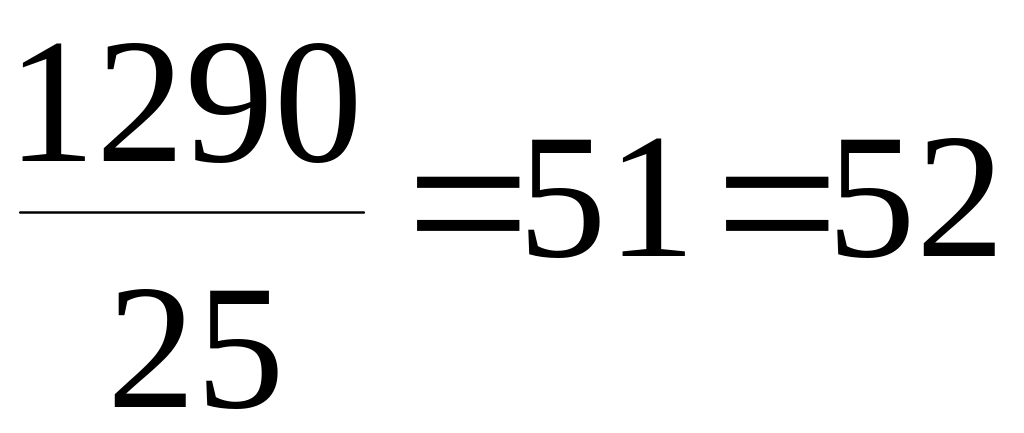

звеньев

2.3 Схема формирования и длины хозяйственных поездов в основной период работ

Составлению схем формирования рабочих поездов предается большое значение. Успешная работа ПМС в "окно" в значительной степени зависит от своевременного и правильного формирования рабочих поездов.

Машинный комплекс для выполнения основных операций при усиленном среднем ремонте пути:

1.Локомотив ТЭ 34м.

2.Два состава для засорителей ПУ-СЗ-240-6 - 26,8м. Состав состоит из 18 специальных вагонов и 3 концевых вагона.

З.СЧ-601 24,3м.

4.Тяговый модуль УТМ 17,2м.

5.Турный вагон 24,5м.

6.Длина ВПР по осям автосцепок-23,5м.

7.Длина ДСП по осям автосцепок-18,22м.

8.Длина ПБ по осям автосцепок-13,31м

Нахожу длину состава для засорителей ПУ-СЗ-240-6, l1 в м.

l1=(18+3)*26,8+34=596,8 м.

Нахожу длину машинного комплекса СЧ-601, l2 в м.

l2=24,3+17,2+24,5=66 м.

Полная длина хозяйственных поездов, L в м.

L= l1+ l2+ l3+ l4; (2.3)

L=596,8+66+23,5+18,22+13,31=717,83m.

2.4 Продолжительность «окна»

toк= t разв+ t св рm (2.4)

В данном дипломном проекте разрабатывается технологический процесс усиленного среднего ремонта звеньевого пути на деревянных шпалах машиной СЧ-601. Все работы по данному технологическому процессу производятся с закрытием перегона на весь период работ.

2.5 Определение поправочных коэффициентов

Типовые технические обоснованные нормы времени не учитывают затраты рабочего времени в рабочей зоне, физиологический отдых, поэтому этот неизбежный расход времени учитывается поправочными коэффициентами.

а = Т:Т- t; (2.5)

а =T:T-(to+tnep+tnp),

где Т-продолжительность рабочего дня в минутах при 8 часовом рабочем дне равен 480 минут.

t0- время на отдых (5 минут после каждого часа работы равно 30 минут).

tnep- время на переход в рабочей зоне определяется по формуле.

tnep= 12 Iфр, (2.6)

где 12 - время на перехода 1 км в минуту;

I фр - фронт работ выраженный в км;

tnp. - время на пропуск поездов зависит от количества прохода по месту работника за смену поездов.

tnp. =nгр tгр+ nпасс tпасс+ nм ваг tм ваг+ nгр0 tгр0 + nпасс0 tпасс0+ nм ваг0 tм ваг0,

где nгр; nпасс; nм ваг; - число поездов грузовых, пассажирских и мотор-вагонных проходят по пути, на котором производятся работы.

tгр; tпасс; tм ваг; - норма времени на пропуск поездов по пути на котором производятся работы.

nгр0; nпасс0; nм ваг0;- число поездов пассажирских мотор-вагонных проходящих по соседнему пути.

tгр0; tпасс0; tм ваг0; - норма времени на пропуск поездов по соседнему пути.

Для работ выполняемое в «окно» nгр; nпасс; nм ваг; tгр; tпасс; tм ваг; равно нулю.

Определяю поправочные коэффициенты отделочных работ.

Таблица 2.5.1- Поправочные коэффициенты

№ п/п

Вид работы

Коэффициент технологического добавочного Времени

1

Работы на производственных базах, базах комплектации и отделочных монтажных участках.

1,08

2

Подготовительные, основные и отделочные работы, выполняемые в «окно» с организацией движения поездов по соседнему пути.

1,25

3

Подготовительные и отделочные работы на всех видах ремонта на перегоне, связанные с движением поездов по двум путям двухпутного участка.

1,45
