- •Исходные данные на расчет параметров Строительного генерального плана.
- •Организационно-технологический
- •1. Строительный генеральный план
- •2. Проектирование временных внутрипостроечных дорог
- •3. Проектирование складского хозяйства
- •4. Проектирование временного водоснабжения
- •5. Расчет потребности в строительных кадрах
- •6. Расчет потребности во временных зданиях административного, санитарно- бытового, производственного назначения.
- •7. Проектирование временного электроснабжения
- •8. Технико-экономические показатели
- •9. Выбор и обоснование использования основных подъемно – транспортных механизмов (монтажных кранов)
- •9.1 Техническое обоснование выбора марки башенного крана
- •9.2 Техническое обоснование выбора марки самоходного крана
3. Проектирование складского хозяйства
На стройгенплане предусматривают склады: закрытые — для хранения красок, химикатов, спецодежды, вяжущих материалов, войлока, минеральной ваты, стекла, фанеры, электроматериалов, столп кровельной, гвоздей и др., подвергающихся порче при открытом храпении; навесы — для хранения арматурной стали, столярных изделий, облицовочной плитки, битумной мастики и др.; открытые площадки — для хранения железобетонных элементов и конструкций, кирпича, стеновых блоков и других материалов и конструкций, не подверженных порче от атмосферных воздействий. Закрытые склады и навесы должны применяться типовые, сборно-разборные.
Открытые склады материалов и конструкций следует располагать как можно ближе к строящемуся объекту в зоне действия монтажного крана. При этом штабеля деталей, конструкций, материалов располагают не в одном, а в нескольких местах по фронту работ и возможно ближе к месту их потребления, чтоб избежать передвижение крана с грузом на крюке стрелы.
Производственные стационарные установки: бетонно-растворные узлы, малярные и штукатурные станции и др. располагают поблизости от места выполнения этих работ.
Место приема бетонной смеси, раствора (бункер, боек) располагают в зоне действия монтажного крана.
4. Проектирование временного водоснабжения
При разработке стройгенплана потребность в воде определяется по удельным расходам на каждого потребителя (строительные процессы, машины, рабочие и т.д.), которые составляют общий суммарный расход воды на площадке.
Суммарный расход воды рассчитывается по формуле:
Qобщ=Qпр+Qхоз+Qпож ,
где Qобщ — суммарный расход воды, л/с;
Qпр, Qхоз, Qпож — соответственно расход воды на производственные, хозяйственно-бытовые и противопожарные нужды, л/с.

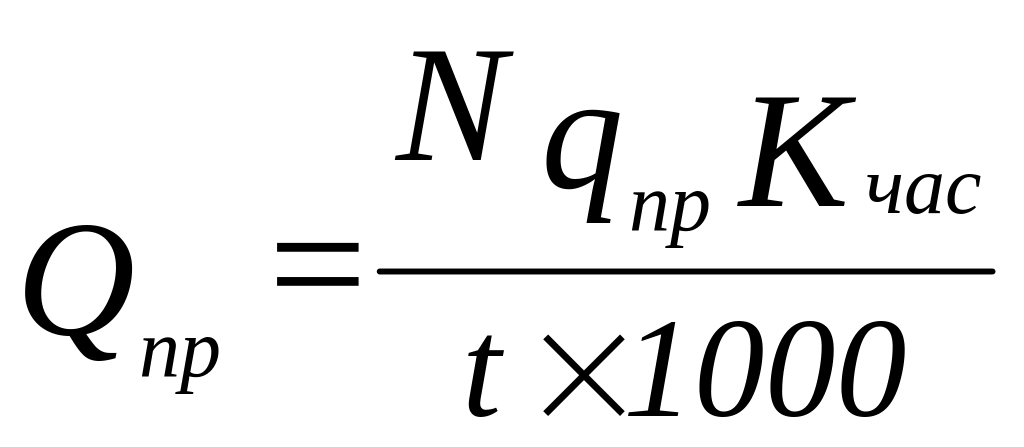

Расход воды на производственные нужды рассчитывается по формуле:
где Qпр – удельный расход воды на производственные нужды, л/с;
N – число производственных потребителей (установок, машин) в наиболее загруженную смену;
qпр – удельный расход на производственные нужды;
Kчас – коэффициент часовой неравномерности потребления воды (Kчас=1,5);
t – число часов работы в смену t = 8час.
Устройство бетонного пола (поливка бетона): (Принимается самостоятельно примерно на одну захватку исходя из габаритов здания).
V=80 м3
Малярные работы:
V=9890 м2 окрашиваемой поверхности.
Штукатурные работы:
V=494,8 м3 бетона
Т.е. N=3
Суммарный удельный расход воды на производственные нужды:
qпр=qпрi ,
где qпрi =Viq ед.i , л;
Vi – объём работ по i-тому виду выполняемых работ в наиболее загруженную смену;
qед.i – удельный расход воды по i-тому виду работ на единицу объёма работ.

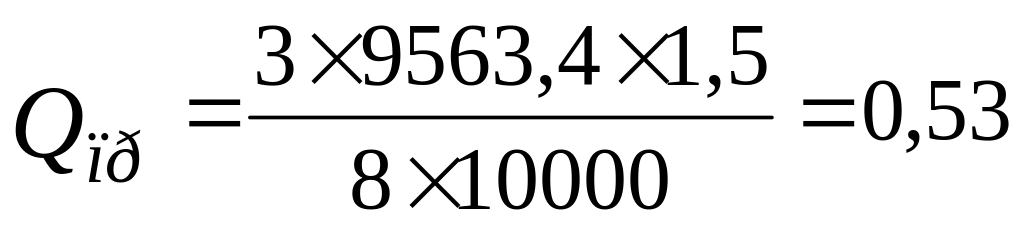

qпр=qпрi=807+ 494,88+ 98900.5=9463,4 л.
Исходя из полученных значений расход воды по потребителям будет:
м3/час

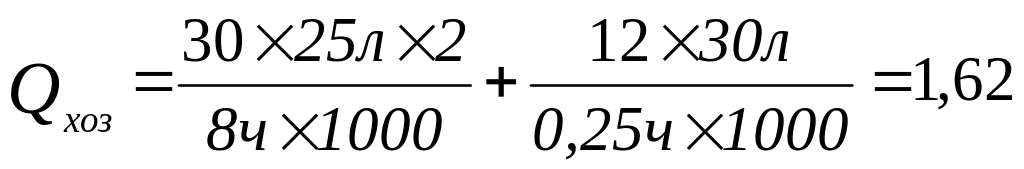

Расчёт воды на хозяйственные нужды рассчитывается по формуле:
где Qхоз – удельный расход воды на хозяйственные нужды, л/с
qд=30 л – расход воды на приём душа одним работающим;
Nр=30 чел – число работающих в наиболее загруженную смену;
Nд= 40% Nр = 12 чел.
t =8 ч – число часов работы в смену;
tд =15 мин=0,25 ч– продолжительность использования душевой установки;
Кчас =2 – коэффициент неравномерности водопотребления;
qх =25 л – расход воды на одного работающего в смену.
Исходя из полученных значений расход воды по потребителям будет:
м3/час.
Расход воды на пожаротушение:
Расход воды для тушения пожаров на стройплощадках площадью до 10 га — 10 л/с, до 20 га— 15 и более 20 га — 25 л/с.
При площади застройки равной S = 2578 м2 принимаем Qпож=10 л/с=36 м3/час.
Учитывая, что во время пожара потребление воды на производственные и хозяйственные нужды резко сокращается или приостанавливается полностью, расчётный расход воды принимается:
Qобщ=Qпож+0,5(Qпр+Qхоз) =36+0,5(0,53+1,62)=37,07 м3/час;

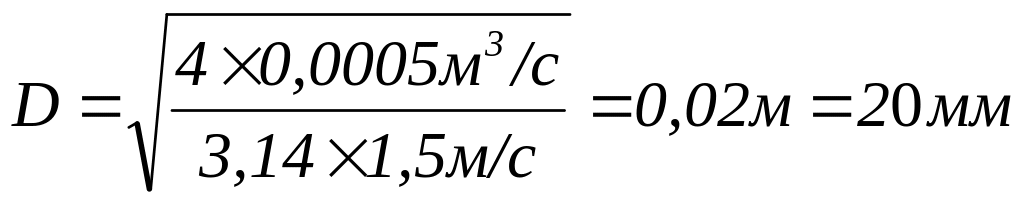

Определение диаметра трубы:
,
где D – диаметр трубы, м;
υ=1,5 м/с – скорость движения воды по трубам;
Qрасч=0,0005 м3/с.
По ГОСТ 3262-75 принимается труба с наружным диаметром dн=114(мм) диаметр условного прохода dу=100(мм).
Для обеспечения временным водоснабжением строительной площадки принята к использованию объединённая система, т.е. обеспечивающая водой одновременно несколько потребителей строительной площадки (для производственных потребителей, для хозяйственных нужд, для пожарных нужд).
