Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
Тема 4 Основы поточной организации строительства и производства работ.doc
Скачиваний:
0
Добавлен:
01.07.2025
Размер:
687.1 Кб
Скачать

7. Возможности совмещения работ в потоках и их расчет

В методах расчета строительных потоков принято, что к последующим работам на захватках приступают лишь после того, как на них полностью закончены предшествующие работы. Принимается, что фронт работ освобождается полностью и передается другой бригаде.

Вместе с тем и по технологическим, и по организационным соображениям возможно частичное совмещение выполнения работ смежных процессов на захватках. Так, если захватка такова, что бригады смежных процессов не будут друг другу мешать работать, то после определенного объема работ, выполненного бригадой на предшествующем процессе и позволяющего приступить частично к выполнению работ последующего процесса, можно начать работы этого последующего процесса. Если размеры захватки настолько малы, что не позволяют бригадам одновременно работать на ней, а работы по предшествующему процессу выполняются в одну смену, то можно по частичной готовности фронта работ начать работы последующего процесса во вторую смену.

Наиболее эффективно и целесообразно совмещать работы на захватках нулевого сближения, т. е. не имеющих резервов времени выполнения работ, или на работах с небольшими резервами времени.

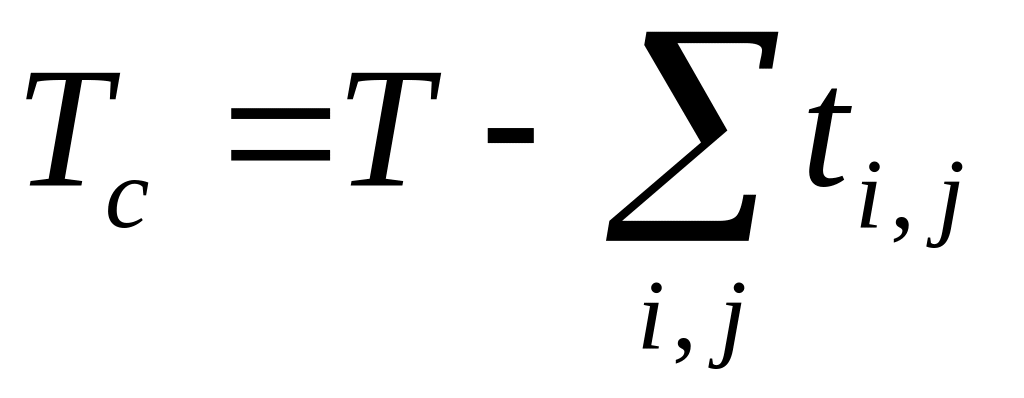

При совмещении выполнения работ смежных процессов на захватках по времени общая продолжительность работ по потоку уменьшается на суммарную величину времени совмещений, т.е.

где Тс — общая продолжительность выполнения всех работ в потоке с учетом совмещения выполнения смежных процессов на захватках; Т— расчетная общая продолжительность выполнения работ по потоку без совмещения работ на захватках; ttj — время совмещения работу j-х смежных процессов на i-х захватках.

При определении величины совмещений выполнения работ смежных процессов на захватках необходимо всегда учитывать такие важные требования, как безопасность выполнения работ и исключение помех в работе бригад на захватке.

Контрольные вопросы

  1. В чем состоит сущность поточной организации строительного производства и строительства объектов?

  2. Раскройте сущность поточно-операционного, поточно-расчлененного и поточно-комплексного методов организации выполнения работ на объектах.

  3. Назовите основополагающие принципы поточной организации строительства и строительного производства.

  4. Раскройте понятия: «фронт работ», «захватка», «делянка», «ярус» и определите их место в организации потока.

  5. Раскройте понятия параметров потока: «ритм работы в потоке», или «модуль цикличности», «шаг потока».

  6. Что такое продолжительность потока и периоды потока?

  7. Назовите виды строительных потоков в зависимости от структуры и видов строительной продукции.

  8. Назовите виды строительных потоков по характеру их ритмичности.

  9. Назовите виды потоков по технологической взаимоувязке выполнения строительно-монтажных работ.

  1. Назовите виды строительных потоков в зависимости от их продолжительности.

  2. Назовите этапы и их последовательность при проектировании строительных потоков.

  3. Перечислите исходные данные для проектирования (формирования) строительных потоков.

  1. Напишите формулы определения продолжительности равноритмичного потока, кратноритмичного и разноритмичного потоков без учета и с учетом времени на технологические перерывы в работе и раскройте их смысл.

  1. Напишите формулу определения продолжительности горизонтально развивающегося потока при строительстве линейно-протяженных сооружений и коммуникаций и раскройте ее смысл.

  2. Напишите формулу продолжительности вертикально развивающегося потока при строительстве высотных сооружений и зданий и раскройте ее смысл.

  3. В чем состоит суть изображения потоков с помощью линейного графика Г. Л. Ганта и циклограммы М. С. Будникова?

17. Как изображаются потоки в матричной форме? Изложите порядок взаимоувязки на матрице сроков выполнения работ.

  1. Как оценивается качество запроектированных (сформированных) потоков? Назовите параметры оценки качества потоков.

  2. Напишите формулы коэффициентов использования фронта работ, равномерности использования рабочих в потоке и раскройте их суть.

  3. Зачем необходимо улучшать содержание запроектированных потоков?

  4. Раскройте смысл понятий «критические работы» и «потенциальные клетки» при матричном отражении потока.

  5. Как определить и рассчитать возможность совмещения работ в потоках?
