- •Проектирование календарного плана строительства объекта
- •Введение
- •1. Состав и содержание курсового проекта
- •1.1. Пояснительная записка
- •2.2. Определение нормативной продолжительности строительства
- •Расчет продолжительности строительства объекта
- •2.3. Составление ведомости объемов и трудоемкостей работ
- •2.4. Разработка схем производства работ
- •А План на отм. 0.00 Разрез 1 – 1
- •Б План на отм. 0.00 Разрез 1 – 1
- •2.5. Составление карточки-определителя работ календарного плана
- •Укрупнение простых процессов в одну работу
- •Карточка-определитель работ календарного плана
- •2.6. Проектирование линейного календарного плана строительства объекта
- •Календарный план строительства 3-секционного 10-этажного жилого дома (левая часть)
- •Календарный план строительства 3-секционного 10-этажного жилого дома (правая часть – график (начало))
- •6/12* – 6: Продолжительность работы, дни; 12: численность работников, выполняющих данную работу, чел.
- •Календарный план строительства 3-секционного 10-этажного жилого дома (правая часть – график (окончание))
- •21/15* – 21: Продолжительность работы, дни; 15: численность работников, выполняющих данную работу, чел.
- •Календарный план строительства 1-секционного 9-этажного жилого дома (левая часть)
- •Календарный план строительства 1-секционного 9-этажного жилого дома (правая часть – график (начало))
- •15/4* – 15: Продолжительность работы, дни; 4: численность работников, выполняющих данную работу, чел.
- •Календарный план строительства 3-секционного 10-этажного жилого дома (правая часть – график (окончание))
- •21/15* – 21: Продолжительность работы, дни; 15: численность работников, выполняющих данную работу, чел.
- •2.7. Технология выполнения работ по возведению объекта
- •2.6.1. Строительство подземной части здания
- •2.6.2. Возведение надземной части здания
- •2.6.3. Организация послемонтажных работ
- •Проектирование графика поступления на объект
- •3.1. Определение потребности в строительных материалах и конструкциях
- •Расчёт потребности в строительных материалах и конструкциях
- •3.2. Расчет доставки сборных конструкций
- •Расчет доставки материалов для отделочных работ
- •Расчёт доставки отделочных материалов
- •3.4. Расчет поступления бетона и раствора
- •Расчёт завоза бетона и раствора
- •3.5. Расчет доставки материалов для специальных работ
- •График поступления на объект строительных конструкций, деталей и оборудования
- •Окончание табл. 13
- •Проектирование графика движения рабочих кадров
- •Определение перечня и количества рабочих кадров
- •График движения рабочих кадров по объекту
- •Проектирование графика движения основных строительных машин по объекту
- •Определение перечня и количества машин и механизмов
- •График движения основных строительных машин по объекту
- •Расчет технико-экономических показателей проекта
- •Список рекомендуемой литературы основная литература
- •Дополнительная литература
- •Приложение 1 Расчёт потребности в строительных материалах и конструкциях
- •Приложение 2 Удельная стоимость смр и специальных работ на 1 м3 жилых и общественных зданий*
- •Удельная стоимость смр и специальных работ на 1 м3 промышленных зданий*
- •Удельная стоимость смр и специальных работ на 1 м3 производственных зданий*
- •Приложение 6 Выработка на земляные работы
- •Приложение 7 Выработка на общестроительные работы
- •Приложение 8 Выработка на специальные строительные работы*
- •Приложение 9 Выработка на отделочные работы
- •Продолжение прил. 9
- •Окончание прил. 9
- •Выработка на общестроительные работы по реконструкции и ремонту зданий
- •Приложение 11 Ведомость объёмов и трудоёмкости работ
- •Рекомендуемый перечень специализированных потоков для промышленного строительства
- •Рекомендуемый перечень специализированных потоков для жилищного и гражданского строительства
- •Приложение 14 Рекомендуемый состав звеньев
- •Приложение 15 Машины и механизмы для земляных работ
- •Механизмы для забивки свай
- •Машины и механизмы для монтажных работ Техническая характеристика автомобильных и гусеничных самоходных кранов
- •Техническая характеристика башенных кранов и других механизмов
- •Техническая характеристика подъемников для подъема грузов и пассажиров на высоту
- •Машины и механизмы для бетонных работ
- •Машины и механизмы для кровельных работ
- •Машины и механизмы для устройства полов
- •Машины и механизмы для отделочных работ
- •Приложение 17 22 Карточка-определитель работ сетевого графика
- •Нормы расхода материалов на общестроительные работы
- •Кладка наружных и внутренних кирпичных стен с воздушной прослойкой или теплоизоляционными плитами
- •Часть II
- •3. Непроизводственное строительство
- •1. Жилые здания
- •Расчёт продолжительности строительства объектов методами интерполяции и экстраполяции
- •Продолжительность строительства жилых зданий
- •Проектирование календарного плана строительства объекта
- •634003, Г. Томск, ул. Партизанская, 15.
Карточка-определитель работ календарного плана
Характеристика работ |
Бригада |
Машины |
||||||||||
Предшествующие работы |
Код работ |
Наименование работ |
Ед. изм. |
Объём, V |
Трудоёмкость, Q |
Дни, Т |
Профессия |
Кол- во, чел., R |
Сменность, n |
Наименование |
Кол-во |
|
чел -см. |
маш.-см. |
|||||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
– |
А |
Земляные работы, всего |
м3 |
5001 |
|
21,3 |
6 |
Бригада земляных работ: машинист 6р. – 2
|
2 |
2 |
Экскаватор ЭО – 3323А Бульдозер ДЗ – 35С |
1 |
в т. ч. 1 – 3-й участки |
1667 |
|
7,1 |
2 |
1 |
|||||||
А |
Б |
Устройство свайного основания, всего |
шт. |
434 |
199,8 |
|
21 |
Сваебойщики: машинист 6р. – 1 такелажники 5р. – 4 |
5 |
2 |
Дизель-молот СП – 50 |
1 |
в т. ч. 1 – 3-й участки |
144 |
66,3 |
|
7 |
||||||||
Б |
В |
Устройство ленточного монолитного фундамента, всего |
м3 |
405,8 |
81,6 |
|
21 |
Бетонщики: бетонщики 4р. – 2 плотники 4 р. – 2 |
4 |
1 |
Кран башенный КБ –308 Вибратор глубинный ИВ-116 |
1 |
в т. ч. 1 – 3-й участки |
135,2 |
27,2 |
|
7 |
1 |
|||||||
В |
Г |
Монтаж конструкций подвала, всего |
шт. |
1559 |
277,4 |
|
15 |
Каменщики-монтажники: монтажники 4р. – 2, 3р. – 2, 2р. – 2 каменщики 5 р. – 3 |
9 |
2 |
Кран башенный КБ –308 Сварочный аппарат СТЭ – 24 |
1
|
в т. ч. 1 – 3-й участки |
519 |
92,4 |
|
5 |
1 |
|||||||
Г |
Д |
Обратная засыпка, всего |
м3 |
129 |
1,8 |
0,45 |
3 |
Бригада земляных работ: машинист 6 р. – 1 землекоп 3 р. – 2 |
3 |
1 |
Будьдозер ДЗ – 35С |
1 |
в т. ч. 1 – 3-й участки |
43 |
0,6 |
0,15 |
1 |
||||||||
Скорректировав таким образом продолжительность работ в целом по объекту, определяем их продолжительность на участках по формуле
,

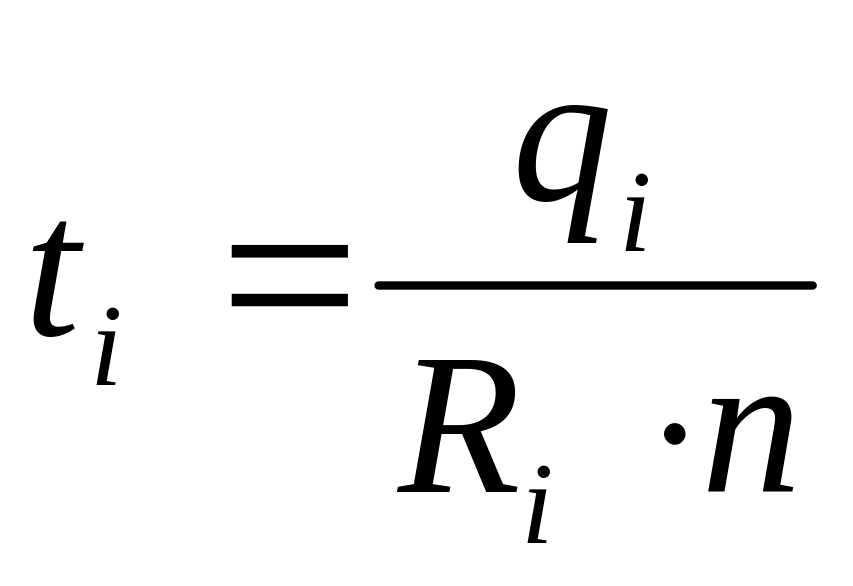

(6)

где
– трудоемкость работы
на i-м
участке;
–
продолжительность работы на i-м
участке;
Ri
–
установленный состав бригады, выполняющей
работу; п –
сменность.
Все рассчитанные параметры заносим в графы 6, 7, 8, 9, 10, 11 табл. 4.
2.5.4. Определив ранее при выборе схем производства работ тип, марку и количество строительных машин (рис. 4 – 6), заносим эти данные в графы 12, 13 табл. 4.
Выбор основных строительных машин и механизмов определяем по справочным данным [7, 8, 9, 14] или прил. 15 – 21.
