3.5. Расчет доставки материалов для специальных работ

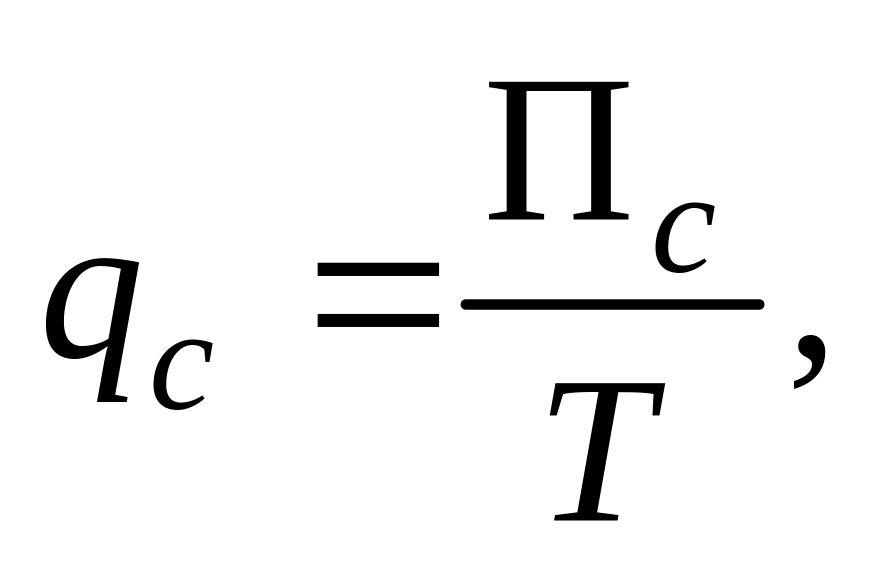

Рассчитываем суточный расход материала (qс) в денежном выражении по формуле

(21)

где Т – время выполнения работы.

Определяем завоз материала в объеме его суточного расхода (qс), завоз начинаем за 3 – 4 дня до начала выполнения работы. Пример графика завоза материалов для сантехнических работ приведен на рис. 31.

360 т. р.

Потребность (П)

30

30

30

30

30

30

30

30

30

30

30

30

Суточный расход, q

30

30

30

30

30

30

30

30

30

30

30

30

График поступления

Рис. 31. График поступления на объект сантехнических материалов

Сводный график поступления на объект строительных конструкций, деталей и оборудования выполняется в виде табл. 13 и выносится на графическую часть.

Таблица 13

График поступления на объект строительных конструкций, деталей и оборудования

Наименование строительных материалов и оборудования

Ед. изм.

Количество

График поступления по дням, неделям, месяцам

Июнь

1

2

3

4

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

Рулонный материал Техноэласт ЭПП

м2

240

120

120

Сантехническое оборудование

т.р.

270

90

90

90

Раствор штукатурный М 10

м3

45,0

15

15

15
