4. Калькуляція затрат праці та заробітної плати
Калькуляція затрат праці і заробітної плати є основою для наступних розрахунків при визначенні кількості кранів, термінів виконання робіт, техніко-економічних показників і ін. На основі калькуляції затрат праці складається графік виконання робіт. Форма калькуляції наведена у табл. 4.1. При складання калькуляції враховуються всі затрати (праці, машин, заробітної плати) на зведення земляної споруди, монтажні роботи, зворотню засипку ґрунту та ущільнення згідно ЕНиР.
При складанні калькуляції рекомендується перелік робіт записувати в технологічній послідовності їх виконання. Після визначення всіх затрат по процесах витрати праці та заробітну плату сумують.
Калькуляція затрат праці і заробітної плати
(Приклад)
Таблиця 4.1
№ п/п |
Обґрунтування по ЕНиР |
Назва робіт |
Одиниці .виміру |
Обсяг робіт |
Норма часу на одиницю у люд.-год. |
Нормативна трудомісткість |
Розцінка на один. крб. коп. |
Заробітна плата на весь обсяг, крб.коп. |
Склад ланки за ЕНиР |
||
люд.-год маш.- год |
люд.-дні маш.- зм.
|
професія та розряд |
кількість, чол |
||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
……………………….. |
|||||||||||
7 |
§ Е 4-1-4 табл. 1, 2 п. 5а, б |
Встановлення колон масою до 6 т з допомогою кондуктора в стакан фундаментів |
шт |
60 |
4,4
0,44 |
264,0
26,4 |
32,2
3,2 |
3-29
0-46,6 |
197-40
27-96 |
Монтаж-ники Машиніст |
5
1 |
……………………….. |
|||||||||||
Всього |
--- --- |
|
--- --- |
|
|||||||
5. Вибір стрілового крану
Вибір крана (типорозміру) для виконання монтажних робіт на об’єкті є комплексною задачею, яка передбачає вибір крана за відповідними технічними і монтажними параметрами та техніко-економічними показниками.
У курсовому проекті визначаються монтажні параметри конструктивних елементів:
необхідний виліт гака;
монтажна маса.
5.1 Визначення монтажних параметрів конструктивних елементів.
1.Необхідний виліт гака – Liн (найменша можлива віддаль для встановлення конструкції при заданій схемі руху крана) при монтажі конструкцій у виїмці:
|
5.1 |

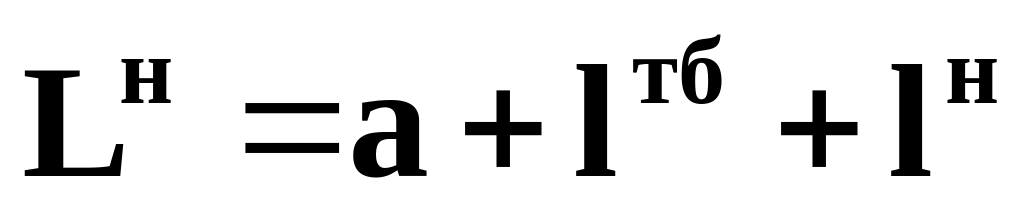

де: а – віддаль від осі обертання крана до опори, найближчої до берми обрушення, м; lтбі – віддаль від п’яти закладання укосу до найближчої опори монтажного механізму (додаток 7); lін – віддаль від п’яти закладання укосу до центру маси і-го монтажного елемента, м ( рис. 5.1).
Рис. 5.1 Схема визначення необхідного вильоту гака при монтажі конструкцій у виїмці.
Монтажна маса конструктивного елемента (Qі) визначається за формулою:
|

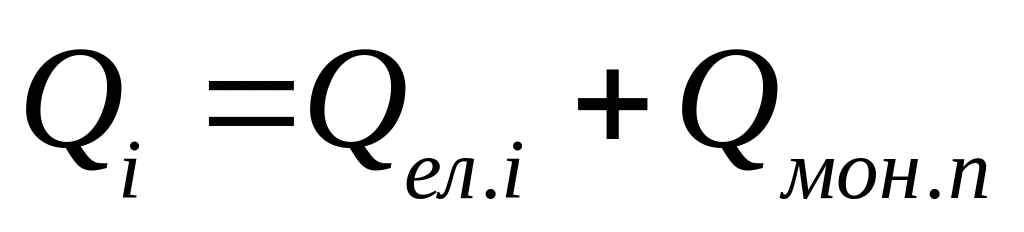

5.2 |
де Qел.і – маса конструктивного елемента, т; Qмон.п – маса монтажних пристосувань.
Монтажні параметри конструктивних елементів зводяться у таблицю 5.1.
Специфікація параметрів монтажних елементів
(Приклад)
Таблиця 5.1
№ п/п |
Назва елемента |
Монтажна вага, т |
Максимальний виліт стріли, м |
Максимальна висота підйому гака |
Монтажний момент, тм |
Визначальні елементи “+”або”-” |
1 |
ФЛ.8.24 |
0,55 |
4,84 |
----- |
2,24 |
- |
…………… |
||||||
9 |
ФЛ. 24.12 |
2,30 |
10,24 |
----- |
23,55 |
+ |
…………… |
||||||
