2.2. Особенности складирования и приемки материалов и изделий.

Рабочие – строители должны знать основные технические требования и правила приемки, складирования и хранения материалов и изделий на строительных объектах и стараться не допускать применения недоброкачественных материалов и деталей, порчи и перерасхода их.

Чтобы избежать ухудшения качества строительных материалов, необходимо принимать, складировать и хранить материалы и детали в соответствии с их особенностями, размещая их на приобъектном складе согласно плану раскладки, приведенному на отдельных схемах.

На приобъектном складе отведены специальные места для складирования каменных материалов и сборных деталей, а также места для разгрузки раствора, оборудованные необходимыми приспособлениями.

Штабели материалов и изделий на складах размещают на некотором расстоянии друг от друга для обеспечения удобного подхода к ним.

Высота штабеля не должна превышать размеров рекомендованных СНиП III – 4 – 80 «Техника безопасности в строительстве».

Поверхность площадки приобъектного склада хорошо уплотнена и сделан уклон 1 - 2º в сторону внешнего контура, для отвода поверхностных вод.

Особое внимание обращают на то, например, если кирпич доставляется на стройплощадку без контейнеров или пакетов, то его разгружают ручным способом, во избежание его боя.

Раствор принимают в банки, установленные на деревянные щиты. Щиты позволяют использовать раствор, пролившийся мимо банок, во время его приема.

Потери строительных материалов на строящемся объекте неизбежны, но каждая строительная фирма стремится минимизировать их.

В нашем случае излишки бетона используют на изготовление бетонных блоков, а часть арматурной обрезки на изготовление ограждений

2.3. Организация рабочего места

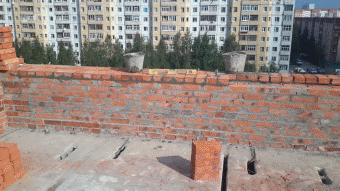

Организацию рабочего места рассмотрим на примере бригады каменщиков.

Производительность труда каменщиков в значительной мере зависит от правильного определения численного состава звена и от распределения обязанностей между рабочими. Если состав звена подобран неправильно, например, подсобных рабочих в звене недостаточно, то квалифицированные каменщики вынуждены терять время на выполнение простых операций, с которыми могут справиться подсобники. Если подсобных рабочих в звене больше, чем требуется, то они, выполнив свои операции, простаивают. Таким образом, в любом случае неправильный подбор состава приводит к снижению производительности труда звена в целом.

При кирпичной кладке чаще всего звенья состоят из двух, трех, пяти или шести рабочих. Соответственно такие звенья называют — «двойка», «тройка», «пятерка» либо «шестерка». В состав звена «двойка» входят один квалифицированный каменщик, имеющий V или VI разряд, и один подсобный рабочий, имеющий III разряд. Такое звено целесообразно использовать при небольшом объеме работ, при кладке стен с большим количеством проемов и разного размера простенков, со сложными архитектурными деталями.

Звено «тройка» состоит из каменщика (IV или V разряда) и двух подсобных рабочих (II и III разряда). Использование звена такого состава рационально при кладке стен большой толщины; в этом случае квалифицированный каменщик выкладывает наружную и внутреннюю версту, а подсобные рабочие выполняют все остальные операции.

В состав звена «пятерка» входят два каменщика и три подсобных рабочих. Каменщиков в состав звена «пятерка» подбирают разной квалификации (например, один — V разряда, второй — IV), и работа между членами звена распределяется по методу, который называют операционно-расчлененным. При этом методе процесс кладки расчленяется на три операции, две из которых выполняют каменщики со своими подсобными рабочими, а третью — один подсобный рабочий. Звено «пятерка» чаще всего используется при возведении стен толщиной в два кирпича и более с архитектурным оформлением.

Звено «шестерка» состоит из двух каменщиков V или VI разряда и четырех подсобных рабочих. Такое звено может также состоять из трех каменщиков (IV, V разряда) и трех рабочих II, III разряда. Кладка «шестеркой» эффективна при утолщенных стенах с небольшим количеством проемов, пересечений и архитектурных деталей.

  • К основным производственным инструментам относятся кельма(или мастерок), кирка (молоток) для отбивки кирпича, лопата для растирания раствора, расшивки для придания швам формы.

К контрольно-измерительным инструментам и приспособлениям относятся уровень (для оценки соответствия поверхностей вертикальной или горизонтальной плоскости, а также для измерения градуса отклонения поверхности от горизонтальной плоскости.), рулетка, причалки.

Инструмент хранится в инструментальном посту, который расположен на этаже.

2.4 Состав бригады

Бригада состояла из 18 человек:

9 каменщиков 4-5 разряда.

9 подсобных рабочих,2 из которых замешивали цементно-песчаный раствор в бетономешалке. Из 9 разнорабочих раствор могли замешивать 5 человек. Двое не могли этого делать из за высоких нагрузок, у третьего подсобного рабочего не получалось соблюдать необходимые пропорции.
