- •2. Разработка технологической карты
- •Характеристика здания и вентиляционной системы.
- •Определение объёмов строительно-монтажных работ.
- •Выбор и обоснование технологической схемы и методов производства
- •Выбор лебедки
- •Монтаж приточной камеры 1пк-70
- •Технология монтажа воздуховодов.
- •2.6 Определение трудоемкости строительных и монтажных работ.
- •Составление графика производства работ.
- •Составление производственной калькуляции трудовых затрат.
- •Определение потребности в материально-технических ресурсах.
- •2,10 Составление графика работы машин.
- •2.11. Разработка мероприятий па технике безопасности.
- •2.12. Технико-экономические показатели.
- •3. Разработка замерно-заготовительной карты
- •3.1 Расчет поверхности деталей
Монтаж приточной камеры 1пк-70
Центробежные вентиляторы до №12 как правило поставляются на объект в собранном виде.
До начала монтажа необходимо:
а) произвести осмотр вентилятора и электродвигателя
5) проверить сопротивление изоляционной обмотки электродвигателя
6) выверить и принять фундамент или места установки под монтаж
Последовательность производства монтажных работ
1) доставка вентагрегата к месту установки
2) установка вентагрегата на такелажные салазки
3) при помощи лебедки вентагрегат на салазках доставляется к заранее возведенному фундаменту
4) вентагрегат вместе с салазками надвигается на фундамент
5) подъем вентагрегата при помощи четырех винтовых домкратов и удаление салазок
6) опускание вентагрегата на фундамент с подставленными виброизоляторами
7) присоединение воздуховодов к вентилятору с установкой гибких вставок
Технология монтажа воздуховодов.
При монтаже воздуховодов следует соблюдать следующие требования:
1) надежно крепить к строительным конструкциям здания, не допускается опирание воздуховодов на вентилятор
2) внутренние поверхности воздуховодов должны быть гладкими
3) поперечные разъемные соединения воздуховодов располагаются за пределами стен, перекрытий
4) не допускается прикрепление подвесок непосредственно к фланцам
5) хомуты должны плотно охватывать металлические воздуховоды [2]
Монтаж горизонтальных воздуховодов производится в следующей последовательности
1) различают места установки средств крепления воздуховодов в соответствии с планом их расположения (расстояния между подвесками определяют в зависимости от диаметра воздуховода)
2) пробивают отверстия и устанавливают средства крепления воздуховодов к строительным конструкциям
3) собирают отдельные детали и мелкие узлы воздуховодов на инвентарных подставках в укрупненные блоки согласно комплектовочной ведомости и устанавливают хомуты и другие средства подвески воздуховодов, монтаж каждой системы начинают от вентиляционного оборудования
4) стропят собранный узел воздуховода универсальными или полуавтоматическими стропами (положение центра тяжести узла уточняют пробным подвешиванием), на концах привязывают оттяжки
5) поднимают узел на проектную отметку и с инвентарных подмостей подвешивают его к заранее установленному креплению
6) проверяют правильность положения смонтированного узла воздуховода в соответствии с проектом и соединяют фланец с ранее смонтированным узлом
воздуховода. [2]
2.6 Определение трудоемкости строительных и монтажных работ.
Расчет трудоемкости ручных и механизированных монтажных процессов, а также затрат машинного времени производится по «Единым нормам и расценкам на строительно-монтажные работы» соответствующих разделов на подсчитанные объемы работ.

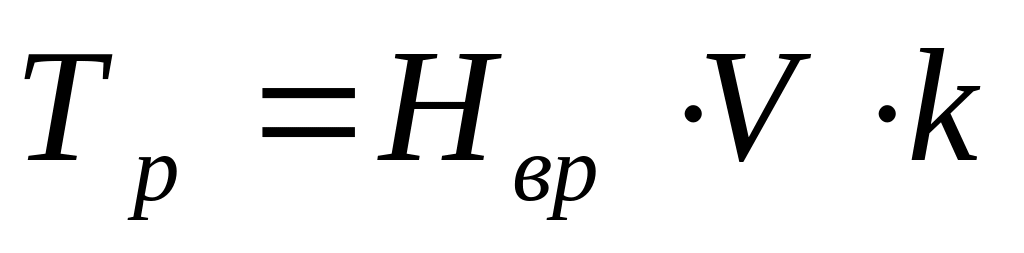

Трудоемкость работы в чел-ч определяется по формуле:
где Нвр - норма времени на единицу работы в чел-ч;
V - объем работы в единицах измерения, принятых в ЕНиР;
поправочный
коэффициент к норме времени;
Затраты машинного времени для машин и механизмов, участвующих в работе, подсчитываются после разработки графика производства работ, исходя из условия непрерывного обслуживания ими бригады (звена) рабочих.
Кроме трудоемкости основных монтажных работ учтена трудоемкость такелажных и вспомогательных работ (установка и перестановка грузовых блоков и лебедок, установка и перестановка подмостей и др.)
Трудоемкость монтажа воздуховодов подсчитывается отдельно для каждого монтажного блока с учетом диаметров всех его деталей.
Подсчитанную трудоемкость работ заносим и таблицу 3.
Таблица 3 - Ведомость трудоемкости монтажно-сборочных работ
Наименование работ
|
Ед. изм.
|
Объем работ
|
ЕНиР с попр. коэф.
|
Норм, врем., чел-ч
|
Тру-доем-кость, чел-ч
|
машины
|
Профессия и состав звена |
||||
Наимен.
|
м-ч |
||||||||||
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
|||
1.Пробивка отверстий в стене и потолке
|
шт. 100
|
0,25
|
9-1-46 (1,4)
|
4,8
|
61,68 |
|
|
МСВ Зр-1
|
|||
2. Такелажные работы
|
|
|
25-10
|
|
|
|
|
|
|||
а) установка грузовых блоков
|
шт.
|
11
|
|
1,1
|
12,1
|
|
|
МСВ Зр-1 2р-2 |
|||
б) снятие грузовых блоков
|
шт.
|
11
|
(0.6)
|
1.1
|
7,26
|
|
|
МСВ Зр-1 2р-1 |
|||
в) установка ВТК-9
|
шт.
|
2
|
25-3
|
1,4 |
2,8
|
|
|
Такелажник Зр-1; 2р-3 |
|||
г) передвижка ВТК-9 |
пер.
|
22 |
|
0,92
|
20,24
|
|
|
Такелажник Зр-1; 2р-3: |
|||
д) снятие ВТК-9
|
шт.
|
2
|
|
1,1
|
2,2
|
|
|
Такелажник Зр-1; 2р-3: |
|||
з) установка лебедки
|
шт.
|
3
|
25-6
|
2,3
|
6,9 |
|
|
МСВ Зр-1 2р-3 |
|||
ж) снятие лебедки
|
шт.
|
3
|
|
0.94
|
2,82
|
|
|
МСВ Зр-1 2р-3 |
|||
з) передвижка лебедки |
пер. |
5 |
|
0,31 |
1,55 |
|
|
МСВ Зр-1 2р-3 |
|||
вентагрегата |
шт.
|
1
|
34-27 (1,25) |
8,7
|
10,88
|
леб. ТЛ-3
|
|
МСВ 5р-1 3р-2 |
|||
4. Установка виброизолятора
|
шт.
|
6
|
10-26
|
0,5
|
3
|
|
|
МСВ 5р-1 Зр-1
|
|||
5. Установка гибких вставок
|
шт.
|
2
|
10-22 (1,1) |
1,1
|
2,42
|
|
|
МСВ 4р-1 2р-1
|
|||
6. Монтаж воздуховодов укрупненными блоками из стали толщиной до 2мм
|
м2
|
|
10-5 (1,15)
|
|
|
леб. ТЛ-3
|
|
МСВ 5р-1; 4р-1, Зр-1, 2р-1
|
|||
на высоте 3,5м
|
|
|
|||||||||
Блок 1 d= 560мм δ=0,7
|
|
3.37 |
1,15
|
0.36 |
1.4 |
|
|
|
|||
Блок 2 d= 560мм δ=0,7
|
|
4.3 |
1,15
|
0.36 |
1.78 |
|
|
|
|||
Блок 3 d= 250мм δ=0,6
|
|
2.27 |
1,15
|
0.44 |
1.15 |
|
|
|
|||
Блок 4 d= 250мм δ=0,6
|
|
1.88 |
1,15
|
0.44 |
0.95 |
|
|
|
|||
Блок 5 d= 250мм δ=0,6
|
|
1.83 |
1,15
|
0.44 |
0.93 |
|
|
|
|||
Блок 6 d= 250мм δ=0,6
|
|
1.83 |
1,15
|
0.44 |
0.93 |
|
|
|
|||
Блок 7 d= 200мм δ=0,5
|
|
1.71 |
1.15
|
0.44 |
0.87 |
|
|
|
|||
Блок 8 d= 200мм δ=0,5
|
|
8.06 |
1,15
|
0.44 |
4.08 |
|
|
|
|||
Блок 9 d= 200мм δ=0,5
|
|
1,54
|
1,15 |
0.44 |
0.78 |
|
|
|
|||
Блок10 d= 200мм δ=0,5
|
|
2,46 |
1.15 |
0.44 |
1.25 |
|
|
|
|||
Блок11 d= 200мм δ=0,5
|
|
1,59 |
1.15 |
0.44 |
0.8 |
|
|
|
|||
7 Установка воздухораспределителей |
шт
|
4
|
10-11
|
0,72
|
2,88
|
|
|
МСВ 5р-1 Зр-1 2р-1
|
|||
8. Установка жалюзийной решетки 700x1400 мм с креплением к закладным штырям
|
шт.
|
1
|
10-16
|
0,8
|
0,8
|
|
|
МСВ 4р-1 Зр-2
|
|||
9 Установка 1ПК-70 с приемной секцией без фильтра.
|
ПК
|
1
|
10-2
|
83
|
83 |
Леб. ТЛ-3
|
3,75
|
МСВ 6р-1 4р-1 Зр-2
|
|||
Итого
|
|
|
|
|
235,45 |
|
|
|
|||
