- •Характеристика здания и вентиляционной системы, условия и особенности производства работ.
- •Определение объемов строительных и монтажных работ.
- •Выбор и обоснование технологической схемы и методов производства работ.
- •Расчёт канатов.
- •Расчёт грузовых блоков.
- •Расчёт стропов.
- •Составление графика производства работ.
- •Ведомость вентиляционного оборудования
Расчёт канатов.
Расчёт ведётся из соображений экономичности, техники безопасности и требуемой производительности.
Канаты рассчитываем в следующем порядке:
В зависимости от назначения каната выбираем его конструкцию:
для оснастки лебёдок и изготовления стропов по ГОСТу7668-80.
Определяем разрывное усилие каната по формуле
,
где S - наибольшее расчётное натяжение каната при выполнении такелажной операции.
Величина S определяется приложенной к канату нагрузкой Q в кг от поднимаемого элемента (монтажного блока или вентилятора) c наибольшей массой.
КЗ - коэффициент запаса прочности, принимаем КЗ = 6 (Таблица 7.1, [1 ])
588Ĥ10Ĥ6=35280
Н
По найденному разрывному усилию, пользуясь таблицами ГОСТа, подбирается канат и определяются его технические данные: тип, конструкция, разрывное усилие и диаметр.
По ГОСТ 7668-80 принимаем разрывное усилие R=37050 Н, , диаметр каната 8,1 мм.
Расчёт грузовых блоков.
Для изменения направления каната в пространстве применяем грузовые неподвижные (отводные) блоки.

Грузоподъёмность отводного однорольного блока в кг определяется расчётной нагрузкой, действующей на его захватное устройство:
,
где SФ - фактическое усилие, действующее на канат, проходящий через ролик блока, Н, SФ=6175 Н;
К0 - коэффициент, зависящий от угла охвата канатами ролика блока; при =110-1300 К01.
6175
Ĥ1/9,8=629,4 кг.
Кроме необходимой грузоподъёмности определяем наименьший допустимый диаметр блока по формуле:
,
где DБ - диаметр блока, измеряемый по дну канавки, мм;
dК - диаметр каната, мм;
e - коэффициент, зависящий от типа грузоподъёмной машины. Для лебёдок с машинным приводом e=18…25 [4], е=20
DБ=8,1(20-1)=153,9 мм.
Расчёт стропов.
Стропы применяются для захвата деталей грузоподъёмными средствами. Стропы бывают гибкие (тросовые или цепные) и жёсткие (захваты и траверсы).
Гибкие стропы подразделяются на универсальные, облегчённые и многоветвевые. При одной и той же величине груза усилие в ветвях стропа изменяется в зависимости от угла между ними. Распределение нагрузки на ветви стропа показано на рисунке 2.

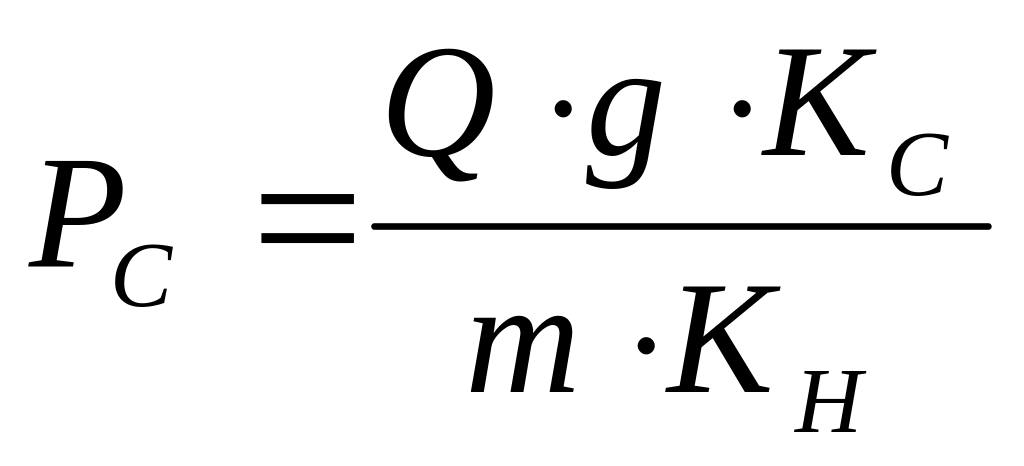

Усилие в Н, возникающее в одной ветви стропа, определяется по формуле:
,
где Q - масса поднимаемого груза, кг;
КС - коэффициент, зависящий от угла наклона ветви стропа к горизонту; КС =0,71;
m - число ветвей стропа; m =2;
КН - коэффициент неравномерности нагрузки на ветви стропа; КН = 1
Длина грузового блока равна 12 м > 6 м, поэтому для строповки применяем траверсу. Принимаем длину траверсы равной 10 м.
lГРУЗ. БЛ. = 12 ; lТРАВЕРСЫ = 10 м
Принимаем балансирную траверсу длиной 10 м с 4 точками подвески.
Для строповки вентилятора применяем двухветвевые стропы.
Н

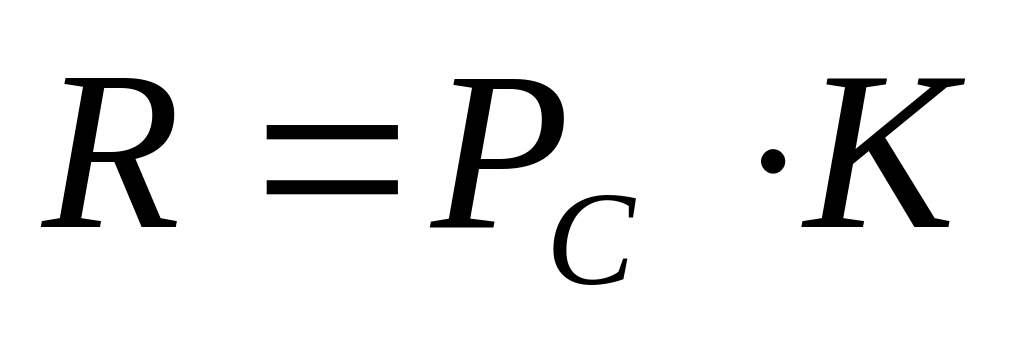

Разрывное усилие в ветви стропа:
,
где К - коэффициент запаса прочности (для стропов К=6)
R = 12288 Н
По ГОСТу 3062-80 выбираем канат одинарной вивки типа ЛК-0 конструкции 1х7(1+6), dК = 4,0 мм; расчётное разрывное усилие 12800 Н.
Выбор лебёдки.
Лебёдку подбираем по требуемой канатоёмкости и тяговому усилию. Требуемое тяговое усилие принимается равным максимальной массе монтажного элемента (вентилятора или монтажного блока).
При выборе лебёдки учитываем принцип числа перестановок, который заключается в сведении к минимуму количества перестановок.

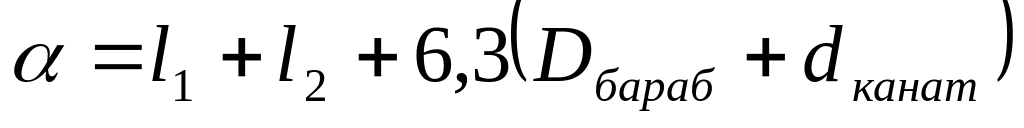

Количество установок и снятий лебёдки определяется возможностью монтажа с одной стоянки как можно большего числа монтажных единиц, что в свою очередь зависит от канатоёмкости и возможности прямого визуального наблюдения за подъёмом. Длина каната, необходимая для монтажа определяется по формуле:
,
где l - расстояние в м от места предполагаемой установки лебёдки до центра строповки элемента в горизонтальной плоскости, определяется по плану здания и расположения системы, l=21,7 м;
l2-высота подвески грузового блока в м, от уровня пола
l2=hпом-hподв-hстр-hподст
hпом-высота помещения, м; hпом=15 м
hподв-высота подвески, м; hподв=1,5 м
hСТ - высота строповочных приспособлений в м, принимается равной 0,5-2 м,
hСТ = 1,5 м;
hподст-высота подставки, м; hподст=0,5 м
l2=15-1,5-1,5-0,5=11,5
l1=
м
Лебёдку выбираем по приложению 5 в методических указаниях по найденной канатоёмкости и проверяем её по грузоподъёмности.
Нам подходит электрическая (однобарабанная) лебёдка Л-2
Канатоёмкость 250 м, тяговое усилие 2,5 тс, диаметр каната DК=15,5 мм, масса 1200 кг.
Dбараб-диаметр барабана лебедки, м Dбараб=0,2 м
dканат-диаметр каната, м dканат=0,004 м
Расчёт лебёдки.
Устойчивость лебёдки проверяем расчётом на опрокидывание относительно переднего ребра её опорной рамы.
При закреплении лебёдки на раме с площадкой необходимую массу балласта определяем по формуле:
,
где k - коэффициент устойчивости лебёдки (к=2);
Т - усилие в канате, т; Т=0,6175 т (на вент агрегат); Т=0,0984 т ( на самый тяжелый блок)

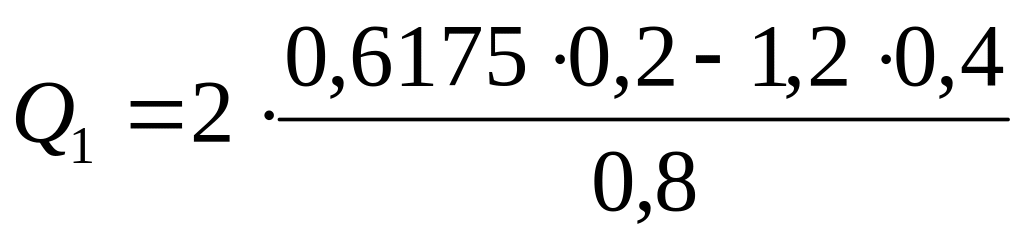

n - расстояние от основания лебёдки до каната, м; n=0,2 м;
Q - масса лебёдки, кг; Q=1,2 т
l и l1 - расстояния от точки опрокидывания до оси, проходящей соответственно через центр тяжести лебёдки и центр тяжести балласта, м; l=400 мм, l1=800 мм
ВЕНТ АГРЕГАТ
=
-0,89 т
Вывод: балласт нужен.
БЛОК
-1,15
т
Вывод: балласт не нужен.
Схема расчёта электрической лебёдки.
Рис. 2.
Составление производственной калькуляции трудовых затрат.
Для определения суммарной величины трудовых затрат и суммы заработанной платы за комплекс строительно-монтажных работ составляется производственная калькуляция. Калькуляция используется при оформлении денежных расчётов с рабочими, а также для определения заработанной платы за единицу конечной продукции, т.е. за 1 м2 смонтированных воздуховодов.
Заработанная плата за подлежащий выполнению объём работ подсчитывается по формуле:
ЗП
= Расц.
,
где Расц. - расценка в руб. и коп. за единицу работ, принимаем по ЕНиР;
V - объём работ в единицах измерения, принятых в ЕНиР;
K - поправочный коэффициент.
Таблица 4-Калькуляция трудовых затрат.
Наименов работ |
Ед. изм |
Объем работ |
ЕНиР |
Норма Вр Чел-час |
Рсцека, руб. |
Затраты на весь объем |
Профес сия, состав звена |
|
Трудо-емкость Чел.-час |
Зар. Плата по ЕниР |
|||||||
1 |
2 |
3 |
4 |
6 |
7 |
8 |
9 |
10 |
1 Монтаж виброизоляторов |
шт |
4 |
Е10-26 |
0,58 |
0-46,7 |
2,32 |
1-9 |
монтажник: 5р-1 3р-1 |
2 Монтаж вентилятора: Ц4-70№6 |
шт |
1 |
Е34-27 |
7,6 |
5-91 |
7,6 |
5-91 |
монтажник:
5р-1 3р-2 |
3 Такелажные работы 3.1 Установка лебедки: Л-2 |
шт |
4 |
Е25-6-2 |
2,3 |
1-51 |
9,2 |
6-04 |
монтажник:
3р-1 2р-2 |
3.2 Снятие лебедки: Л-2 |
шт |
4 |
Е25-6-2 |
0,84 |
0-55 |
3,36 |
2-2 |
|
3.3 Перемещение лебедки на расстояние |
м |
45 |
Е25-6-2 |
0,17 |
0-11,1 |
0,76 |
0-49 |
|
3.4 Установка полиспастов |
шт |
16 |
Е25-10-3 |
0,78 |
0-52,3 |
12,48 |
8-4 |
монтажник: 3р-1 2р-1 |
3.5 Установка монтажных вышек |
шт |
3 |
Е25-3 |
2 |
1-31 |
6 |
3-93 |
монтажник: 3р-1 2р-3 |
3.6 Перемещение монтажных вышек |
количество перемещений |
30 |
Е25-3 |
2,18 |
1-42,9 |
65,4 |
42-87 |
монтажник: 3р-1 2р-3 |
3.7 Подъем вентилятора: Ц4-70№6 |
количество подъемов |
1 |
Е25-27 |
0,18 |
0-12,6 |
0,18 |
0-12,6 |
монтажник: 3р-1 2р-2 машинист: 3р-1 |
4 Установка подвесок |
шт |
0,52 |
Е9-1-44 |
14,5 |
10-15 |
7,54 |
5-27 |
монтажник: 3р-1 |
5 Пробивка отверстий под подвески |
шт 100 |
0,52 |
Е9-1-46 |
4,3 |
3-01 |
2,2 |
1-56 |
монтажник: 3р-1 |
9.Монтаж воздуховод. Укруп. Блоками на высоте 10м, =1 мм |
М2 |
|
Е10-5 |
|
|
|
|
монтажник: 5р-1 4р-1 3р-1 2р-1 |
Блок I, d=315 |
|
11,87 |
|
0,62 |
0-47,1 |
7,3 |
5-59 |
|
Блок II, d=315 |
|
12,54 |
|
0,62 |
0-47,1 |
7,7 |
5-9 |
|
Блок III, d=315 |
|
11,02 |
|
0,72 |
0-54,7 |
7,9 |
6-03 |
|
Блок IV, d=200 |
|
8,016 |
|
0,65 |
0-49,4 |
5,2 |
3-95 |
|
Блок V, d=160 |
|
1,211 |
|
0,65 |
0-49,4 |
0,7 |
0-59 |
|
Блок VI, d=200 |
|
2,844 |
|
0,65 |
0-49,4 |
1,8 |
1-4 |
|
Блок VII, d=315 |
|
11,89 |
|
0,72 |
0-54,7 |
8,5 |
6-5 |
|
Блок VIII, d=200 |
|
2,154 |
|
0,65 |
0-49,4 |
1,4 |
1-06 |
|
Блок IX, d=315 |
|
4,5 |
|
0,62 |
0-47,1 |
2,7 |
2-12 |
|
Блок X, d=315 |
|
5,56 |
|
0,62 |
0-47,1 |
3,4 |
2-62 |
|
Блок XI, d=200 |
|
2,884 |
|
0,65 |
0-49,4 |
1,8 |
1-42 |
|
Блок XII, d=200 |
|
2,964 |
|
0,65 |
0-49,4 |
1,9 |
1-46 |
|
Блок XIII, d=160 |
|
1,011 |
|
0,65 |
0-49,4 |
0,6 |
0-49 |
|
Блок XIV, d=160 |
|
0,831 |
|
0,65 |
0-49,4 |
0,5 |
0-41 |
|
Блок XV, d=160 |
|
4,862 |
|
0,76 |
0-57,8 |
3,6 |
2-81 |
|
7 Установка стоек под наружный воздуховод |
шт |
6 |
Е9-2-18 |
0,2 |
0-16,1 |
1,2 |
0-96 |
монтажник: 5р-1 3р-1 |
8 Монтаж наружного воздухвода |
м2 |
16,8 |
Е10-5 |
0,64 |
0-48,6 |
10,75 |
8-16 |
монтажник: 5р-1 4р-1 3р-1 2р-1 |
9 Монтаж стоек под циклон |
шт |
4 |
Е9-2-18 |
1,7 |
1-31 |
6,8 |
5-24 |
монтажник: 5р-1 3р-1 |
10 Монтаж циклона: СИОТ№3 |
шт |
1 |
Е10-19 |
8 |
6-64 |
8 |
6-64 |
монтажник: 6р-1 4р-1 3р-1 |
11 Окраска воздуховода |
м2 100 |
1,0185 |
СНиП 159.7 |
11,7 |
6-6 |
11,9 |
6-7 |
монтажник: 3р-1 |
Итого: |
поправочный коэф.: К=29 |
|
|
210,69 |
148-74 |
|
||
Перевод Зп в цены 2005 года:
