Загальна постанова задачі:
«Розрахунок параметрів будівельного потоку при заданих умовах безперервності»
Розрахунок будівельного потоку виконується у матриці виду:
таблиця 1
і j |
Захватки (об’єкти) |
ti |
Ti |
∆Ti |
||||
I |
II |
* * * |
N |
|||||
Бригади (види робіт) |
1 |
tn1,I t1,I t31,I |
|
|
|
|
|
|
2 |
|
|
|
|
|
|
|
|
* * * |
|
|
tni,j ti,j t3i,j |
|
|
|
|
|
n |
|
|
|
tnn,N tn,N t3n,N |
|
|
|
|
tj |
|
|
|
|
|
|||
Tj |
|
|
|
|
||||
∆Tj |
|
|
|
|
||||
де ti,j – тривалість роботи i – бригади на j – захватці;
tni,j – початок роботи i – бригади на j – захватці;
t3i,j – закінчення роботи i – бригади на j – захватці;

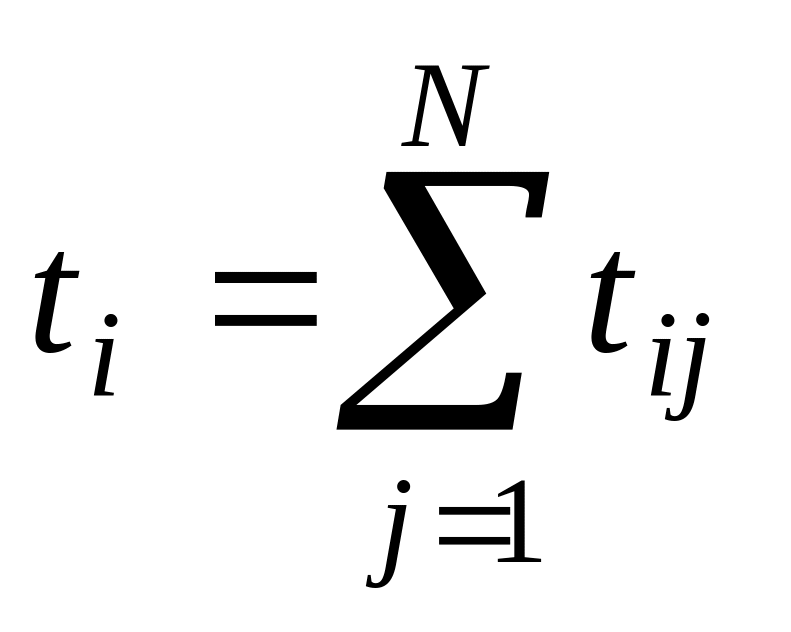

ti – сумарна тривалість виконання робіт i – бригади на всіх захватках:
;

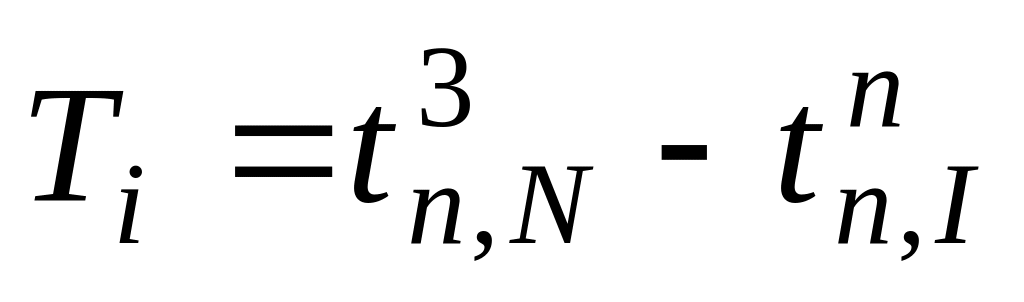

Ti – фактична тривалість виконання робіт і – бригади на всіх захватках:
;
∆Ti – сумарна тривалість організаційних перерв і – бригади:
;

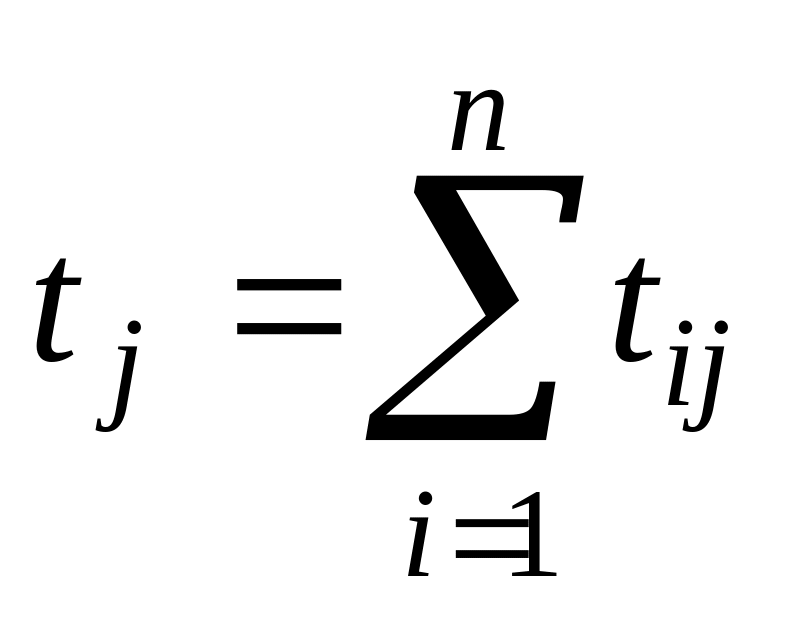

tj – сумарна тривалість виконання всіх робіт на j – захватці:
;
Тj – фактична тривалість виконання всіх робіт на j – захватці:
;
∆Tj – сумарна тривалість простою робіт на j – захватці:
Постанова задачі:
Розрахунок будівельного потоку: при відомих (заданих) тривалостях виконання робіт на захватках визначити:
Тривалість будівництва об’єктів.
Початок та закінчення виконання робіт кожної бригади на кожній захватці.
Всі часові параметри будівельного потоку.
Організаційні параметри будівельного потоку.
Часові параметри:
Тзаг – сумарна тривалість роботи потоку;

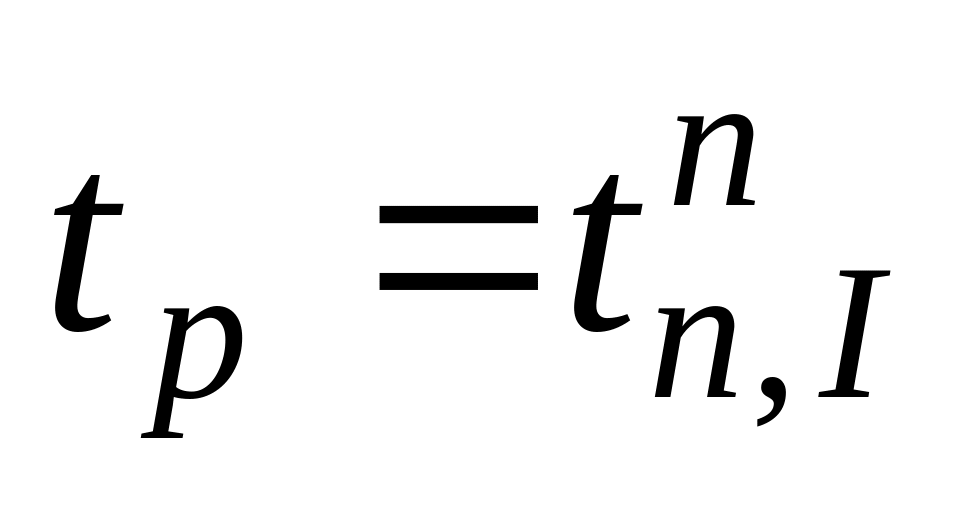

tр – період розгортання потоку (час, протягом якого всі бригади «виходять» на об’єкт);

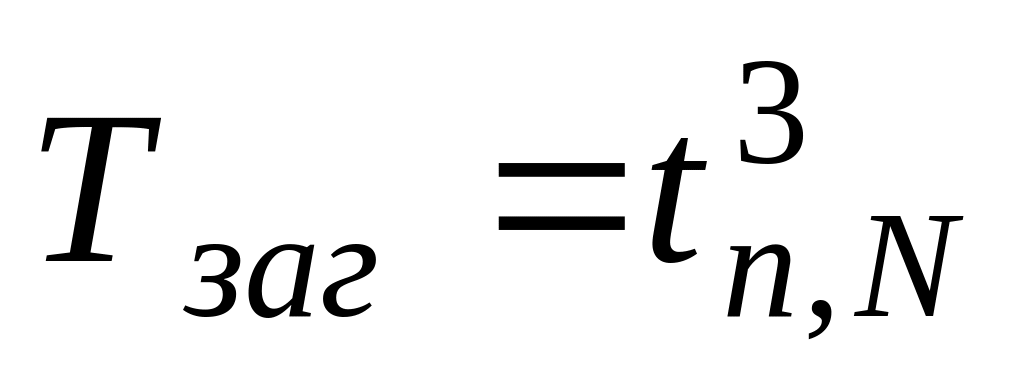

tзг – період згортання потоку (час, протягом якого всі бригади залишають об’єкт);
tстаб – період стабільної роботи потоку (час, протягом якого всі бригади працюють разом).
Для розрахунку при умовах R↓:
Для інших умов визначається час, коли бригади починають працювати разом (на циклограмі виробництва робіт – тільки перші декілька днів роботи, далі – не враховуються).
Тпр – період випуску готової продукції:
Організаційні параметри:

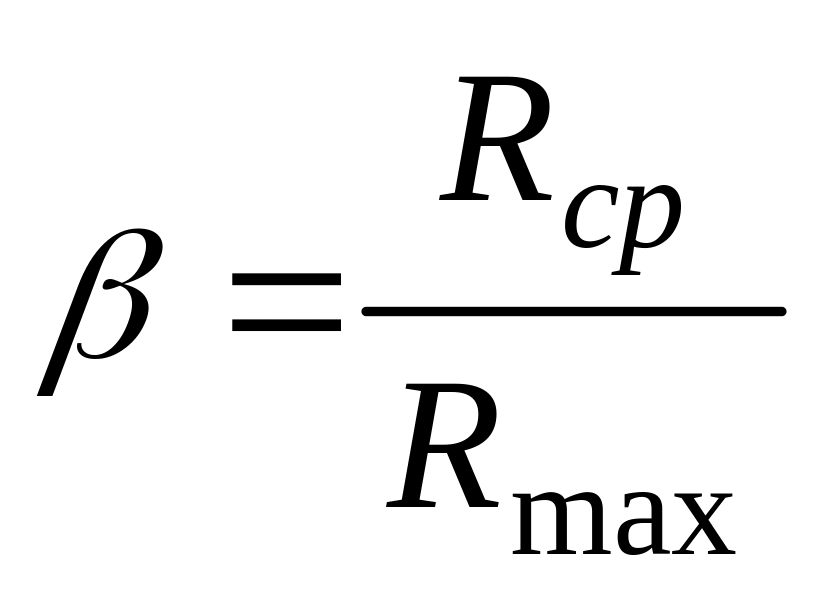

β – коефіцієнт нерівномірності використання ресурсів:
,
Rmax – максимальна кількість людських ресурсів – на графіку використання ресурсів;
,
де: ∑Q – сумарна трудомісткість (люд./дн.);

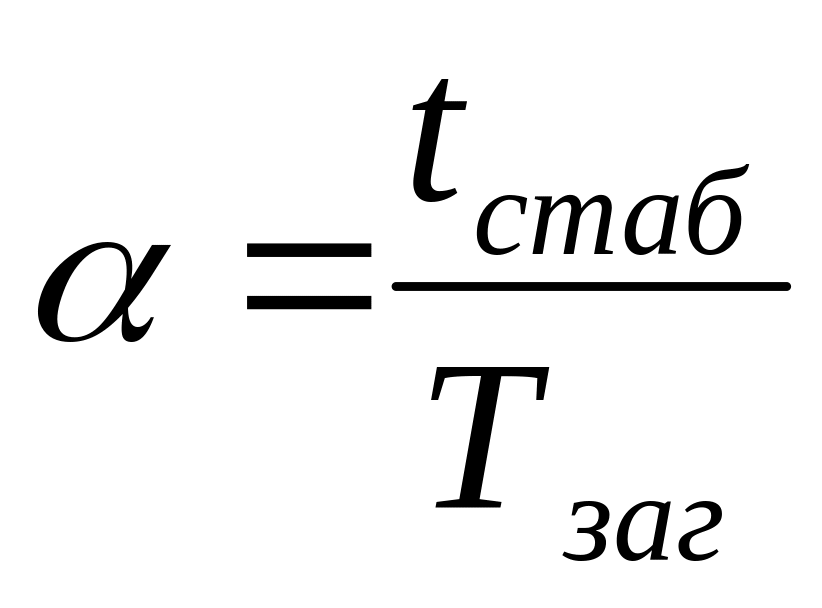

α – коефіцієнт стабільності функціонування потоку:
.
Вибір варіанту завдання
Виписуються відповідні буквам з прізвища, ім’я та по батькові цифри.
Наприклад:
Владислав Сергеевич
412544124 4366334
Далі цими цифрами заповнюється вихідна матриця /зліва направо/:
(без суміщення робіт):
4 × 4 Кількість робочих у бригаді :
4 |
1 |
2 |
5 |
|
|
R1= |
5 |
|
|
4 |
4 |
1 |
2 |
|
|
R2= |
4 |
|
|
4 |
4 |
3 |
6 |
|
|
R3= |
6 |
|
|
6 |
3 |
3 |
4 |
|
|
R4= |
6 |
|
|
Кількість робочих у бригаді по кожному виду робіт вибирається з заданої матриці, як найбільша цифра у рядку.
