2. Расчет дамбы обвалования по заданным параметрам

2.1. Исходные данные

Максимальный рас-

четный го-

ризонт во-

ды в водо-

хранилище

(Hв),м

Отмет-ка осно-

вания

дамбы

hо.д., м

Шири-на дам-

бы по

гребню

b, м

Задан. Плот-ность грунта в теле дамбы

γн, г/см3

Грунтовые условия

Произ-

водитель

ность

скрепе-

ра

Qск,м³/ч

Произ-

водитель

ность

автоса-

мосвала

Qс,м³/ч

Глубина пригодно-го грунта в карьере

Hк, м

Длина

дамбы

Lд, м

Коли-чество месяцев с положи-тельной темпера-турой в году

вид грунта

плот-ность грунта

γе, г/см3

63,3

58,0

6,5

1,63

песча-

ный

1,50

60

85

7,2

2900

7

Грунтовые условия

Грунт

Толщина растительного слоя

Толщина слоя вскрыши

в карьере hп, м

в основании

насыпи hп, м

в карьере hв, м

в основании

насыпи hв, м

песчаный

0,15

0,20

0,4

0,25

Расчетное количество рабочих смен в месяце 22-25 рабочих при двухсменной работе.

Продолжительность смены принять 8,0 часов.

  1. Найдем верхнюю отметку дамбы

, где

- подъем горизонта воды под влиянием ветрового нагона, принятый 0,5 м;

- максимальная высота наката волны, принятый 0,5 м;

- запас, равный 0,5 м.

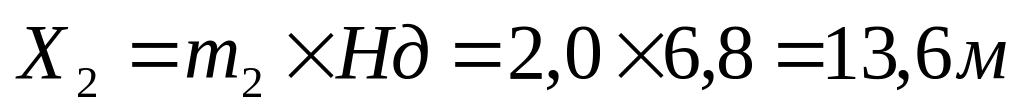

  1. Найдем высоту дамбы

  1. Найдем ширину основания дамбы

Коэффициенты заложения откосов m1 и m2

Грунты

Коэффициенты заложения откосов

верхового

низового

Песчаные

2,0 (2...3)

2,0 (1,5...3)

Восн = bд + х1 + х2

Восн = 6,5 + 13,6 + 13,6 = 33,7 м

Рис. 2.1. Схема расчета

  1. Для составления баланса грунтовых масс найдем объемы грунта:

профильный объем грунта Vн

необходимый объем грунта Vк

Kn – коэффициент, учитывающий потери грунта при транспортировке (1,02).

площадь карьера Fк

При проектировании форму карьера в плане принимают прямоугольной с соотношением сторон 2:1. Найдем размеры сторон карьера:

ширина bк, исходя из соотношения сторон и его площади Fк = 2bк2

, тогда длина lк

lк = 2 bк = 350 м

С поверхности карьера удаляют растительный грунт и непригодный для укладки в защитную дамбу - вскрышу. Рассчитываем их объемы:

объем растительного слоя Vп.к

объем вскрыши Vв.к

С поверхности основания дамбы так же удаляют растительный грунт и непригодный для укладки в защитную дамбу - вскрышу. Рассчитываем их объемы:

объем растительного слоя Vп.д

объем вскрыши Vв.д

Полученные объемы внесем в ведомость грунтовых масс

  1. Находим необходимое количество машин (скреперов)

Принимаем 3 машины

  1. Найдем расчетную площадь одной карты укладки :

, где

- объем грунта, поступающего на карту за сутки, м3/сут.;

- принятая толщина слоя укладки грунта 0,4 м.

, где

Qасмена – сменная производительность одной машины

N – принятое количество машин

  1. Рассчитываем ярусы

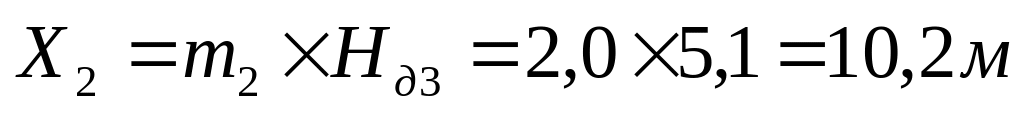

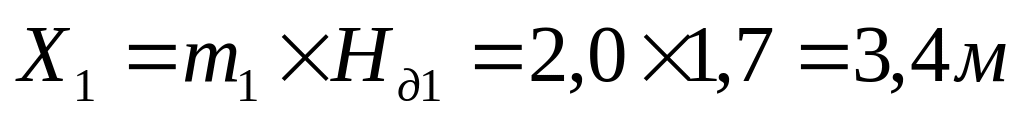

1 ярус Нд1 = 0,25×Нд = 0,25×6,8 = 1,7 м

2 ярус Нд2 = 0,50×Нд = 0,50×6,8 = 3,4 м

3 ярус Нд3 = 0,75×Нд = 0,75×6,8 = 5,1 м

Вд1 – ширина яруса 1

Вд1 = bд + х1 + х2

Восн = 6,5 + 3,4 + 3,4 = 13,3 м

Площадь яруса F1 = Вд1×Lд = 13,3×2900 = 38570 м2

Вд2 – ширина яруса 2

Вд2 = bд + х1 + х2

Восн = 6,5 + 6,8 + 6,8 = 20,1 м

Площадь яруса F2 = Вд2×Lд = 20,1×2900 = 58290 м2

Вд3 – ширина яруса 2

Вд3 = bд + х1 + х2

Восн = 6,5 + 10,2 + 10,2 = 26,9 м

Площадь яруса F3 = Вд3×Lд = 29,6×2900 = 78010 м2

  1. Рассчитаем количество карт для каждого яруса

для 1 яруса

для 2 яруса

для 3 яруса

По полученным данным вычертим схему ярусов и карт рис. 2.2

  1. Найдем средние параметры по картам

Рис. 2.2. Схема карт

Полученные расчета сведем в таблицу расчета карт укладки

Номер и отметки

яруса

Размеры насыпи (яруса)

в плане

Расчетное

число карт

Принятое

число карт

Фактическая

площадь

карты, м²

Средняя

толщина слоя от-

сыпки, м

Длина

Lj

Ширина

B j,м

Площадь

Fj, м²

1 ярус

2 ярус

3 ярус

2893

2886

2880

26,9

20,1

13,3

77822

58009

38304

10,8

8,1

5,3

11

8

5

7075

7251

7661

0,41

0,39

0,37

Литература

  1. Шерстнев В.И. Организация и технология работ по природообустройству и водопользованию: учебно-методическое пособие по выполнению курсовой работы для студентов – «Природообустройство и водопользование» очной и заочной форм обучения. – Екатеринбург: УГГУ, 2014-55 с.

  2. Шерстнев В. И. Технология и организация строительных работ: методические указания по выполнению лабораторных работ. –Екатеринбург: УГГУ. 2008. 79 с.

  3. Ясинецкий В.Г., Шибалова Г.В. Организация строительства объектов природообустройства и водопользования. Учебное пособие. – М.: ФГОУ ВПО МГУП. 2009, 118 с.

2
