- •Содержание
- •1 Исходные данные
- •1.1 Исходные данные по заданию
- •1.2 Конструктивные решения задания
- •1.3 Подсчет количества монтажных элементов
- •2 Выбор методов ведения работ
- •2.1 Организация возведения здания
- •2.2 Выбор оснастки
- •2.3 Расчет исходных данных для выбора монтажных кранов
- •2.4 Выбор грузоподъемных кранов
- •3 Технико-экономические расчеты
- •3.1 Подсчет затрат труда и машинного времени
- •3.2 Сравнение комплектов кранов
- •I вариант: Комплексный монтаж 1 краном скг 40/63 (стрела 30м) оп:
- •II вариант: Смешанный монтаж конструкций 2 кранами - кс-5363а (стрела 25м) оп и мкг-40 бсо (стрела 25,8-10м):
- •3.3 Расчет состава комплексной бригады
- •3.4 Календарный план
- •3.5 Техника безопасности заключение Список использованной литературы
3.2 Сравнение комплектов кранов
Выбор вариантов комплектов монтажных машин для сравнения и определения наиболее эффективного, по какому либо критерию может быть выполнен разными способами.
Наиболее распространенным критерием
эффективности одного из комплектов
машин по сравнению с другими являются

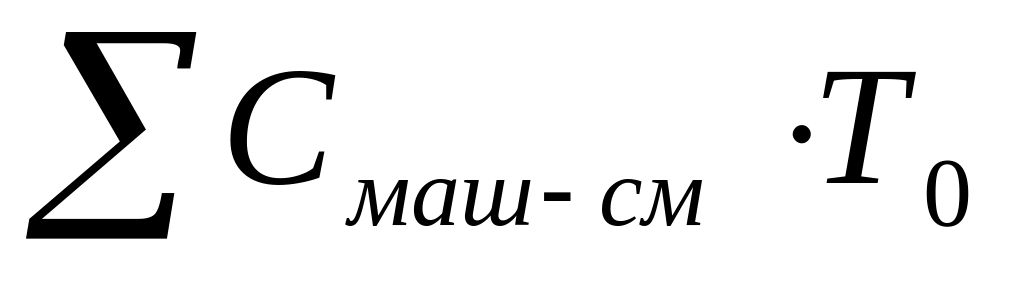

приведенные затраты,
р., формула (3.1) , в которых помимо стоимости
монтажных работ, выполняемых этим
комплектом, учитывается экономический
эффект от окупаемости комплекта в
течение определенного времени.
,

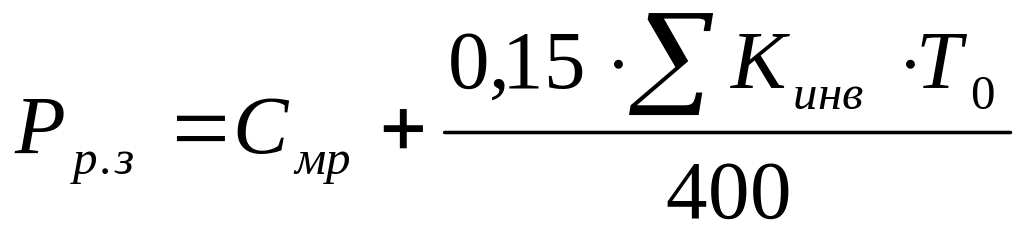

(3.1)
где,
– стоимость монтажных работ, р.;
0,15 – коэффициент эффективности по отрасли;
– инвентарная стоимость машины, р.;
Т0 – время работы n-ой машины на объекте, см.;
400 – среднестатистическое количество смен работы машины в году.

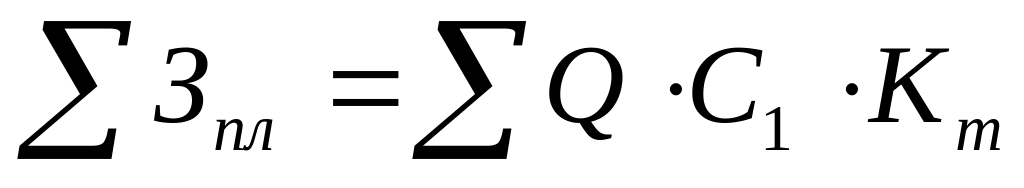

В свою очередь, , р., для каждого комплекта машин рассчитывается по формуле (3.2):
,
(3.2)
где, 1,08 – коэффициент учитывающий накладные расходы на обеспечение адмистративно-хозяйтвенного руководства, мелкий инвентарь используемый при организации работы машин;
– единовременные расходы на дополнительные
работы (устройство подкрановых путей,
временных дорог, ограждений, освещения
и т.п.), р. В проекте принимаем 2% от прямых
затрат, т.е. от стоимости работы комплекта
машин
;
–
заработная плата рабочих монтажного
звена, работающего с n-ой машиной
комплекта, р.
Стоимость машино-смены n-ой грузоподъемной машины для расчета можно взять среднестатистическую или подсчитанную с учетом времени работы этой машины на данном объекте, рассчитаем фактическую стоимость машино-смены, р., по формуле (3.3):
,

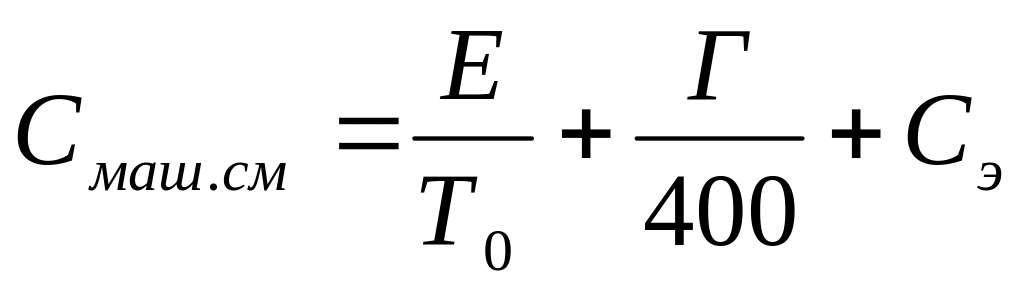

(3.3)
где, Е – единовременные затраты на транспортирование машин на объект, их монтаж и демонтаж, р.;
Г – годовые затраты на амортизационные отчисления, р.;
– эксплуатационные расходы на обслуживание
машин, р.
Суммарная заработная плата
,
р., определяется по формуле (3.4):
,
(3.4)
где, Q – трудоемкость монтажа конструкций, осуществляемого работающим звеном, чел.-дн.;
– тарифная ставка рабочего первого
разряда, р./дн.;
-
средний тарифный коэффициент, где:
– количество рабочих n-го
разряда,
-
тарифный коэффициент n-го
разряда.
Исходные данные для расчета машино-смены сведены в таблицу 3.2.
Таблица 3.2 – Данные к расчету
.
Тип крана |
Е, р. |
Г, р. |
, р. |
, р. |
1 |
2 |
3 |
4 |
5 |
КС-5363А |
14,6 |
4450 |
32,88 |
32600 |
МКГ-40 |
615,5 |
7400 |
25,44 |
59400 |
СКГ 40/63 |
615,5 |
6000 |
25,04 |
47700 |
Наиболее эффективным будем считать комплект машин с наименьшими приведенными затратами: → min.
Расчет
Определение среднего тарифного коэффициента:
Монтаж колонн:
Q = 80,7 чел.-дн.;
=
(1,54·1 + 1,34·1 + 1,19·2 + 1,08·1)/5 = 1,27.
Монтаж подкрановых балок:
Q = 99,7 чел.-дн.;
Кт = (1,54·1 + 1,34·1 + 1,19·2 + 1,08·1)/5 = 1,27.
Монтаж подстропильных ферм:
Q = 54,6 чел.-дн.;
Кт = (1,79·1 + 1,54·1 + 1,34·1 + 1,19·1 + 1,08·1)/5 = 1,39.
Монтаж стропильных ферм:
Q = 318,4 чел.-дн.;
Кт = (1,79·1 + 1,54·1 + 1,34·1 + 1,19·1 + 1,08·1)/5 = 1,39.
Монтаж плит покрытия:
Q = 155,3 чел.-дн.;
Кт = (1,34·1 + 1,19·2 + 1,08·1)/4 = 1,2.
Монтаж стеновых панелей:
Q = 311,9 чел.-дн.;
Кт = (1,54·1 + 1,34·1 + 1,19·1 + 1,08·1)/4 = 1,29.
Суммарная заработная плата:
= 6445,2 р.
