- •3.2.4. Технико-экономическое обоснование скреперного
- •Технико-экономические показатели вариантов комплексной механизации
- •Расчетная стоимость и себестоимость машино-смены бульдозеров, тракторов, рыхлителей
- •Расчетная стоимость и себестоимость машино-смены скреперов
- •Расчетная стоимость и себестоимость машин для уплотнения грунта
- •Количество смен работы машин в году
- •3.2.5. Проектирование скреперного комплекта машин
- •Задание на курсовой проект «Технологическая карта на вертикальную планировку строительной площадки и разработку траншеи»
- •I вариант II вариант
- •I вариант
- •II вариант
- •Состав комплектов машин
- •Результаты расчета вариантов комплексной механизации для выполнения вертикальной планировки строительной площадки
- •Расчет принятых параметров процесса разработки грунта скреперами
- •Расчет принятых параметров процесса рыхления грунта
- •Расчет принятых параметров процесса уплотнения грунта
- •Определение площади захваток
- •3.2.6. Проектирование скреперного комплекта машин
- •Вариантное проектирование комплексно-механизированного процесса вертикальной планировки строительной площадки скреперным
- •Состав комплектов машин
- •Технико-экономические показатели вариантов комплексной механизации
- •Результаты расчета площади захваток, м2
Количество смен работы машин в году
Бульдозеры |
Скреперы |
||
мощность трактора, л.с. |
количество смен |
вместимость ковша, м3 |
количество смен |
до 80 |
220 |
до 6,5 |
229 |
более 80 |
314 |
более 6,5 |
275 |
Далее для каждого из сравниваемых комплектов машин определяют удельные приведенные затраты на 100 м3 переработанного грунта по формуле
(26)
где

– см. в формулах 24, 25;
Е – нормативный коэффициент экономической эффективности капитальных вложений (принимают равным 0,15).
Результаты расчетов заносят в табл. 23 и выбирают вариант комплексной механизации. В случае выбора варианта по наименьшим приведенным затратам на переработку 100 м3 грунта эффективность применения комплекта машин этого варианта определяют экономией приведенных затрат при выполнении всего объема работы по вертикальной планировке площадки.
С целью уменьшения трудоемкости выполнения данного раздела курсового проекта расчеты второго и последующих вариантов комплексной механизации рекомендуется выполнять с применением ЭВМ, если в задании на курсовой проект нет специальных указаний об обязательном использовании ЭВМ.
3.2.5. Проектирование скреперного комплекта машин
без применения ЭВМ (пример)
Пример проектирования комплекта машин выполнен на основании исходных данных задания на курсовой проект «Технологическая карта на вертикальную планировку строительной площадки и разработку траншеи», приведенного в табл. 28.
Таблица 28
Задание на курсовой проект «Технологическая карта на вертикальную планировку строительной площадки и разработку траншеи»
№ п.п. |
Исходные данные |
Значение |
|
I. Планировочные работы |
|
1 |
Схема строительной площадки (см.приложение форму 13): |
1 |
|
- ширина, м |
400 |
|
- длина, м |
600 |
2 |
Объем планировочной выемки и насыпи, тыс.м3 |
135 |
3 |
Проектный уклон площадки (i2): - 0,009 |
да |
|
- 0,012 |
|
4 |
Продолжительность работ, дни ( п.дн) - минимум |
20 |
|
- максимум |
24 |
5 |
Количество рабочих смен в сутки для ведущего процесса (nп) |
2 |
6 |
Средняя дальность перемещения грунта (L), м |
100 |
7 |
Группа немерзлого грунта в состоянии естественной влажности |
2 |
8
9 |
достигнутый уровень производительности труда, %: - рыхлитель -скрепер (бульдозер) - каток Характеристика грунта (принимается по технической части ЕНиРа) |
120 131 110 |
10 |
Плотность грунта: - легкий |
|
|
- тяжелый |
|
|
- плотный |
да |
11 |
Влажность грунта: – связный естественной влажности |
да |
|
– сыпучие |
|
|
– вязкие |
|
12 |
Трудность разработки грунта (с) |
14 |
13 |
Применение открылок: – да |
|
|
– нет |
нет |
14 |
Количество проходов катка по одному следу |
10 |
|
II. Разработка траншеи |
|
15 |
Размеры траншеи, м: – длина |
145 |
|
– ширина (по низу) |
1,6 |
|
– глубина (у котлована) |
1,2 |
16 |
Уклон дна траншеи (i1) |
0,021 |
17 18 |
Количество рабочих смен в сутки для экскаватора (nП ) Достигнутый уровень производительности труда для экскаваторных работ, % |
2 116 |
19 |
Группа немерзлого грунта в состоянии естественной влажности для экскаваторных работ |
3 |
20 |
Характеристика грунта (принимается по технической части ЕНиРа) |
|
21 |
Влажность грунта: - естественной влажности |
да |
|
- повышенной влажности, сильно - налипающий на стенки и зубья ковша |
|
22 |
Характеристика условий работы в забое: – стесненные |
|
|
– забой свободен от подземных коммуникаций |
да |
23 |
Характеристика ковша: – с зубьями |
|
|
– со сплошной кромкой |
да |
1 этап. Определение принятого потока грунта в смену
Определяют
среднюю продолжительность планировочных
работ и поток грунта, который необходимо
переработать в одну смену

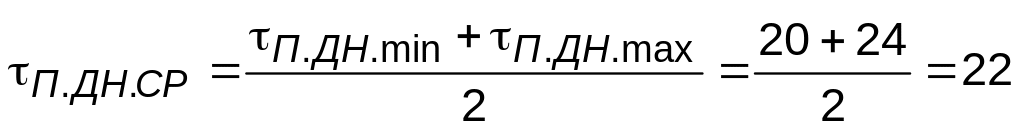

дня,
м3/смену.
2 этап. Определение ведущего и вспомогательных процессов
Как следует из опыта технологического проектирования производства земляных работ, наиболее машиноемким, определяющим продолжительность выполнения работ, является процесс разработки и перемещения грунта из выемки в насыпь, поэтому этот процесс является ведущим.К вспомогательным процессам относятся процессы рыхления и уплотнения грунта.
3 этап. Выбор схемы комплексной механизации
Принимается решение рассмотреть схему комплексной механизации планировочных работ "рыхлитель – скреперы – катки".
4 этап. Определение нормативного количества основных
и комплектующих машин
Как следует из табл. 3, при дальности перемещения грунта, равной 100 м, рекомендуется применять скреперы или бульдозеры. Рассматривается разработка и перемещение грунта скреперами и выполняются параллельно технологические расчеты для двух скреперов с разной вместимостью ковшей. Сначала по оглавлению ЕНиРа устанавливается соответствующий параграф – §Е2-1-21.
На основании табл. 3 методических указаний и технической характеристики скреперов, выбирают две марки скрепера:
