- •Содержание:
- •1. Общая часть.
- •1.1 Введение:
- •1.2 Характеристика района строительства.
- •2. Конструктивная схема здания.
- •2.1 Объемно-планировочное решение здания.
- •2.2 Конструктивный тип здания.
- •2.3. Подбор конструктивных элементов здания.
- •5. Ведомость объема работ:
- •4. Технология и организация монтажных работ.
- •5.Определение оптимальной продолжительности монтажа.
- •6. Определение требуемого количества сварочных аппаратов.
- •7.Определение среднесменной потребности в трудовых ресурсах.
- •8. Выбор монтажного крана.
- •9. Ведомость трудозатрат смр
- •11. Расчет площадей временных сооружений.
- •12. Расчет площадей приобъектных складов.
- •13. Расчет временного электроснабжения.
- •14. Расчет сетей временного водоснабжения.
- •15. Контроль качества и приемка работ. Пооперационный контроль.
- •Приемка строительных конструкций.
- •16. Техника безопасности монтажных работ.
- •Список литературы:
14. Расчет сетей временного водоснабжения.
Для обеспечения потребности водой на строительной площадке, выполняется временное водоснабжение, которое через водомерный узел подключается к сетям постоянного водоснабжения. Различают потребность в воде на производственные, хозяйственно-бытовые и противопожарные нужды.
Расход воды на производственные нужды определяется по формуле
где Впр – расход воды на производственные нужды;
q1 – удельный расход воды на единицу объема работ или отдельного потребителя, л;
n – объем работ или количество машин;
Кн – коэффициент неравномерности потребления воды;
t1 - количество часов работы, к которой отнесен расход воды.
Расход воды на хозяйственно-бытовые нужды
где q2 – удельный расход воды на одного работающего или пользующегося душем, л;
N – численность работников в смену или пользующихся душем;
Кн – коэффициент неравномерности потребления воды;
t2 – количество часов в смену (принимается 8 часов); количество часов пользования душем (принимается 0,75 часа);
Расход воды на пожаротушение
(Учитывается одновременная работа двух гидрантов, с расходом воды 5 л/сек на каждый)
Впож = 10 л/сек.
Суммарный расход воды определяем как сумму расходов воды на различные цели
В = Впр + Вхоз + Вдуш

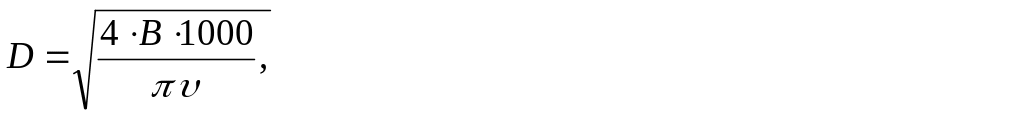

Диаметр трубопровода определяем по формуле
где D – диаметр водопровода (мм);
В – суммарный расход воды (л/сек);
π – число «пи» (π = 3,14);
υ – скорость движения воды по трубам (υ = 1,5…2,0 м/с).
Определим необходимый диаметр труб для временной водопроводной сети. Вода одновременно расходуется для следующих строительных нужд:
- мойка а/м (5 а/м в смену при расходе воды на одну а/м 400 л);
- хозяйственно бытовые нужды (число работающих в смену 42 чел.);
- число пользующихся душем (21чел);
- площадь стройгенплана (2,5 га), с учетом этого на пожарные нужды секундный расход воды составляет 10 л/сек.
Определяем расход воды на производственные нужды Впр; на хозяйственные нужды Вхоз; на пользование душа Вдуш; Расход воды на пожарные нужды Впож:
В = Впр + Вхоз + Вдуш = 0,83 + 0,028 + 0,27 = 1,13 л/сек;
Впож = 10 л/сек;

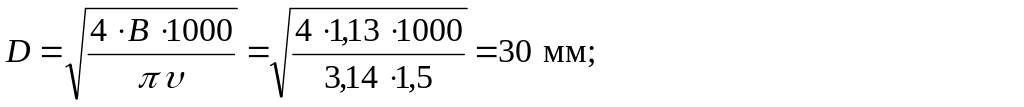

Определяем требуемый диаметр трубопроводов на производственные и хозяйственно-бытовые нужды
Определяем требуемый диаметр трубопроводов на пожарные нужды
Учитывая, что пожарные гидранты
выпускаются диаметром 100 мм, принимаем
диаметр трубопровода, на котором
установлены гидранты 100 мм. Ответвление
водопровода на хозяйственные нужды
принимаем диаметром 30
мм.
15. Контроль качества и приемка работ. Пооперационный контроль.
При монтаже конструкций должен быть обеспечен пооперационный контроль качества монтажных работ при укрупнительной сборке; при установке конструкций и проектном закреплении их в узлах и стыках; создании или восстановлении поврежденной антикоррозионной защиты (грунтовании, окраске). Результаты контроля заносятся в исполнительную документацию (журналы, акты). Пооперационный контроль осуществляется линейным инженерно-техническим персоналом монтажных организаций, а также организуемой при них инспекцией.
В необходимых случаях производятся лабораторные испытания контрольных образцов сварных соединений и бетона замоноличивания.
