- •Тема 1. Введення в управління проектами
- •1.Поняття проекту
- •2. Основні характеристики проектів
- •3. Причини виникнення і сутність управління проектами
- •4. Передумови для вибору методології управління проектами
- •5. Відмінності між управлінням проектами і виробничим управлінням
- •Питання для самоконтролю:
- •Тема 2: Класифікація і оточення проектів
- •1. Класифікація проектів
- •2.Поняття оточення проекту
- •3. Вплив оточення на проект
- •Характер впливу чинників оточення проекту, представлених у табл.2.3 виявляється в наступному:
- •Питання для самоконтролю:
- •Тема 3. Життєвий цикл (жц) і фази проекту
- •1. Поняття жц проекту
- •2. Фази проекту
- •3.Моделі жц проекту іс
- •Питання для самоконтролю:
- •Тема 4. Використання стандартів організації життєвих циклів систем
- •1.Видистандартів
- •2. Методика Oracle cdm (Custom Development Method)
- •3. Методика Oracle pjm (Project Development Method)
- •4. Міжнародний стандарт iso/iec 12207
- •Питання для самоконтролю:
- •Тема 5. Структура проекту
- •1. Поняття структури проекту
- •2. Основні форми проектних структур
- •3. Методичні основи структуризації
- •4. Односпрямована структуризація — створення робочої структури проекту
- •5. Двоспрямована структуризація та кодування проекту
- •6. Трьохспрямована структура проекту
- •Питання для самоконтролю:
- •Тема 6. Управління процесом виконання проекту
- •1. Системотехнічні аспекти теорії проектування автоматизованих інформаційних систем.
- •2. Декомпозиція інформаційної системи.
- •3. Стадії та етапи проектування інформаційної системи на підприємствах.
- •4. Учасники процесу проектування
- •5. Трудомісткість етапів проектування
- •Питання для самоконтролю:
- •Тема 7. Організація проектно-орієнтованої діяльності
- •1. Організаційні форми реалізації проекту
- •2. Типи організаційних структур груп для уп
- •3. Функції провідних спеціалістів робочої групи уп
- •4. Управління персоналом команди проекту
- •Питання для самоконтролю:
- •Тема 8. Планування в уп
- •1. Необхідність планування в уп
- •2. Цілі, призначення та види планів
- •3. Розвиток методів планування
- •4. Сітьові моделі планування проектів
- •5. Календарне планування проектів
- •6.Управлінняплануванням
- •Питання для самоконтролю:
- •Тема 9. Контроль в управлінні проектами
- •1. Сутність та види контролю в управлінні проектами
- •2.Загальні принципи побудови системи контролю
- •3. Моніторинг робіт по проекту
- •4. Вимірювання прогресу й аналіз робіт
- •5. Методи аналізу виконання проекту
- •6. Прогнозування остаточних витрат
- •7. Прийняття рішень
- •Питання для самоконтролю:
- •Тема 10. Управління предметною областю проекту
- •1.Основні поняття
- •2.Сутність управління предметною областю проекту
- •3.Взаємозв'язок обсягів,тривалості і вартості робіт
- •4.Методи управління змістомпроекту
- •5. Управління змістом проекту (предметною областю) в інформаційній сфері
- •Питання для самоконтролю:
- •Тема 11. Управління часом в управлінні проектами
- •1. Сутність управління часом та її зв’язок з іншими функціями уп
- •2. Контроль за розвитком проекту за його часовими характеристиками
- •Питання для самоконтролю:
- •Тема 12. Управління вартістю проекту
- •1. Сутність управління вартістю та його функції
- •2. Методи оцінки та прогнозування вартості проекту інформатизації
- •Питання для самоконтролю:
- •Тема 13. Управління якістю проектів План:
- •1. Сутність управління якістю проектів та способи забезпечення якості проекту
- •2. Витрати на забезпечення якості проекту
- •3. Методи контролю якості проекту
- •Питання для самоконтролю:
- •Тема 14. Інтегровані функції управління проектами
- •Питання для самоконтролю:
- •Тема 15. Автоматизація управління проектами
- •1. Мета автоматизації та призначення інформаційної системи управління проектами
- •Перша група
- •2. Вимоги до інформаційної системи управління проектами
- •3. Базові функціональні можливості системи для управління проектами
- •4. Короткий аналітичний огляд пакетів управління проектами
- •5. Впровадження іс уп
- •Питання для самоконтролю:
- •Список рекомендованої літератури
5. Двоспрямована структуризація та кодування проекту
Створення робочої структури проекту дає змогу визначити весь перелік робіт, які необхідно виконати, проте не відповідає на запитання, хто виконуватиме ці роботи і яким коштом. Тому дедалі частіше у проектах використовується двоспрямована структуризація, яка поєднує робочу й організаційну структури і передбачає:
робочу структуру проекту (WBS);
організаційну структуру проекту (OBS);
облік затрат;
описання робочих пакетів (діяльності);
систему кодування;
словник використання WBS (каталог CTR «Витрати — час — ресурси»).
Організаційна структура проекту (ОBS)
Ця структура стосується тільки внутрішньої організаційної структури проекту (див. розділ 4) і не зачіпає відносин проектних груп чи учасників з батьківськими організаціями. Будується ОBS аналогічно робочій структурі, а саме:
на першому рівні відображається організаційна структура як єдиний елемент;
на другому і нижчих рівнях триває поділ структури на основні організаційні елементи.
Таблиця 5.3 Види структурних одиниць проекту залежно від його розмірів
Рівень |
Мала організація |
Середня організація |
Велика організація |
Комплексна організація |
1 |
Загальна організація |
Загальна організація |
Загальна організація |
Комплексна організація |
2 |
Відділи |
Дивізіони |
Компанії |
Організація індивідуальних проектів |
3 |
Групи |
Відділи |
Дивізіони |
Компанії |
4 |
— |
Групи |
Відділи |
Дивізіони |
5 |
— |
— |
Групи |
Відділи |
6 |
— |
— |
— |
Групи |
Рис. 5.5. Організаційна структура проекту створення комп’ютерного центру
Кодування WBS
1. Код першого рівня
Проект, як правило, кодується одно- чи двозначним числом. У нашому прикладі проект має код 8, тому усі дані, закодовані з початковою цифрою «8», належать до цього проекту.
2. Код другого рівня
Наступні одна чи дві цифри WBS-коду представляють елементи WBS другого рівня. Якщо використовуємо цифрову нумерацію — можна нумерувати дев’ять елементів, літерову — відповідно до літери абетки.
3. Код третього рівня
Для наступного рівня додається ще одна цифра. Наприклад, для поставок і монтажу устаткування:
Кодування ОBS
Ця система кодується аналогічно WBS.
1. Код першого рівня
Даний рівень може мати код, а може і не мати його. У нашому прикладі — це цифра «4». Вона представляє загальну структуру проекту «8».
2. Код другого рівня
Друга цифра (або дві для великого проекту) представляє елементи другого рівня. У нашому прикладі:
3. Код третього рівня
Наступна цифра ОBS-коду представляє елементи третього рівня.
6. Трьохспрямована структура проекту
Трьохспрямована структура проекту (рис.5.8) створюється додаванням до двоспрямованої структури третьої — структури затрат (Cost Breakdown Structure — CBS).
Рис. 5.8. Трьохспрямована структура проекту

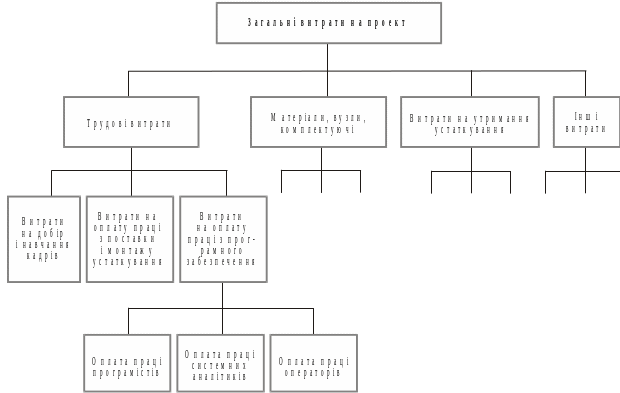

Рис. 5.9. Структура витрат проекту створення комп’ютерного центру
CBS утворюється за алгоритмом, аналогічним алгоритму створення WBS і OBS (рис.5.9). Перший рівень — це всі витрати на проект. Другий рівень — основні елементи CBS: матеріали, вузли, комплектуючі; витрати на утримання устаткування; трудові витрати; інші витрати.
Третій рівень — подальша розбивка. Як показано на рисунку 5.9, для трудових витрат це будуть: витрати на добір і навчання; витрати на оплату праці з поставки і монтажу устаткування; витрати на оплату праці з програмного забезпечення.
Четвертий рівень — подальша розбивка, наприклад, для оплати праці з програмного забезпечення: оплата праці програмістів; оплата праці системних аналітиків; оплата праці операторів.
Ця структура дає змогу збирати інформацію про затрати, аналізувати й готувати звіти по затратах будь-якого підрозділу або елементу робіт.
Таким чином, проведена за всіма напрямами структуризація проекту формує необхідну інформацію для подальшого планування і контролю його строків, ресурсів і затрат.
