3.3 Калькуляция затрат труда

Калькуляция трудовых затрат на производство работ приведена в таблице 3.4

Таблица 3.4 - Калькуляция трудовых затрат на производство работ.

Обоснование

(ЕниР)

Наименование процесса

Ед. изм.

Объем работ

Затраты труда

чел-дни

Затраты по эксплуатации машин

машино-час

На единицу

На весь объем

На единицу

На весь объем

Е 5-1-3

Укрупнительная сборка ферм

шт.

12

0,36

4,34

0,58

6,96

Е 5-1-6

Монтаж ферм

шт.

6

0,73

4,39

0,58

3,48

Е 5-1-20

Укрупнительная сборка профилированного настила

100 штук

1,12

5,8

6,5

Е 5-1-20

Монтаж карт настила

100 м

12,7

0,57

7,3

3.4 Потребность в материально-технических ресурсах

Ведомость потребности в материально – технических ресурсах составляется на основе ведомости объемов работ, сборников ЕНиР и СНиП (часть IV).

Материально - технические ресурсы включают: материальные ресурсы – конструкции, изделия, материалы; строительные машины и их характеристику; приспособления, инвентарь, инструмент ; эксплуатационные материалы.

Целью составления ведомости потребности в материально – технических ресурсах является определение количества трудовых затрат на строительство здания, заработной платы, затрат времени работы строительных машин и механизмов, потребности в материалах, а также продолжительности выполнения работ и их сметной стоимости.

В ходе составления ведомости потребности в материально – технических ресурсах потребность в материалах, трудовые затраты и затраты времени работы строительных машин и механизмов определяются перемножением нормы из СНиП на соответствующий объем работы. Аналогичным образом определяется сумма сметной стоимости и заработной платы.

Потребность в машинах, механизмах, инвентаре и приспособлениях приведена в таблице 3.5.

Таблица 3.5 – Перечень машин, механизмов, инвентаря

Наименование

Тип

Марка

Количество

Технические характеристики

Кран

автономный

МКГ-100

1

г/п 10 т

Стропы

инвентарь

СК, СКК

6 пар

Расчалка (якорь)

инвентарь

Р1

4

о 15,5 (Q=3т)

Канат для расстроповки с замком полу-автомат

инвентарь

ПБ614

4

о 29 мм

Страховочный канат с натяжным устройством

инвентарь

2

Длина (24м·2)

Канат пеньковый для оттяжек

ПБ 614

3

Длина (20м·2)

Стенд для сборки ферм

передвижной

Типа ВКС-500-1

1

380

Перечень строительных материалов указан в таблице 3.6.

Таблица 3.6 - Перечень строительных материалов

Вставить

Далее в проекте, на основании ведомости потребности в материально – технических ресурсах, разрабатывается календарный график строительства объекта.

Эта ведомость позволяет определить все необходимые ресурсы, которые используются для:

  1. Определения продолжительности каждой ручной работы:

, (3.4.1)

где Т – продолжительность работ;

Тр – трудоемкость;

Nр – число рабочих.

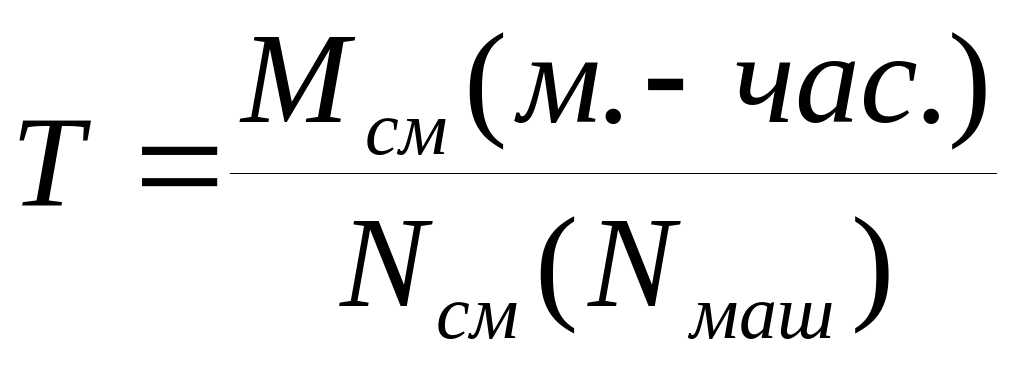

  1. Определения потребности в материальных ресурсах. Затраты машинного времени используют для определения продолжительности выполнения механизированных работ:

,

где Т – продолжительность работы механизмов;

Мсм (м.-час) – затраты машинного времени;

Nсм (Nмаш) – число смен (число машин).

Ведомость потребности в материально – технических ресурсах представлена в таблице__ .
