5. Расчет технологических параметров выдерживания бетона в зимнее время

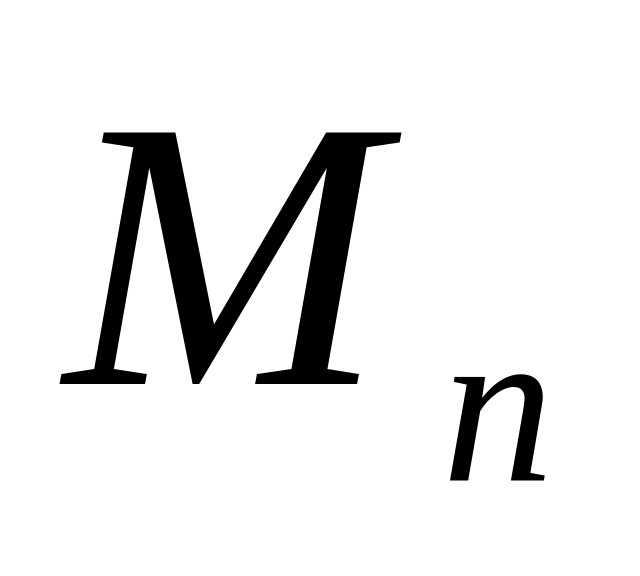

Для выбора метода зимнего бетонирования подсчитаем модуль поверхности Мп для нижней и верхней части подпорной стены:

= , (2)

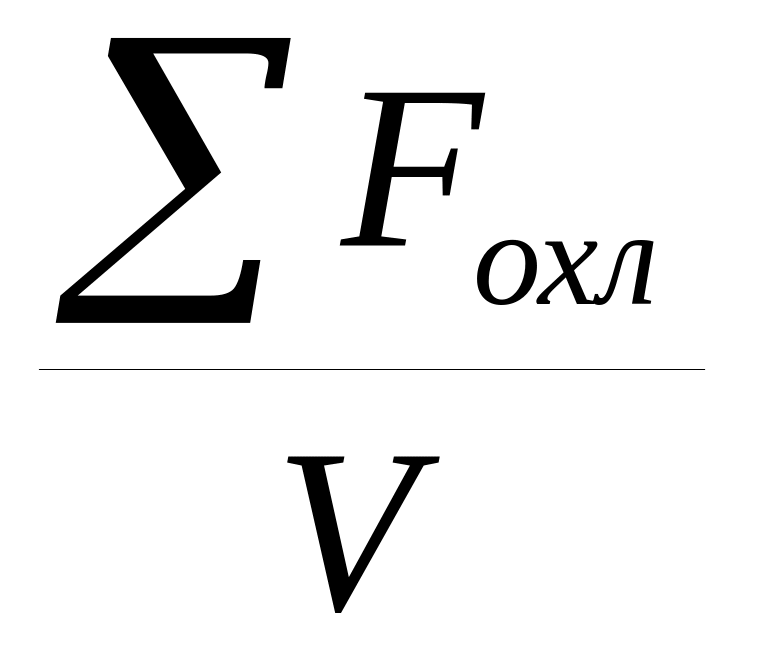

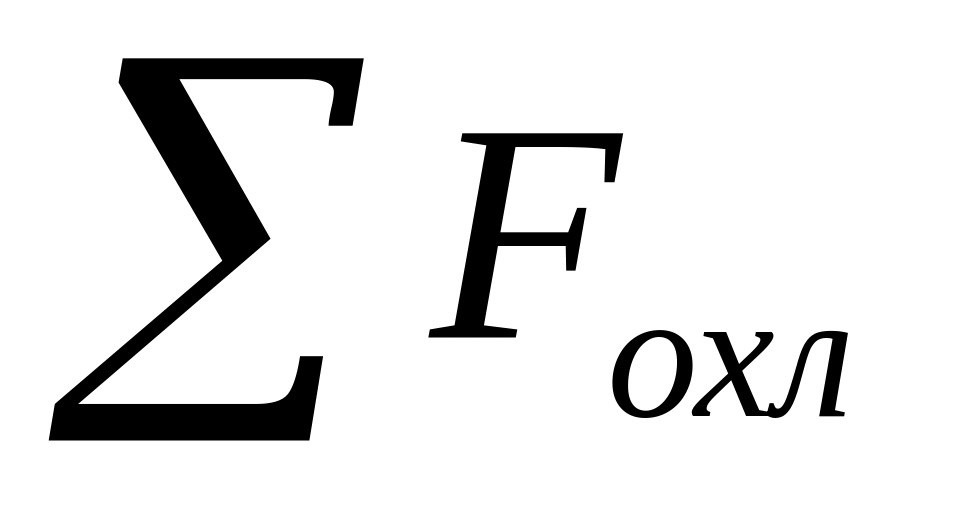

где – сумма охлаждаемых поверхностей, V – объём конструкции.

м2;

м3;

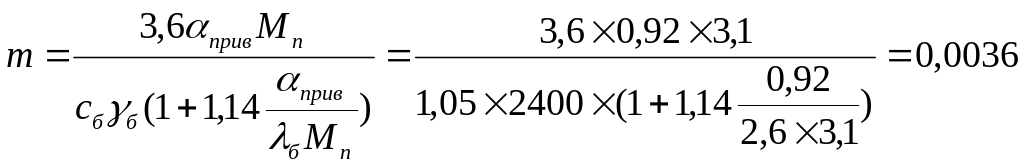

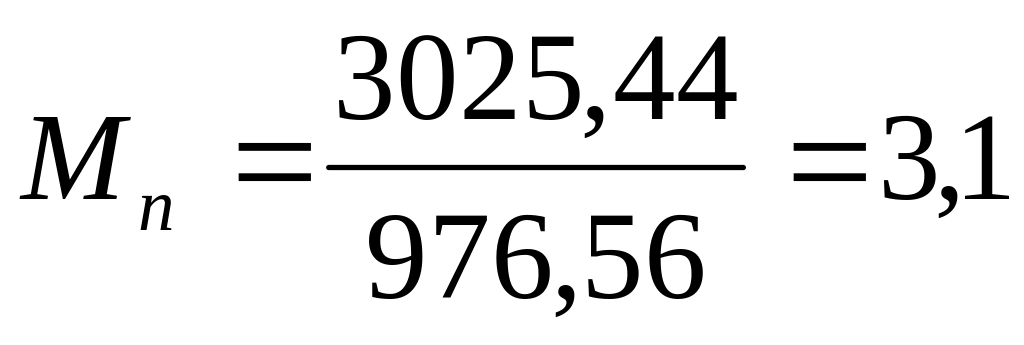

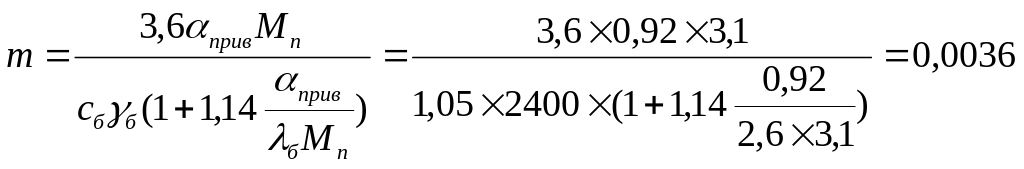

м-1;

Для дальнейших расчётов примем наибольшую величину = 3,1 м-1.

В данном проекте рассчитывается фанерная утеплённая опалубка (материал палубы – фанера/утеплитель/фанера, прогоны и схватки – деревянный), толщина опалубки − 56 мм.

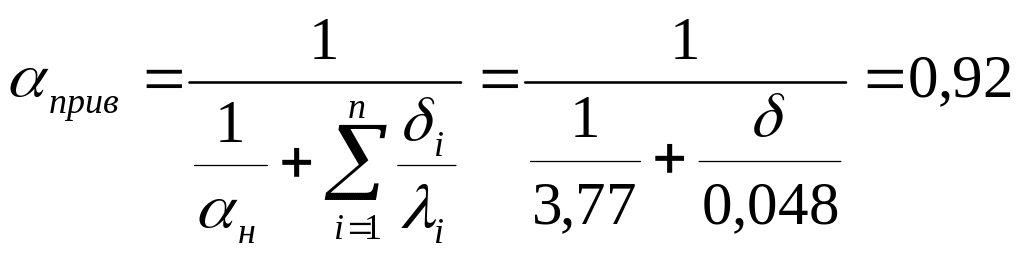

- коэффициент теплопередачи опалубки при Vветра = 0 м/с: αприв =0,92 Вт/м2×°С;

- температура наружного воздуха: tн.в = -6 °С;

- конечная температура остывания бетона: tб.к = 5 °С;

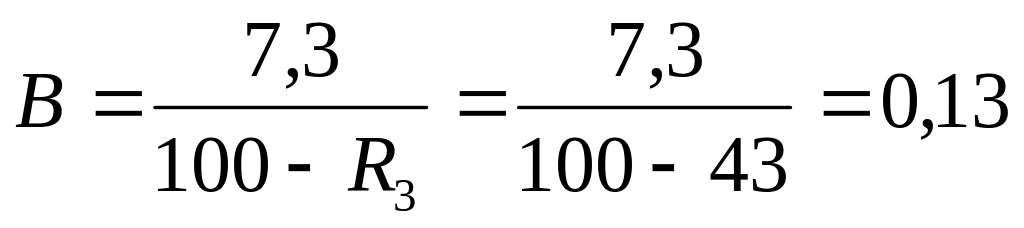

- трехсуточная прочность бетона класса В20 марки ПЦ-М400: R3 = 43 % от R28;

- требуемая прочность бетона: Rтр = 30 %;

1) Метод термоса:

а) начальная температура бетона, уложенного в конструкцию:

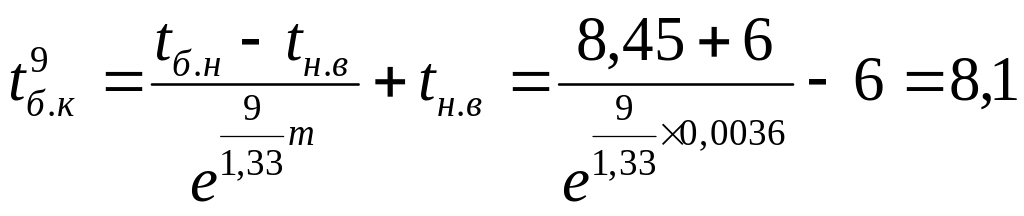

°С;

− темп остывания бетона;

°С;

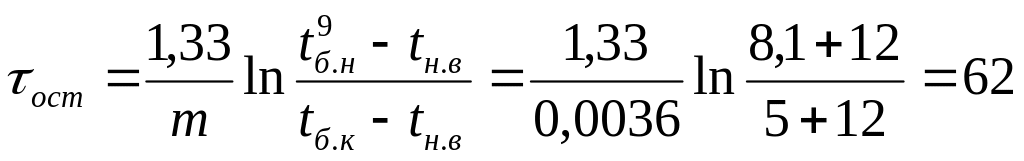

б) время остывания бетона до температуры tб.к=5 °С::

ч;

в) средняя температура бетона за период остывания:

°С;

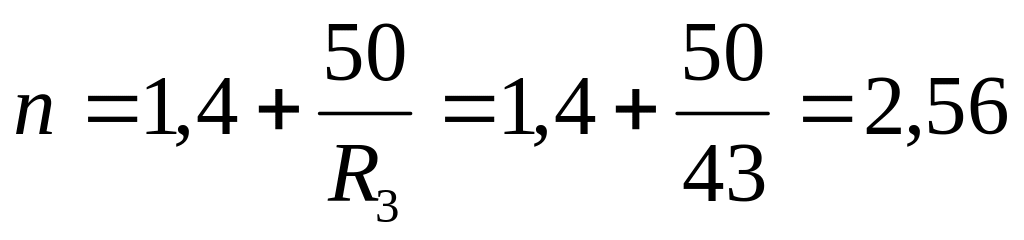

г) прочность бетона за период остывания:

%;

, , .

Полученная прочность бетона превышает критическую менее, чем на 5 %, следовательно, метод термоса применим для данных условий.

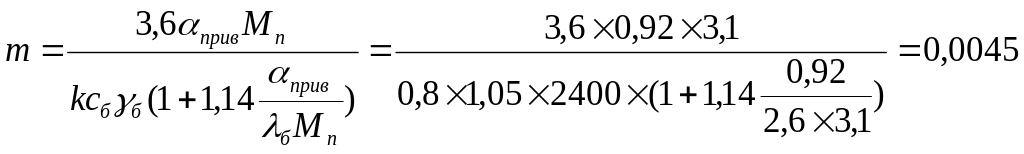

д) необходимая толщина утеплителя неопалубленных поверхностей:

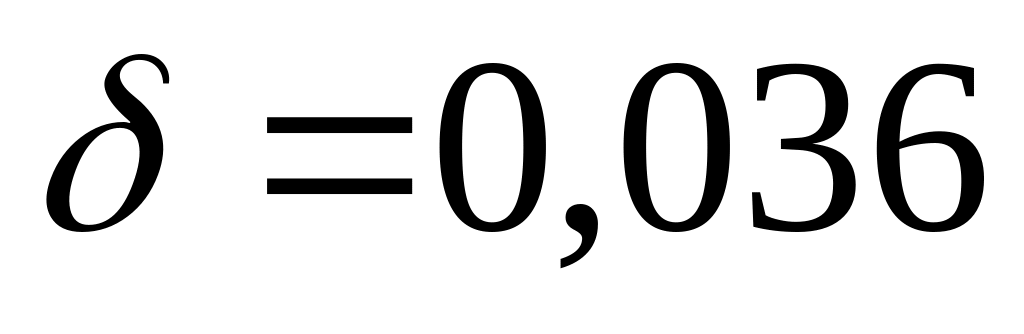

=> м.

В качестве утеплителя принимаем маты минераловатные прошивные (λ = 0,048 Вт/м2×°С) толщиной δ = 40 мм.

2) Метод предварительного электроразогрева:

Принимаем температуру разогрева бетонной смеси tраз = 40 °С;

а) начальная температура бетона, уложенного в конструкцию:

°С;

− темп остывания бетона;

°С;

б) время остывания бетона до температуры tб.к=5 °С::

ч;

Дальнейший расчёт бессмыслен, так как время остывания бетонной смеси превысило 100часов, следовательно, метод предварительного электроразогрева не применим для данных условий.

3) Метод электропрогрева:

Температура изотермического выдерживания , tиз = 40 °С.

а) начальная температура бетона, уложенного в конструкцию:

°С;

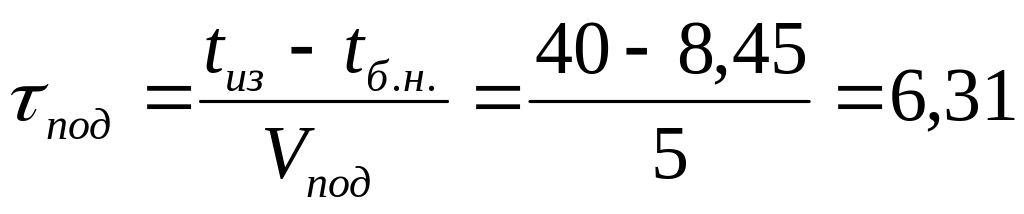

б) время подъема температуры:

ч;

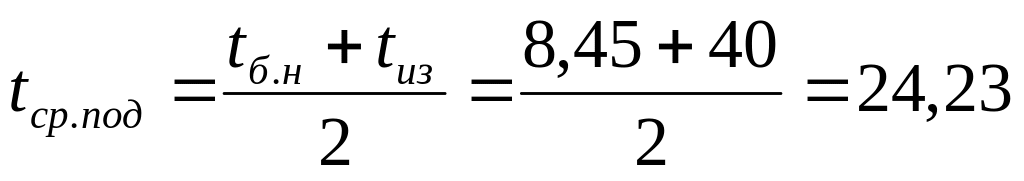

в) средняя температура подъема:

°С;

− темп остывания бетона;

°С;

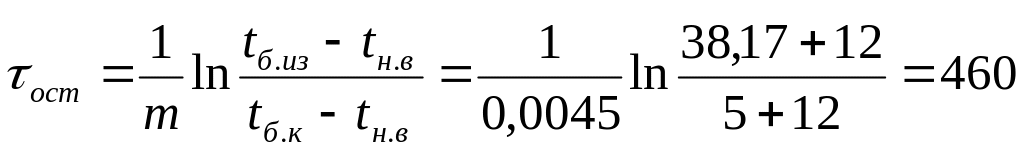

д) время остывания бетона до температуры tб.к=5 °С:

ч;

Дальнейший расчёт бессмыслен, так как время остывания бетонной смеси превысило 100часов,, следовательно, метод электропрогрева не применим для данных условий.

Окончательно принимаем метод зимнего бетонирования - метод термоса.

6. Технология производства работ

Способ подачи бетонной смеси в конструкции: автобетоносмеситель − автобетононасос.

м3/см,

где n – состав бригады (бетонщик 5р. – 1, бетонщик 3р. – 2), чел.;

Нвр – норма времени на укладку бетона (0,1 чел. – ч), чел. – ч

1) Выбор автобетононасоса:

Принимаем автобетононасос – Sermak 4ZR21 (таблица 4).

Таблица 4

Технические характеристики Sermak 4zr21

Высота подачи, м

20,3

Вылет, м

16,3

Число секций стрелы, шт.

4

Длина рукава, м

4

Ёмкость приёмного бункера, л

400

Максимальная производительность, м3

60

Размеры машины в транспортном

положении, мм:

длина

10550

ширина

2690

высота

3860

Масса автобетононасоса, т

26

Принимаем эксплуатационную производительность автобетононасоса − 30 м3/ч. Примем общее количество автобетононасосов − 2 шт., для обеспечения 2 независимых комплектов машин ведущего вида работ.
