- •Аннотация
- •Содержание
- •Введение
- •1. Исходные данные
- •2. Подсчет объемов работ
- •1) Опалубочные работы:
- •2) Бетонные работы:
- •3) Арматурные работы:
- •4) Укрытие утеплителем неопалубленных поверхностей конструкции:
- •5) Контроль температуры:
- •Ведомость объемов работ
- •3. Калькуляция трудозатрат
- •4. Выбор целесообразного типа опалубки
- •Расчёт давления на опалубку по Российскому гост р52085-2003
- •Расчёт давления на опалубку по Немецкому din 18218
- •Расчёт давления на опалубку по Американскому aci 347r
- •5. Расчет технологических параметров выдерживания бетона в зимнее время
- •1) Метод термоса:
- •2) Метод предварительного электроразогрева:
- •3) Метод электропрогрева:
- •6. Технология производства работ
- •1) Выбор автобетононасоса:
- •Технические характеристики Sermak 4zr21
- •2) Выбор автобетоносмесителя:
- •3) Выбор вибраторов:
- •4) Выбор крана:
- •Технические характеристики кс-35714к-3
- •7. Технология производства работ
- •8. Разработка графика производства работ
- •9. Мероприятия по технике безопасности
- •Организация строительной площадки
- •Эксплуатация строительных машин
- •Эксплуатация технологической оснастки и инструмента
- •10. Контроль качества и приёмка работ
- •1) Арматурные работы:
- •Контроль качества арматурных работ
- •2) Опалубочные работы:
- •3) Требования к производству работ при отрицательных температурах:
- •4) Требования, предъявляемые к законченным железобетонным конструкциям:
- •Библиографический список
Ведомость объемов работ
№ п/п |
Наименование работ |
Единицы измерения |
Объем работ |
|
На 1 конструктивный элемент |
На все сооружение |
|||
1 |
Столбчатый фундамент |
|
|
|
1.1 |
Монтаж арматурных сеток |
т |
0,5274 |
37,97 |
1.2 |
Монтаж опалубки столбчатого фундамента |
м2 |
24,06 |
1732,32 |
1.3 |
Бетонирование столбчатого фундамента |
м3 |
13,56 |
976,56 |
1.4 |
Укрытие утеплителем неопалубленных поверхностей, снятие |
м2 |
17,96 |
1293,12 |
1.5 |
Контроль температуры |
кол. замеров |
2 |
144 |
1.6 |
Распалубка столбчатых фундаментов |
м2 |
24,06 |
1732,32 |
3. Калькуляция трудозатрат
Трудоемкость определяется по формуле:
(1)
где Нвр − норма времени, k − коэффициент по норме времени, Vр − объем работ.
Пример расчета трудозатрат:
k = 1,475

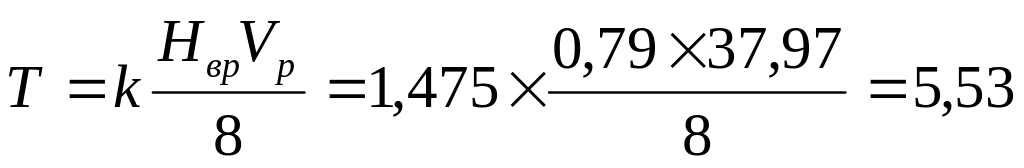

Трудоемкость арматурных работ:
чел-см.
Таблица 2
Таблица трудозатрат
№ п/п |
Наименование работ |
Единицы измерения |
Объем работ |
Нвр, чел-ч |
Трудоемкость, чел-см |
1 |
Столбчатый фундамент |
|
|
|
|
1.1 |
Монтаж арматурных сеток |
т |
37,97 |
0,79 |
5,53 |
1.2 |
Монтаж опалубки столбчатого фундамента |
м2 |
1732,32 |
0,51 |
162,9 |
1.3 |
Бетонирование столбчатого фундамента |
м3 |
976,56 |
0,1 |
18 |
1.4 |
Укрытие утеплителем неопалубленных поверхностей |
м2 |
1293,12 |
0,21 |
50,1 |
1.5 |
Контроль температуры |
кол. датчиков |
144 |
0,28 |
7,45 |
1.6 |
Распалубка столбчатого фундамента |
м2 |
1732,32 |
0,13 |
41,5 |
1.7 |
Снятие утеплителя с неопалубленных поверхностей |
м2 |
1293,12 |
0,22 |
52,5 |
|
ИТОГО: |
|
|
|
338 |
4. Выбор целесообразного типа опалубки
Рис. 6. Аспределение усилий, действующих на опалубку
