1.Задачи и сод-е оуп. Его знач-е для пред-тия.

Объектом изуч.ОУП явл.произв.предпр.отр-ли м/с,эф-ть раб.кот.зависит от ур-ня орг-ции пр-ва и ОУП. Основой деят-ти произв.пред-я явл. ППроц, направленный на изготовление пр-ции.

Цели пред-я:1.выж-ие в конкур-ой борьбе и лидерство.2.избеж-ие банкр-ва 3.увелич-е V пр-ва и реал.4.максим-ия приб.5.мин-я Зт6.Рентаб-сть (эф-ть).

Осн.задача пред-ия-преобр-е рес-в и изгот-е прод-и,своевр-ая ее поставка потребителю, удовлетворение потребностей.

Функции ОУП:1.орган-я работ по ОУП.2.План-е(ОКП).3.Операт-ый учет 4.Опер-ый ан-з.5.опер-ый контроль.6.опер-ое регулир-ие (диспетчирование)

Осн.ф-ия ОУП-план-е,т.к.это разраб.планов,программ,прогнозов,процесс формир-я целей,приоритетов, а также способов и мет.для их достижения.

ОУП представл.собой орг-плановую сист.и включ.след.эл-ты:-управл-ый процесс(объе.упр-я-ППроц);-обратная связь(сбор инф-ии о продаже прод-ии и ее направл-ие в сист.контроля и пл-ия,м-г на выходе);-сравнение пл-ых пок-ей с факт-ми;-коррект-ие ф-ры(созд.структ.приним-ей коррект.действия при приеме сигнала об откл-ии от хода произв-ва;-план-ие сист.с уч-ем чел. РИСУНОК1 - Общий процесс ОУП.

Виды планир-ния на пред-ии:

1.Страт-е(перспект-ое,долгоср)-вкл.разраб.прогнозов,программ,долгоср. пл.и разраб.стратегии развит.предпр.2.Тактич-е(текущ-ее)-вкл.разраб.тек. пл-в на срок до 1 года, по таким важ.напр-ям,как:пр-во,финансы,мар-г, персонал.3.Операт-е(краткоср)-вкл.разраб.опер.пл-в для цехов, уч-ов и раб. мест на более короткие пер-ды врем.(кв,мес,декада,нед,сутки,час) на базе годов-го тек.пл.пр-ва и реал-и прод-ии.

Т.о:-ОУП осущ-ся на основе тек.пл-я,а точнее на осн.год.пл.пр-ва и реал-ии прод.и явл-ся заверш.этапом внутрифирм-го пл-ия;-разраб.опер-х пл-в -2-ая ступень разраб.тек.план-ия,кот.предусм-ет сост-ие пл-в для цехов,уч-ов по конкрет-ым направлениям;-разраб.операт.пл-в обусловлена:*необх-тью уч-а;*быстроменяющ-ся спросом потреб;*неожид-ми затруд-ми в обеспеч. предпр.сырьем,мат,технич.док-ей;*вып-ем зак-ов по видам и маркам изд-ий.

Знач-еОУПдля предпр:1.опер-ое план-е произ-ва обеспеч-ет своевр.вып-к и поставку прод-ии потреб-ям на основе рац.исп-я огранич-х рес-ов в тек-ем пер-де вр.2.на основе более полн.уч.треб-й потреб.и послед-ей коррект.год-х и операт.пл-в,обеспеч-ся гибкость и операт-ть внутрифирм.план-я.

Задачи ОУП:1)конкретиз-ть план произв-ва и довести его до цехов,уча-ов, устанавливая сроки его вып-ия;2)обесп-ть или орг-ть вып-ие плана ГП при рац-ом исп-ии рес-ов предпр.с учетом их огранич-ти;3)обесп-ть ритмичное вып-ие пл.пр-ва по всей номенкл.изд.с заданным кол-ом и кач-ом и с min изд-ми;4) достиж.слаженной работы всех подразделений предприятия.

10. Расчет опережений запуска и выпуска

Сложный механизм проходит 3 стадии: 1.изгот-ю 2.обраб-ю 3.сборочную

Для ускорения сроков запуска-выпуска партии дет-й по цехам и участкам пр-ва необх-мо в соотв-ии с цикловым графиком опр-ть сроки начала наиболее ранних предшест-х работ, относ-но послед-х имеющих общ-ий технол-ий процесс изгот-ния, т.е. опред-ть время опережения.

Время опережения в работе цехов ее участков - период, к-й опр-ет более ранние сроки начала или окончания работ заготов.и обработ.цехов от окончат-го срока выпуска изд-ий после общей сборки, испытания, упаковки и т.д.

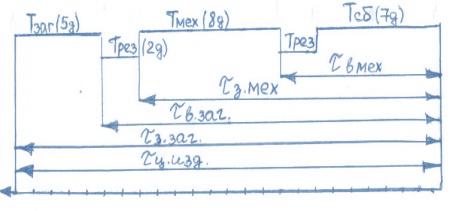

Пример. Показан цикловой график изготовления заказа на 3х стадиях пр-ва (загот(5дн), обраб(8дн), сборочн(7дн)), резервное вр=2дн. Построить цикловой график и опр-ть время опережения по зап.-вып.

Общ-ая длительность изг-ния изд-ия (Тц.изг)

Тц.изг=Тсб+tрез+Тмех+tрез+Тзаг

Время опережения выпуска с механич-ой стадии (τ в мех): τ в мех=Тсб+tрез

Время опережения запуска на мех.обр-ку (τ з.мех):

τ з.мех=Тсб+tрез+Тмех

Норматив-е опереж-ние выпуска загот.стадии (τ в заг): τ в заг=Тсб+tрез+Тмех+tрез

Норматив-е опереж-ние запуска дет-й на загот.стадию=Тц изд.τз.заг=Тсб+tрез+Тмех+tрез+Тзаг

Вывод: расчеты опереж-й позвол-ет своеврем-но и комплектно обеспечить любой послед-ий процесс по обр-ке или сборке заготов.детали сбор.ед-ми. И обеспеч-ть выпуск гот.изд-ий в заданные сроки.

Резервное страх-е время, предусмотр-ое в межцех-х опер-ях необх-мо для того, чтобы предвидеть откл-я случ-ые от хода пр-ва (срывы, неполадки).
