1 Определение количества эталонных тракторов для бригады

Нормативы потребности в тракторах для хозяйств приводятся в справоч ной литературе в расчёте на 1500 га пашни для средних естественно-производственных условий, определённой структуры посевных площадей и урожайности культур, составляет 25,17 условных эталонных тракторов.

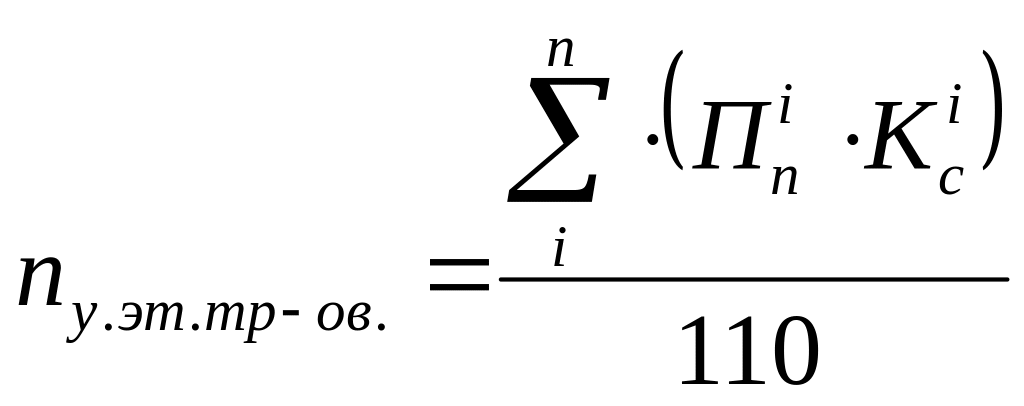

В связи с тем, что в бригаде иные исходные данные( площадь пашни, структура посевных площадей, и естественно- производственные условия), поэтому требуемое количество условных эталонных тракторов для бригады определяется по формуле:

n - количество высеваемых культур в бригаде;

i – возделываемая культура;

Пп- посевная площадь возделываемой культуры;

Кс- поправочный коэффициент учитывающий распределение объема работ по срокам их выполнения для конкретной культуры и технология ее возделывания и уборки.

110 – переводной коэффициент

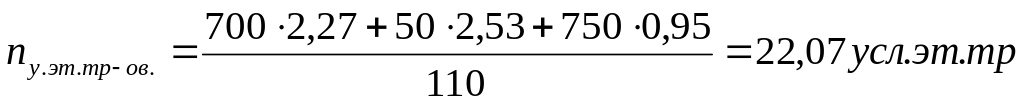

ВЫВОД: Для выполнения работ по возделывания и уборки сахарной свеклы, райграса однолетнего и озимой ржи общей площадью 1500 га, с планируемой урожайностью в оптимальные сроки необходимо 22,07 условных эталонных тракторов.

2 Составление плана механизированных работ

Сводный план разрабатывается для того, чтобы выявить оптимально-необходимый состав машинотракторного парка. Составить план его использования. Определить объём работ на летний период. При составлении плана указывается весь комплекс работ, предусмотренный при возделывании культуры. Выявляются наиболее эффективные комплексы машин и способы их использования.

2.1 Используя ТК по возделыванию и уборке сельскохозяйственной культур в хронологической последовательности, выписываются производственные операции выполняемые в летний период при возделывании сельскохозяйственных культур по заданию.

2.2 Одновременно с заполнением вышеуказанных граф указывается какими агрегатами выполняется производственная операция, их часовую норму выработки и т.п.

2.3 Заполнив вышеуказанные графы сводного плана, заполняется графа «объём работ».

2.4 Заполнив вышеуказанные графы сводного плана, присваиваются номера шифры каждой производственной операции и заполняется графа «шифры работ».

2.5 Присвоив номера шифры производственным операциям, приступаем к группированию работ. В случае группирования нескольких работ в одну, в сводном плане работы суммируются и один раз записываются.

2.6 Количество смен работы определяется в течение суток для выполнения производственной операции устанавливаются на основе принятой в бригаде продолжительности рабочего дня с учетом характера и сроков выполнения производственной операции.

2.7 Графа «коэффициент метеорологических условий» заполняется с учётом рекомендованных коэффициентов использования календарного времени по метеорологическим условиям по каждой декаде месяца. Для расчёта берем одну операцию из сводного плана 18к Лущение стерни(0,08…0,10м)га Беларус 2102+ЛДГ-10А

2.8 Суточная выработка агрегата определяется по формуле:

Wсут.=Wч∙T∙Kсм

Wч - часовая выработка агрегата, Wч.=6,6 га/ч.

Т – продолжительность смены, Т=7 ч.

Kсм – коэффициент сменности, Kсм=2

Wсут= 6,6∙7∙2=92,4 га.

2.9 Выработка агрегата за период определяется по формуле:

Wпер­=Wсут∙DH∙KM

DH – количество календарных дней, DH=25 дней.

KM – коэффициент метеорологических условий, KM=1

Wпер­=92,4∙25∙1=2310 га

2.10 Требуемое количество агрегатов определяется по формуле:

V – объём работ, V=750га.

nагр=750/2310=0,3 агрегата.

Принимаем nагр=1

2.11 Расход топлива на весь объём работ определяется по формуле:

Q=V∙q

q – расход топлива на единицу работ, q=4,2 кг/га

Q=750∙4,2=3150кг.

2.12 Расход топлива одним агрегатом при выполнении производственной операции определяются по формуле:

3150/1=3150 кг/1агр.

2.13 Требуемое количество механизаторов необходимых для выполнения производственной операции определяется по формуле:

mM=nагр∙mm∙KCM

mM – количество механизаторов

KCM – коэффициент сменности

mM=1∙2∙2=4 чел.

2.14 Требуемое количество вспомогательных рабочих, необходимое для выполнения механизированных производственных работ определяется по формуле:

mB=nагр∙mB∙KCM

mB – количество вспомогательных рабочих

mB=1∙0∙2=0 чел

2.15 Отработанное количество нормо-часов определяется по формуле:

HH.Ч.=

HH.Ч.=750/6,6= 113,6 н-ч.

2.16 Отработанное количество тракторо-дней определяется по формуле:

DТ.Д. =

DТ.Д. = 750/92,4=8,1 тр. – дн.

2.17 Выполняемый объём работы в условных эталонных гектарах определяется по формуле:

VУ.ЭТ.ГА. = HН.Ч. ∙WЭТ.

WЭТ – эталонная часовая выработка трактора,

WЭТ. = 2,2 га/ч.

VУ.ЭТ.ГА. =113,6∙2,2 =249,9 у.эт.га.

2.18Затраты труда механизаторов определяется по формуле:

ЗМ = НН.Ч. ∙mМ

ЗМ =113,6∙1=113,6 чел. час.
