Расчет потребности строительства в воде, электроэнергии

Проектирование на стройгенплане временных коммуникаций, водо-, электроснабжения сводится к следующему: определяются места потребления этих ресурсов; рассчитывается количество их потребления; подбираются источники их получения; проектируется расположение сетей этих коммуникаций; проводится расчет их диаметра, сечения.

Расчет потребности в этих ресурсах ведут на период их максимального потребления, который определяется согласно календарному плану производства работ (сетевого графика). Необходимые нормативные данные приведены в приложении 5[1].

Суммарный расход воды Ос определяется по формуле:

где: qпр - расход воды на производственные нужды, л/сек;

qx - расход воды на хозяйственно-питьевые и бытовые нужды, л/сек;

qд - расход на душ л/сек;

qпож - расход на пожарные нужды, л/сек., принимают, исходя из продолжительности тушения пожара (принять равной 3 ч.), qпож = 10 л/сек на 1 пожар.

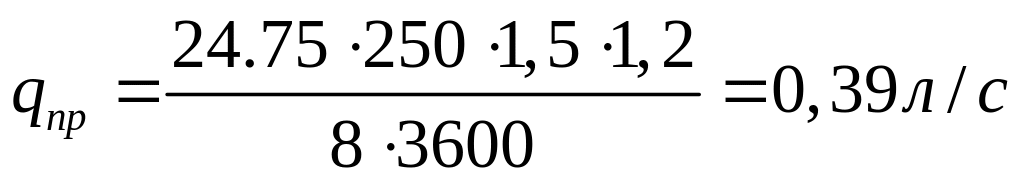

где: А - количество единиц объема работ в смену;

L - удельный расход воды на ед. объема работ, установок, л;

К4 - коэффициент часовой неравномерности расхода воды, Кч =1,5..3, для производственных нужд Кч =1,5;

n - число часов работы в смену;

Kнр - коэффициент на неучтенный расход воды, Кнр = 1,2

За расчётный период принимаем поток В. Расход воды на производственные нужды рассчитываем для поливки бетона.

где b - норма расхода воды;

N1 - максимальное количество работающих в смену.

где С - норма расхода на одного принимающего душ, С = 30 л/чел.;

m - время работы душевой установки, m = 45 мин.;

N2 - число рабочих, принимающих душ в одну смену (обычно принимают до 40 % от N1);

Суммарный расход составит

при скорости движения воды 1,5м/с, принимаем диаметр трубы временного водопровода общего назначения 100мм.

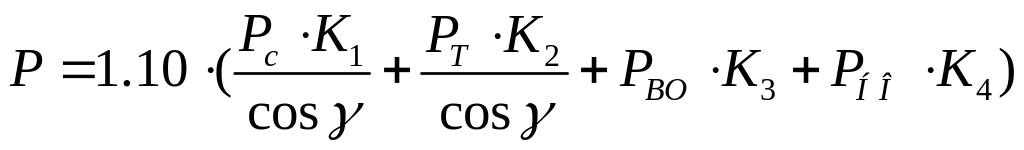

Потребная мощность источников электроэнергии определяется по формуле:

где: 1,10 - коэффициент, учитывающий потери мощности в сети;

Pc, Pт, PВО, PНО - номинальная мощность силовых токоприемников, технологических потребителей внутренних и наружных осветительных агрегатов, кВт.;

К1, К2, К3, К4 - коэффициенты одновременности потребления электроэнергии - 0,75 - 1,0;

соs γ - коэффициент мощности, в среднем 0,75.

В пределах стройплощадки размещаем две сети: силовая и осветительная. К силовой сети подключены также источники освещения зоны производства работ.

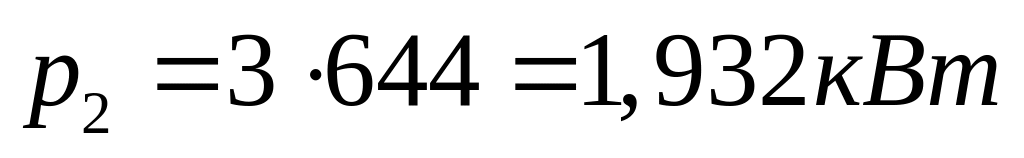

Номинальные мощности силовых токоприемников:

прожекторы освещения стройплощадки

зоны монтажа строительных конструкций и каменной кладки

склады

административно-бытовые помещения .

Потребная мощность осветительной сети:

Потребная мощность силовой сети:

Присоединение сетей осуществляем к городской сети, для силовой сети необходима установка трансформаторной подстанции.

Примечание: отделочные работы ведутся в одну смену, поэтому дополнительное освещение для них не требуется.

Расчет поточного метода производства работ

При разработке ППР особо важное внимание должно быть уделено вопросу проектирования наиболее эффективной поточной организации строительства объекта. Обоснование продолжительности, последовательности и общего срока поточного возведения объекта проводят путем расчета параметров и построения циклограммы объектного потока, которая в дальнейшем станет основой разработки календарного плана строительства в виде сетевого графика.

Объектный поток включает следующие специализированные потоки:

Поток А– Подготовительные работы

Поток Б - Земляные работы

Поток В – Устройство фундаментов

Поток Г – Обратная засыпка

Поток Д – Возведение надземной части

Поток Е – Кровельные работы

Поток Ж – Устройство заполнений и внутренние строительные работы

Поток И – Санитарно-технические работы

Поток К – Электротехнические работы

Поток Л – Отделочные работы

Поток М – Благоустройство, пусконаладочные работы

Циклограмма объектного потока приведена на чертеже.
