2.3. Цикл строительства скважин. Баланс календарного времени и понятие о скорости бурения

Полный цикл строительства скважины состоит из следующих основных элементов:

- подготовительные работы к строительству скважины (устройства подъездного пути, фундаментов, планировка площади и т.п.);

- вышкомонтажные работы (строительства или перетаскивания вышки, монтажа бурового оборудования, установки его на фундамент);

- подготовительные работы к бурению скважины;

- бурение скважины (проходки и крепления);

- испытания скважины на приток нефти или газа;

- демонтаж бурового и силового оборудования, вышки и привышечных сооружений.

Производственный цикл сооружения скважины начинается с момента строительства вышки (рытья котлованов под фундамент буровой) и завершается в эксплуатационном бурении испытанием скважины на промышленный приток нефти, а в разведочном — испытанием всех намеченных объектов.

Начало бурения скважины — момент первого спуска бурильной колонны для проходки, а окончание бурения - момент окончания выброса бурильных труб на мостки после промывки скважины и испытания колонны на герметичность.

Для определения продолжительности наиболее трудоемкого этапа — бурения скважины — составляется баланс календарного времени. Баланс календарного времени включает в себя следующие элементы.

1. Производительное время бурения tnp, в том числе:

время на проходку — tм — механическое бурение, tсп — спуско-подъемные работы;

время на подготовительно-вспомогательные работы (смена долота, приготовление глинистого раствора и т.д.) tпвр;

время на крепление скважины (спуск обсадной колонны и ее цементирование) tкр.

2. Время на ремонтные работы (проведение профилактики оборудования, устранение неисправностей, возникающих в период бурения и крепления скважины) tрем.

3. Время на ликвидацию осложнений, возникающих в стволе скважины по геологическим причинам, tос.

4. Непроизводительное время tн, включающее в себя: время на ликвидацию аварий 4;

потери времени из-за простоев по организационно-техническим причинам tn.

Баланс календарного времени бурения и крепления имеет следующий вид:

Баланс календарного времени и его отдельные элементы служат основой определения различных скоростей бурения, определяющих темпы строительства скважины.

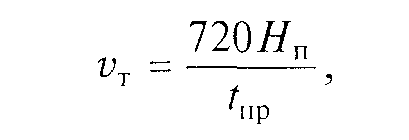

Техническая скорость бурения определяется проходкой за 1 мес производительных работ буровой установки (м/ст.-мес):

где Нпобщая проходка (плановая или фактическая) за определенный период времени (глубина скважины), м; 720 — продолжительность 1 ст.-мес бурения, ч.

Показатель технической скорости используется для сравнительной оценки эффективности новой техники, различных способов бурения.

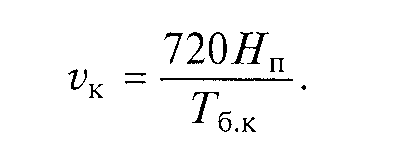

Коммерческая скорость бурения определяется проходкой за 1 мес работы буровой установки (м/ст.-мес):

На величину коммерческой скорости влияют факторы технико-технологического и организационного характера. Повышение vk требует сокращения и ликвидации непроизводительного времени, уменьшения абсолютных затрат производительного времени путем ускорения проведения операций. Это может быть достигнуто на основе совершенствования буровой техники и технологии, механизации трудоемких операций, улучшении организации производства.

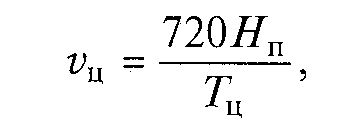

Цикловая скорость строительства скважины (м/ст.-мес) определяется проходкой за время цикла сооружения скважины:

где Tц — время цикла сооружения скважины, ч.

Цикловая скорость характеризует технический и организационный уровни буровых работ, отражает эффективность совместного действия бригад, участвующих в цикле сооружения скважины (вышкомонтажных буровых бригад и бригад по испытанию скважин).
