2.5. Расчет состава комплексной бригады.

Для кирпичных зданий:

  1. Расчет количества захваток:

- трудозатраты (маш.час.) на подачу раствора

- трудозатраты (маш.час.) на подачу кирпича

- трудозатраты (маш.час) на установку перемычек

- трудозатраты (маш.час) на установку, переустановку подмостей

- количество захваток

  1. Расчёт бригады каменщиков:

- сумма трудозатрат (ч.час) на кладку кирпича наружных, внутренних стен и перегородок

- трудозатраты (ч.час) на подачу раствора

- трудозатраты (ч.час) на подачу кирпича

- трудозатраты (ч.час) на установку перемычек

8,2 – перевод смены в часы

- длительность выполнения работ в днях (в зависимости от кол-ва ярусов)

- коэффициент перевыполнения =1,08

Чтобы рассчитать квалификационный состав бригады необходимо численный состав разделить рабочих по квалификациям согласно графе «Состав звена рабочих».

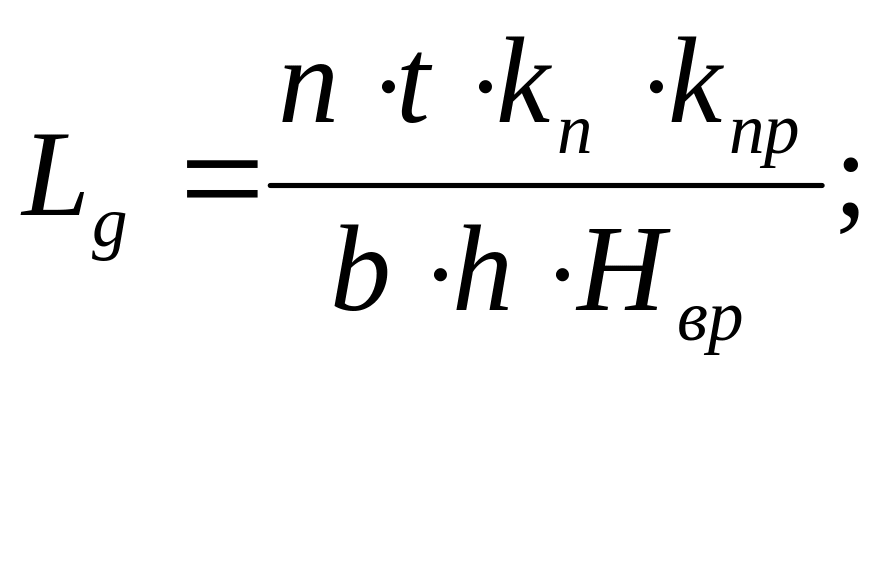

  1. Расчёт размера делянок.

n- число рабочих в звене

t – продолжительность смены =8ч.

h – высота яруса, м (1/3 высота этажа)

b – ширина стены

- коэффициент проёмности = 1,3

- коэффициент перевыполнения = 1,08

- норма времени

Пример:

Расчет бригады монтажников:

Числовой и квалификационный состав бригады рассчитывается следующим образом:

Исходными данными служит калькуляция трудозатрат.

При расчете состава бригады по монтажу конструкций следует исходить из условий двусменной работы и выполнения норм выработки на 110-115%. Продолжительность работы бригады определяется по продолжительности работы крана.

В приведенном примере продолжительность работы крана составляет:

Ткр=Тр.общ/1,15=106,76

Пкр=Ткр/8*2=106,76/16=6,76=7 дней

Для расчета состава комплексной бригады нужно трудоемкость из калькуляции распределить по разрядам: выписываем трудоемкость работ по каждой работе и распределяем по разрядам работающих монтажников ( поровну) . Затем по каждому разряду суммируется трудоемкость. Сварщики выписываются отдельно.

Пример:

Работы

Общая трудоёмкость чел-ч.

Разряды

2-ой

3-ий

4-ый

5-ый

6-ой

Установка колонн

117

29,25

29,25

29,25

29,25

-

Установка ригелей

36

9

9

9

9

-

Уст. лестничных маршей и площадок

14,4

4,8

4,8

4,8

4,8

-

Уст. Лестничных ограждений

4,81

-

2,4

2,4

-

-

Уст. Плит перекрытий

57,2

19,1

19,1

19,1

-

-

Заделка отверстий в пустотных плитах перекрытий

11,704

-

11,704

-

-

-

Заливка швов плит перекрытий

14,016

-

7

7

-

-

Заделка монтажных отверстий в п.п.

0,513

0,255

-

0,255

-

-

Замоноличивание стыков колонны с колонной

128,7

-

64,35

64,35

-

-

Замоноличивание стыков колонны с ригелем

69,84

-

34,92

34,92

-

-

=454,12

=62,40

=182,52

=171,08

=38,25

-

Сварка закладных деталей

21,28

-

-

7,09

7,09

7,09

Распределив трудоемкость по разрядам приступают к расчету состава бригады. Для этого итог трудоемкости из предыдущей таблицы распределяют по профессиям и определяют количество человек в бригаде:

1) Затраты труда с выполнением норм на 115% получают следующим образом :

Чел-дни · 100 / 115

2) Расчетное количество рабочих получаем путем деления затрат труда с учетом выполнения норм на 115% на продолжительность работы крана ( в примере 7 дней)

3) Машинист принимается отдельно в количестве 2-х человек (т.к. в 2 смены ведутся работы)

Пример:

Профессия

Разряд

Затраты

Затраты с вып. Нормы на 115%

Кол-во человек

Чел-ч

Чел-дни

расчетное

принятое

Монтажник

5

38,25

4,78

4,157

0,59

1

4

171,08

21,385

18,59

2,65

3

3

180,08

22,515

19,58

2,80

3

2

62,40

7,80

6,78

0,97

1

Электрсварщик

6

7,09

0,886

0,77

0,11

1

5

7,09

0,886

0,77

0,11

1

4

7,09

0,886

0,77

0,11

1

3

2,405

0,300

0,26

0,037

1

Маш. крана

6

106,76

13,345

11,60

1,66

2

Принимаем бригаду в составе 14 человек.
