- •Лекция № 1 Тема: «Понятие о строительном производстве» План лекции
- •Задачи и особенности строительства природоохранных комплексов, понятие о строительном производстве.
- •1.1 Задачи и особенности строительства природоохранных комплексов, понятие о строительном производстве
- •1.2 Виды работ и необходимые для них ресурсы, техническое нормирование и научно-технический прогресс в строительстве
- •1.3 Организация оплаты труда рабочих
- •1.4 Стадии проектирования и последовательность разработки проектно-сметной документации
- •2.2 Графики потребности в ресурсах.
- •2.3 Проектирование поточного строительства.
- •2.2 Графики потребности в ресурсах
- •2.3 Проектирование потомного строительства
- •Циклограмма объектного потока
- •График движения рабочей силы на объекте
- •2.4 Генеральные строительные планы, схемы производства работ
- •3.2 Разработка грунта экскаваторами.
- •3.3 Разработка грунта скреперами.
- •3.4 Разработка грунта бульдозерами.
- •3.2 Разработка грунта экскаваторами
- •3.3 Разработка грунта скреперами
- •3.4 Разработка грунта бульдозерами
- •Лекция № 4 Тема: «Технология строительства земляных сооружений» План лекции
- •4.2. Укладка грунта в качественные насыпи
- •4.3 Способы уплотнения грунтов
- •Лекция №5 Тема: «Специальные способы разработки грунтов» План лекции
- •5.2 Разработка грунта земснарядами
- •5.3 Особенности и виды взрывных работ
- •Лекция № 6 Тема: «Технология приготовления и транспортирования бетонной смеси» План лекции
- •6.2 Приготовление и транспортирование бетона
- •6.3 Транспортирование бетона в условиях строительной площадки
- •Лекция № 7 Тема: «Технология строительства природоохранных сооружений из монолитного бетона» План лекции
- •7.2 Укладка бетонной смеси
- •7.3 Уход за уложенным бетоном, контроль качества бетонных работ
- •Лекция № 8 Тема: «Технология изготовления сборного железобетона» План лекции
- •Заводские способы изготовления железобетонных деталей.
- •8.2 Особенности выполнения бетонных работ в зимнее время.
- •8.1 Заводские способы изготовления железобетонных деталей.
- •8.2 Особенности выполнения бетонных работ в зимнее время
- •Лекция № 9 Тема: «Технология и организация монтажных работ» План лекции
- •9.2 Составление схем монтажа
- •9.3 Монтаж сборных железобетонных сооружений
- •Учебное издание
- •280402 «Природоохранное обустройство территорий»
4.2. Укладка грунта в качественные насыпи
Способ возведения качественных насыпей зависит от грунтовых условий, рельефных условий, конструкционных особенностей и размеров земляных сооружений.
Качественные насыпи можно отсыпать с помощью землеройных и землеройно-транспортных машин, намывать средствами гидромеханизации, образовывать направленным взрывом и комбинированными способами.
При наличии сухих связных грунтов качественные насыпи преимущественно отсыпают с помощью машин для земляных работ.
Грунт, укладываемый в качественные насыпи, должен иметь заданную водонепроницаемость, обладать прочностью и статической устойчивостью.
Для решения вопросов, связанных с производством работ по качественным насыпям, необходимо иметь:
- план местности в горизонталях;
- данные о карьере: толщина слоя вскрыши (непригодный грунт);
- толщина слоя пригодного грунта, его плотность в естественном залегании и влажное данные по качественному земляному сооружению;
- типовые поперечные сечения (ширина по гребню, откосы), продольный профиль по створу, отметки гребня, плотность грунта, которая должна быть достигнута при укладке;
- сведения о климатических условиях;
- данные о сроках производства работ.
При отсыпке качественных (профильных) насыпей в основном используют грунт, пригодный для использования из расположенных вблизи профильных выемок.
Для выявления потребного обьема грунта составляют баланс грунтовых масс (рисунок 6).

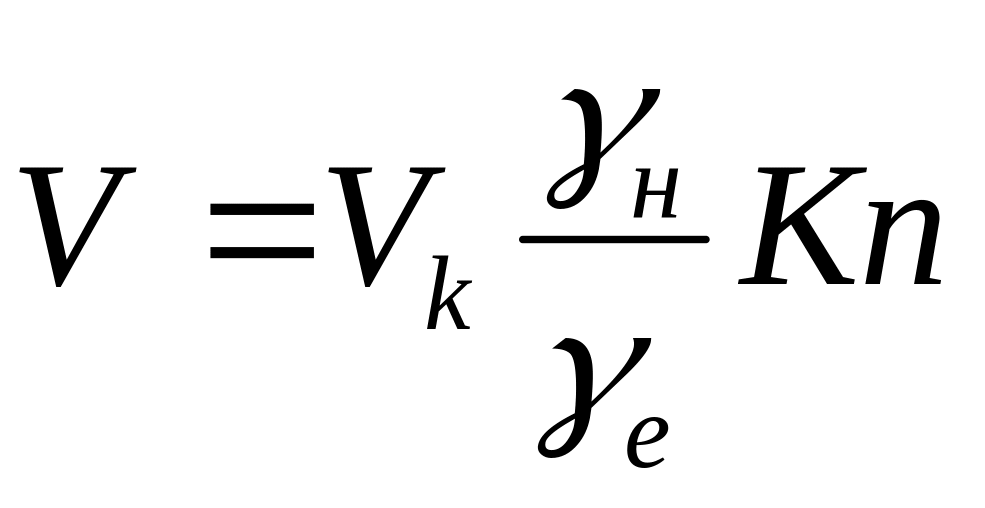

Необходимый объём грунта уточняют по формуле:
где Vk – профильный (геометрический) объем грунта, необходимый для отсыпки насыпи, м²;
γн – заданная проектом плотность грунта, г/см³;
γе – плотность сухого грунта в естественном залегании, г/см³;
Kn – коэффициент учитывающий потери грунта при транспортировке (1,02 – 1,05).
Площадь, которую будет занимать карьер, приближенно будет равна:
F = Vk/Hk,
где Hk – средняя толщина пригодного слоя грунта в карьере, м.
Карьер должен быть расположен по возможности ближе к месту укладки грунта так, чтобы удобно размещать пути подвоза грунта и груженый ход транспортных средств располагался преимущественно под уклон. Карьер должен быть защищен от затопления поверхностными и грунтовыми водами.
а) Схема разработки грунта экскаватором б) Схема разработки грунта скрепером
карьере с погрузкой в автотранспорт; при строительстве насыпи.
Рисунок 18 – Схемы разработки грунта при возведении качественных насыпей.
При выборе способа выполнения перечисленных строительных процессов учитывают следующее: дальность транспортировки грунта; высотное положение карьера по отношению к месту укладки; возможность использования тех или иных машин на данном строительстве; наличие у строительной организации землеройных машин и транспортных средств.
При укладке грунта в тело качественной насыпи требуется выполнение четырёх операций: навала грунта средствами, используемыми для его транспортировки; послойного разравнивания грунта бульдозерами; доувлажнение до оптимальной влажности из автоцистерн или шлангов от временной водопроводной сети; послойного уплотнения грунта катками, трамбующими или вибрационными машинами (рисунок 19).
Вблизи поверхности откосов из-за выпирания грунт остается неуплотнённым, образуя бахрому, которую срезают, одновременно осуществляя планировку откосов.
a – навал грунта; б – послойное разравнивание; в – доувлажнсние; г –уплотнение.
Рисунок 19 - Схемы операции при поточной технологии укладки грунта тело качественной насыпи.
