3.2. Пример оценки надежности сетевой модели методом статистических испытаний

По данным примера 2.2 оценить надежность выполнения комплекса работ в срок менее 120 дней (табл. 4) методом статистических испытаний при 10 реализациях сетевой модели (табл. 2).

В табл. 6 и 7 показаны расчеты сетевой модели при первых двух реализациях.

Таблица 6

Первая реализация сетевой модели

Код,

i–j

ТОЖ

tij

РН

РО

ПН

ПО

Критичес-

кий путь

1-2

1-3

2-3

2-4

2-5

3-4

3-5

3-7

4-6

4-7

5-7

6-7

7-8

35,5

23

17

19

18,5

0

0

35,8

21,7

28,2

25,4

27,7

16,7

7,82

4,34

3

5

2,34

0

0

4,17

3,25

5,5

3

3

3

-0,2

0,42

2,42

0,26

-0,35

0

0

-2,56

0,67

0,08

-1,37

1,83

0,31

33,9

24,8

24,3

20,3

17,7

0

0

25,1

23,9

28,6

21,3

33,2

17,6

0

0

33,9

33,9

33,9

58,2

58,2

58,2

58,2

58,2

58,2

82,1

115,3

33,9

24,8

58,2

54,2

51,6

58,2

58,2

83,3

82,1

86,8

79,5

115,3

132,9

0

33,4

33,9

37,9

76,3

58,2

94

90,2

58,2

86,7

94

82,1

115,3

33,9

58,2

58,2

58,2

94

58,2

94

115,3

82,1

115,3

115,3

115,3

132,9

1-2

2-3

3-4

3-5

4-6

6-7

7-8

Таблица 7

Вторая реализация сетевой модели

Код,

I–j

ТОЖ

tij

РН

РО

ПН

ПО

Критичес-

кий путь

1-2

1-3

2-3

2-4

2-5

3-4

3-5

3-7

4-6

4-7

5-7

6-7

7-8

35,5

23

17

19

18,5

0

0

35,8

21,7

28,2

25,4

27,7

16,7

7,82

4,34

3

5

2,34

0

0

4,17

3,25

5,5

3

3

3

-1,3

-1,1

1,18

-0,58

-0,15

0

0

-0,71

-0,15

0,53

-0,03

-0,15

2,38

25,3

18,2

20,5

16,1

17,7

0

0

32,8

21,2

31,1

25,3

27,2

24,3

0

0

25,3

25,3

25,3

45,8

45,8

45,8

45,8

45,8

45,8

67

94,2

25,3

18,2

45,8

41,4

43

45,8

45,8

78,6

67

76,9

71,1

94,2

118,5

0

27,6

25,3

20,5

45,8

45,8

71,1

61,4

45,8

63,1

71,1

67

94,2

25,3

45,8

45,8

45,8

71,1

45,8

71,1

94,2

67

94,2

94,2

94,2

118,5

1-2

2-3

3-4

3-5

4-6

6-7

7-8

В табл. 8 приведены значения tij по десяти реализациям статистических испытаний сетевой модели и соответствующая им продолжительность критического пути.

Таблица 8

Результаты статистических испытаний сетевой модели

Код,

i–j

Значения tij по реализациям сетевой модели

1

2

3

4

5

6

7

8

9

10

1-2

1-3

2-3

2-4

2-5

3-7

4-6

4-7

5-7

6-7

7-8

33,9*

24,8

24,3*

20,3

17,7

25,1

23,9*

28,6

21,3

33,2*

17,6*

25,3*

18,2

20,5*

16,1

17,7

32,8

21,2*

31,1

25,3

27,2*

24,3*

30,3*

27,8

16,5

21,7*

14,8

38,2

26,1*

23,9

24,7

33,1*

20,4*

34,4*

27,8

16,3

23,8*

15,7

35,5

19,2*

17,5

24,6

26,5*

13,0*

35,4*

22,6

18,7*

13,4

18,9

43,3

22,4*

29,4

27,9

29,2*

13,1*

47,7*

20,9

11,5

22,7*

16,1

36,3

23,2*

28,7

25,3

30,0*

13,1*

33,3*

25,4

16,8

23,9*

16,9

36,9

23,9*

31,2

26,6

27,9*

19,4*

30,6*

22,1

18,7

28,1*

17,5

28,8

23,6*

24,1

21,6

26,2*

14,9*

51,7*

15,7

18,5

19,9*

18,9

36,3

21,3*

22,1

23,2

27,9*

12,6*

39,3*

35,3

23,1*

12,4

18,26

34,4

23,9*

31,4

25,9

32,6*

15,1*

Ткр

132,9

118,5

131,5

116,8

121

136,6

128,4

123,4

133,5

134

* Работа, лежащая на критическом пути.

По окончании намеченного числа N реализаций (в примере N = 10) оценивается надежность завершения работ графика в заданный срок Тд (в примере Тд = 120 дней):

р(Tкр Тд) = N1/N,

где N1 – число реализаций, в которых выполнялось условие (14). В примере N1 = 2 (табл. 7).

Таким образом, по результатам примера надежность выполнения комплекса работ за 120 дней составит:

р(Ткр < 120) = 2/10 = 0,2.

Если принять директивный срок Тд = 130 дн., надежность плана будет значительно выше:

р(Ткр< 130) = 5/10 = 0,5.

Далее определяется вероятность выхода каждой работы на критический путь следующим образом:

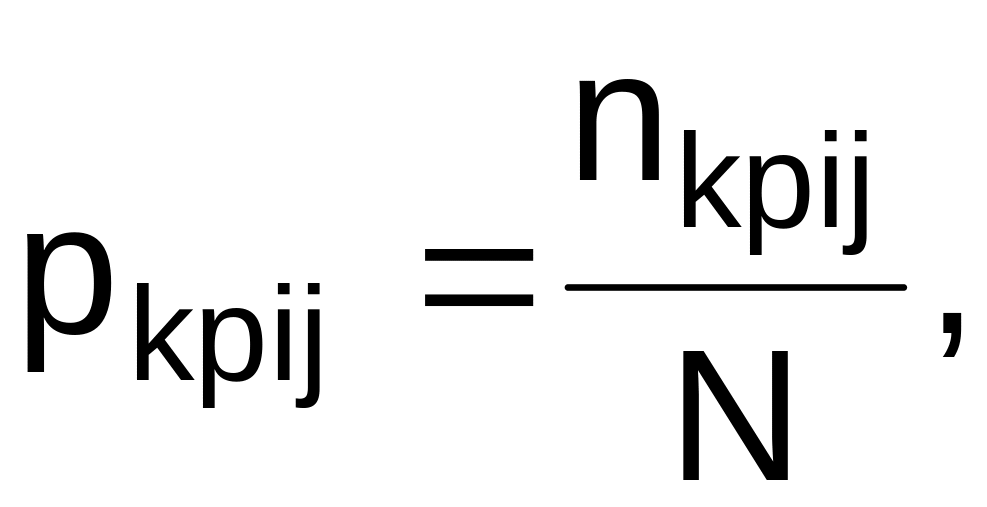

(16)

где nkpij – число реализаций, когда работа i-j вышла на критический путь.

В примере, наряду с работами 1-2, 4-6, 6-7 и 7-8, являющимися критическими при всех реализациях, критическими также будут: работа 2-3 с вероятностью выхода на критический путь (ркр=4/10 = 0,4) и работа 2-4 с вероятностью выхода на критический путь (ркр=6/10 = 0,6).
