Часть четвертая тактические решения в п/ом
Глава 8 тактика агрегатного планирования
Агрегатное планирование имеет дело с определением количества и времени производства на среднесрочные периоды от трех до восемнадцати месяцев. Операционные менеджеры при этом затрачивают немало усилий, чтобы наилучшим образом подготовиться к встрече с прогнозируемым спросом путем регулирования скорости выпуска продукции, изменением уровня требуемой рабочей силы, созданием необходимого уровня запасов (заделов), предвидением сверхурочной работы, интенсивности использования субконтракта и изменением других управляемых переменных. Обычно главной целью такой работы является минимизация затрат на всем плановом отрезке. На предприятиях сервиса главная цель такого планирования – это достижение необходимого уровня стандарта обслуживания.
Изучающие этот раздел должны ознакомиться с сущностью такой работы, решив ряд задач и участвуя в обсуждении вопросов по теме «Тактика агрегатного планирования». Отдельные примеры они могут решать с помощью АВ : РОМ модуля агрегатного планирования, который позволяет отыскивать решения на интервале до 12 плановых периодов. Входом модуля является число периодов планового горизонта и данные о прогнозе спроса по периодам. Задача может решаться одним из четырех методов (о чем вы будете спрошены): сглаживание производства, производство, точно соответствующее спросу, производство минимально необходимого количества по выбору пользователя.
8.1. Задача с решениями
Задача 8.1
Производитель кровельных материалов желает рассмотреть определенную стратегию планирования. Эта стратегия основана на привлечении к работе восьми рабочих и использовании сверхурочного времени во всех случаях, когда этого требует увеличивающийся спрос. Исходная информация представлена в таблице:
Месяц |
Ожидаемый спрос, шт. |
Рабочие дни |
Спрос на день (рассчитан), шт. |
Январь |
900 |
22 |
41 |
Февраль |
700 |
18 |
39 |
Март |
800 |
21 |
38 |
Апрель |
1200 |
21 |
57 |
Май |
1500 |
22 |
68 |
Июнь |
1100 |
20 |
55 |
|
6200 |
124 |
|
Допустим, что начальные и конечные запасы равны нулю.

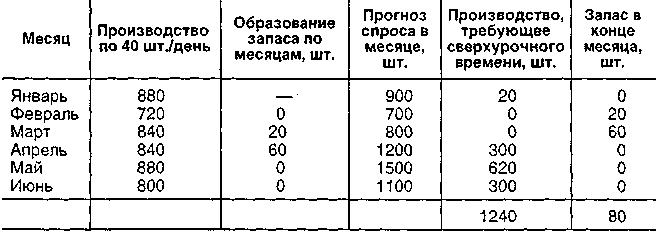

Решение
Суммарные текущие затраты хранения = 80 шт. х $5 / шт. /мес. = $ 400. Производство 1240 шт. в сверхурочное время требует 1984 ч. Сверхурочный час = $7 / ч. Сверхурочная плата = $7 / ч х 1984 ч = $13888.
Основная заработная плата = 8 рабочих х $40 /день х 124 дня = = $39680.
Итоговая таблица выглядит следующим образом:
Затраты |
Планируемая стратегия (рабочая сила восемь человек плюс сверхурочное время) |
Текущие затраты, $ |
400 (80 шт. хранения х $5 / шт.) |
Основная зарплата, $ |
39680 (8 рабочих х $40 / день х 124 дня) |
Сверхурочные, $ |
13888 (1984 ч х $7 / ч) |
Наем или увольнение |
0 |
Субконтракт |
0 |
Общие затраты, $ |
53968 |
Задача 8.2
Фирма стабильно обеспечена рабочей силой и способна удовлетворить любой спрос. Распределите производственные мощности так, чтобы удовлетворить спрос с минимальными затратами. Каковы будут затраты, соответствующие такому плану? Для решения используется АВ : РОМ транспортный модуль ЛП (линейного программирования).
Исходная информация сведена в таблицы.
Доступные источники мощности (шт.) |
|||
Период |
Фонд времени, имеющийся в распоряжении фирмы |
Возможное сверхурочное время |
Допустимый субконтракт |
1-й |
300 |
50 |
200 |
2-й |
400 |
50 |
200 |
3-й |
500 |
50 |
200 |
-
Прогноз спроса
Период
Спрос (шт.)
1-й
450
2-й
550
3-й
750
Начальный запас (задел), шт. 50
Основная плата за единицу, $ 50
Сверхурочная плата за единицу, $ 65
Субподрядная плата за единицу, $ 80
Текущие затраты хранения за штуку в течение периода, $ 1

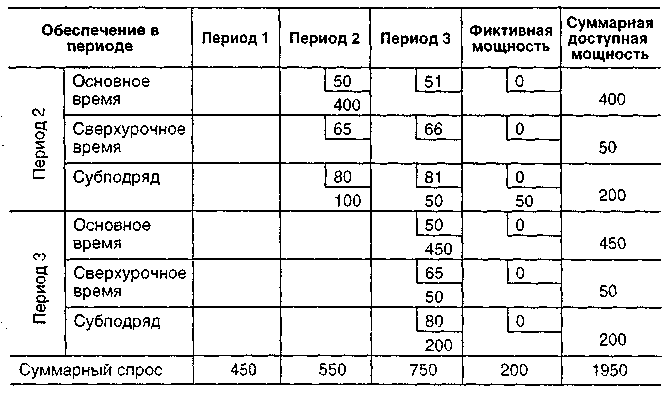

Затраты, соответствующие плану, равны:
период 1 : 50 ($0) + 300 ($50) + 50 ($65) + 50 ($80) = $22250;
период 2 : 400 ($50) + 50 ($65) + 100 ($80) = $31250;
период 3 : 50 ($81) + 450 ($50) + 50 ($65) + 200 ($80) = $45800;
суммарные затраты = $99300.
