4. Выбор машин для производства работ.

Выбор машин для производства подготовительных и земляных работ осуществляют, руководствуясь приложением 1 СНиП 3.06.03-85, объемами и расстояниями, определенными в разделе 3.

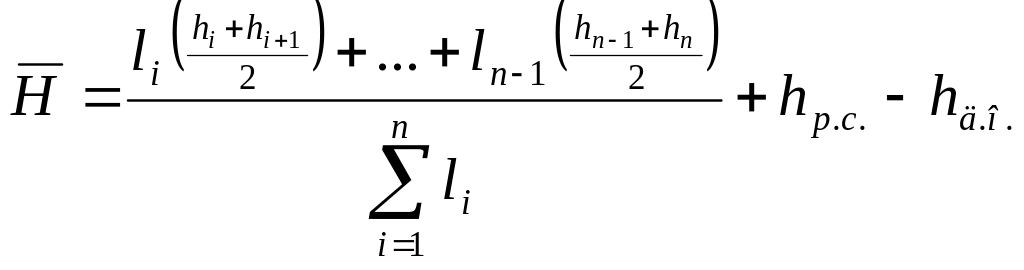

Выбор уплотняющих средств осуществляется исходя из толщины уплотняющего слоя и средней высоты земляного полотна. Средняя высота насыпи определяется по формуле:

,

где - расстояние между пикетами, плюсами и нулевыми точками, м;

- рабочие отметки на пикетах и плюсах, м;

- толщина растительного слоя, м;

- толщина дорожной одежды, м.

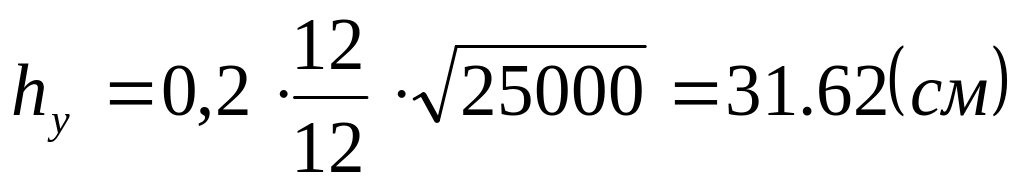

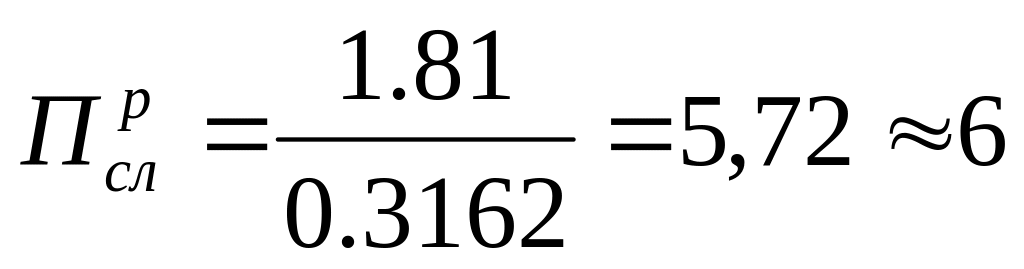

Расчетное количество слоев определяется исходя из толщины уплотняемого слоя, которое может обеспечить выбираемый типоразмер катка:

,

где - толщина уплотняемого слоя, см.

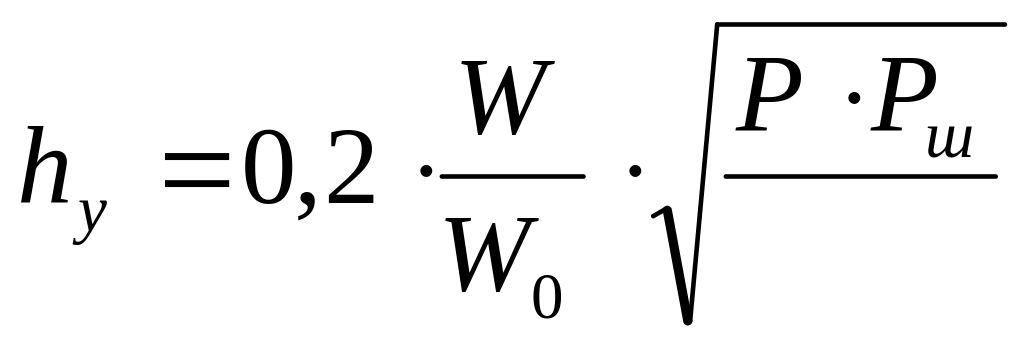

Толщина уплотняемого слоя зависит от типоразмера катка и свойств грунтов. Для катков на пневматических шинах толщину уплотняемого слоя можно рассчитать по формуле:

,

где - естественная влажность грунта, доля единиц;

- оптимальная влажность грунта, доля единиц;

- нагрузка на колесо, кгс;

- давление воздуха в шинах, кгс/см2;

- коэффициент жесткости шины, зависящий от давления в ней.

, тогда

- принимаем 6слоев.

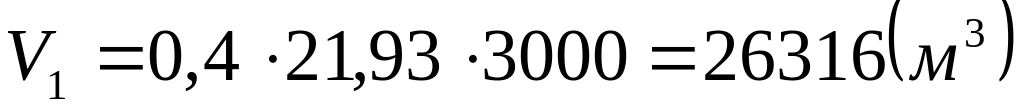

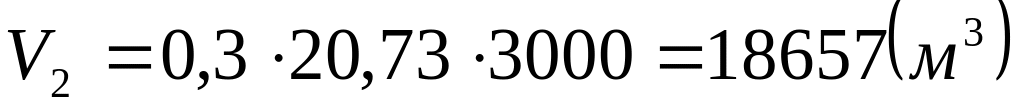

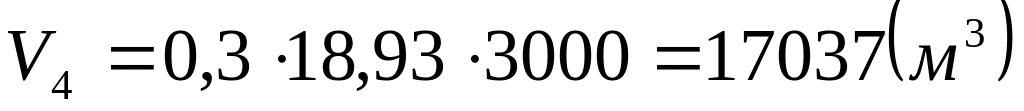

Определим ширину каждого из уплотняемых слоев:

;

;

;

.

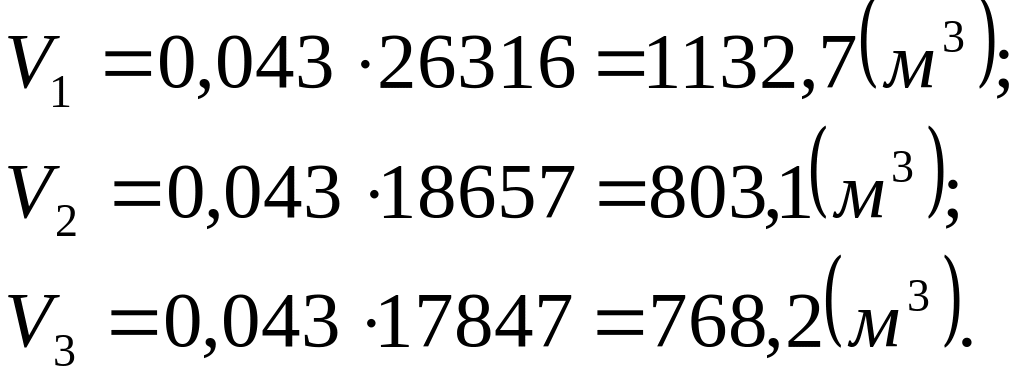

Определим объем каждого слоя:

.

;

;

.

Определим коэффициент :

где ,

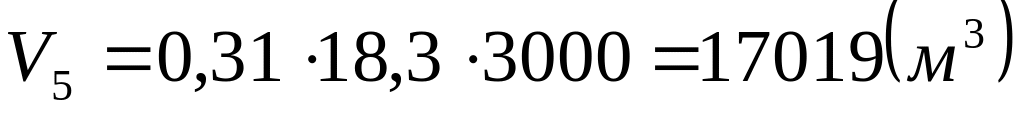

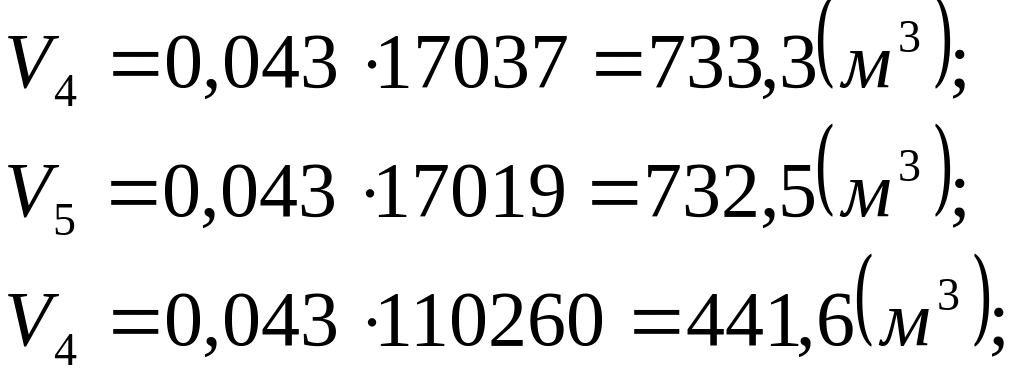

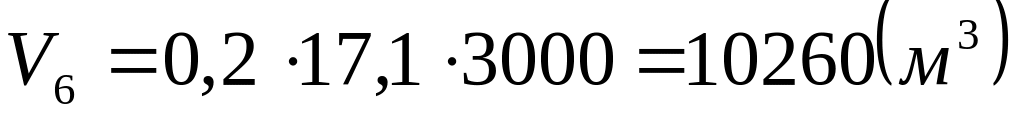

тогда значения пересчитанных объемов (с учетом коэффициента) следующие:

При возведении насыпи из привозных грунтов: выемка – насыпь, грунтовый карьер – насыпь, определяют среднее расстояние транспортировки по формуле:

где - оплачиваемый объем насыпей и выемок, м3.

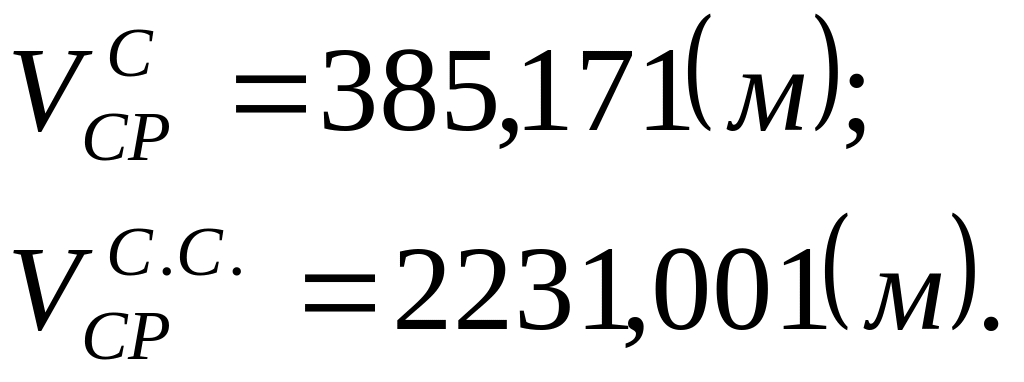

Подставив значения в данную формулу, получаем:

5. Подготовка исходных данных для определения наивыгодной длины захватки и состава машин

потока.

Наивыгодная длина захватки и состав парка машин рассчитывается на ЭВМ по исходным данным, определенным для выбранных типоразмеров машин. Исходные данные сводятся в таблицу (таблица 2). Нормы времени на единицу объема работ принимаются по ЕНиР сборника 2, сборника 13.

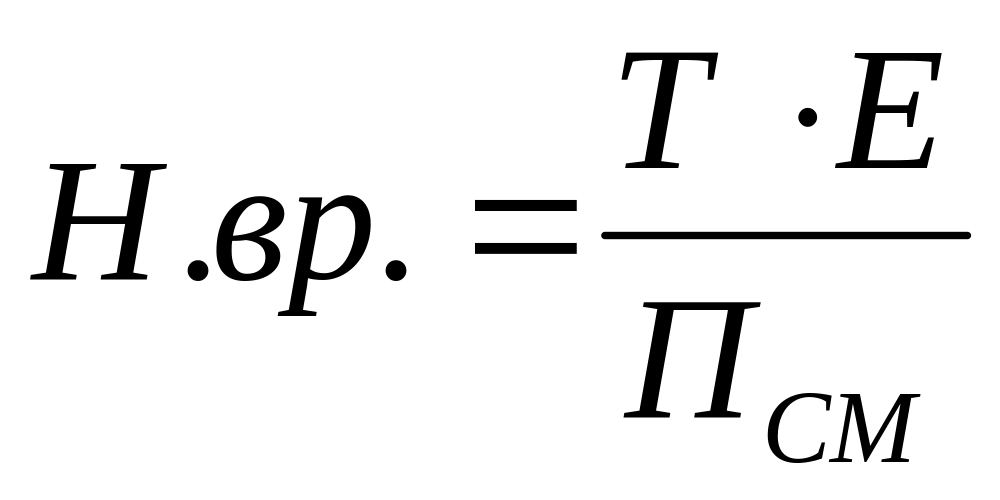

На те виды работ, на которые отсутствуют нормы времени на машину, расчетом определяется ее эксплуатационная производительность, а затем устанавливается норма времени:

,

где - продолжительность смены, ч;

- единица объема работ;

- сменная производительность в единицах измерения.

Норма времени в человеко-часах определяется исходя из нормы времени в машино-часах и количества обслуживающего персонала, занятого на данной машине:

.

Исходные данные оптимизации параметров потока

№ тех. операции

Наименование технологической операции

Единицы измерения

Объем в ед. измерения

Тип - размеры машин

Нормативные данные

Обоснование

маш. час

Расход горючего

Кг/ч

чел.час

Приведенные затраты, руб

1

Валка леса

га

7,5

Урал

Тайга

10,1

10,1

3,6

3,6

40,5

40,5

0,48

0,48

Е-13-1

2

Вывозка леса

10м3

49,5

ТДТ-40

Т-100М

0,74

0,61

5,58

6,8

1,48

1,22

8,47

8,47

Е-13-5

3

Корчевка пней

10 пн.

150

Т-100М

Т-180

0,44

0,42

6,8

7,6

0,44

0,42

8,47

8,47

Е13-8

4

Срезка кустарника и мелколесья

га

7,5

ДП-24

КБ-4

0,66

0,42

8,0

7,6

0,66

0,42

24,15

37,53

Расчет

5

Срезка растительного слоя

1000 м2

150

ДЗ-31-1

ДЗ-99

2,9

2,7

7,8

8

2,9

2,7

8,35

2,2

Е2-1-5

6

Доуплотнение естественного слоя(6 проходов)

1000 м2

65,79

ДУ-31А

ДУ-39А

1,24

1,34

8,73

8,73

1,24

1,34

13,52

11,74

Е2-1-31

Е2-1-29

7

Разработка, перемещение и укладка грунта в 1 слой насыпи скрепером (

100 м3

11,32

ДЗ-20(на базе Т-100)

ДЗ-77

(на базе трактора Т-180)

4,57

2,81

6,8

8,0

4,57

2,81

8,47

8,47

Е2-1-21

8

Уплотнение 1 слоя катком (10 проходов)

100 м3

11,32

ДУ-31А

ДУ-39А

0,79

0,59

8,73

8,73

0,79

0,59

13,52

11,74

Е2-1-31

Е2-1-29

9

Разработка, перемещение и укладка грунта во 2 слой насыпи скрепером(

100 м3

8,031

ДЗ-20(на базе Т-100)

ДЗ-77

(на базе трактора Т-180)

4,57

2,81

6,8

8,0

4,57

2,81

8,47

8,47

Е2-1-21

10

Уплотнение 2 слоя катком (10 проходов)

100 м3

8,031

ДУ-31А

ДУ-39А

0,79

0,59

8,73

8,73

0,79

0,59

13,52

11,74

Е2-1-31

Е2-1-29

11

Разработка, перемещение и укладка грунта в 3 слой насыпи скрепером(

100 м3

7,68

ДЗ-20(на базе Т-100)

ДЗ-77

(на базе трактора Т-180)

4,57

2,81

6,8

8,0

4,57

2,81

8,47

8,47

Е2-1-21

12

Уплотнение 3 слоя катком (10 проходов)

100 м3

7,68

ДУ-31А

ДУ-39А

0,79

0,59

8,73

8,73

0,79

0,59

13,52

11,74

Е2-1-31

Е2-1-29

13

Разработка, перемещение и укладка грунта в 4 слой насыпи скрепером(

100 м3

3,699

ДЗ-20(на базе Т-100)

ДЗ-77

(на базе трактора Т-180)

4,57

2,81

6,8

8,0

4,57

2,81

8,47

8,47

Е2-1-21

14

Разработка, перемещение и укладка грунта самоходным скрепером в 4 слой(

100 м3

3,634

ДЗ-11

ДЗ-32

9,94

4,48

17,0

24,8

9,94

4,48

33,8

49,32

Е2-1-21

15

Уплотнение 4 слоя катком (10 проходов)

100 м3

7,33

ДУ-31А

ДУ-39А

0,79

0,59

8,73

8,73

0,79

0,59

13,52

11,74

Е2-1-31

Е2-1-29

16

Разработка, перемещение и насыпи самоходным скрепером укладка грунта в 5 слой

100 м3

7,325

ДЗ-11

ДЗ-32

9,94

4,48

17,0

24,8

9,94

4,48

33,8

49,32

Е2-1-21

17

Уплотнение 5 слоя катком (10 проходов)

100 м3

7,325

ДУ-31А

ДУ-39А

0,79

0,59

8,73

8,73

0,79

0,59

13,52

11,74

Е2-1-31

Е2-1-29

18

Разработка, перемещение и насыпи самоходным скрепером укладка грунта в 6 слой

100 м3

4,416

ДЗ-11

ДЗ-32

9,94

4,48

17,0

24,8

9,94

4,48

33,8

49,32

Е2-1-21

19

Уплотнение 6 слоя катком (10 проходов)

100 м3

4,416

ДУ-31А

ДУ-39А

0,79

0,59

8,73

8,73

0,79

0,59

13,52

11,74

Е2-1-31

Е2-1-29

20

Окончательная планировка верха зем. полотна автогрейдером(3 прохода)

1000 м2

49,5

ДЗ-31-1

ДЗ-99

0,57

0,63

8,0

7,8

0,57

0,63

12,20

8,35

Е2-1-37

21

Доуплотнение верха земляного полотна(6 проходов)

1000 м3

49,5

ДУ-31А

ДУ-39А

1,24

1,34

8,73

8,73

1,24

1,34

13,52

11,74

Е2-1-31

Е2-1-29

22

Планировка откосов насыпи автогрейдером

100 м2

19,57

ДЗ-31-1

ДЗ-99

0,77

0,77

8,0

7,8

0,77

0,77

12,20

8,35

Е2-1-39

23

Нарезка и планировка кюветов автогрейдером

100 м3

15,3

ДЗ-31-1

ДЗ-99

2,5

2,5

8,0

7,8

2,5

2,5

12,20

8,35

Е2-1-43

24

Планировка резерва автогрейдером

1000 м2

84,21

ДЗ-31-1

ДЗ-99

0,27

0,31

7,8

8,0

0,27

0,31

12,20

8,35

Е2-1-38

25

Укрепление откосов насыпи гидро-механизированным посевом трав

100 м2

195,7

ПМ-130Б

0,17

58,14

0,34

2,48

Е2-1-45

РЕЗУЛЬТАТЫ(для рекомендуемой захватки )

ДЛИНА ВАРИАНТ КОЛ-ВО MIN КОЭФФ-Т КОЛ-ВО ПОТРEБНОСТЬ

ЗАХВАТКИ МАШИНЫ МАШИН ЗАТРАТЫ ИСПОЛЬЗ. РАБОЧИХ ГОРЮЧЕГО

ОПЕРАЦИЯ N : 1

300.00 2 1 3.636 0.924 4 27.27

ОПЕРАЦИЯ N : 2

300.00 1 1 31.026 0.447 1 20.44

ОПЕРАЦИЯ N : 3

300.00 1 1 55.902 0.805 1 44.88

ОПЕРАЦИЯ N : 4

300.00 1 1 11.954 0.060 1 3.96

ОПЕРАЦИЯ N : 5

300.00 2 5 89.100 0.988 5 324.00

ОПЕРАЦИЯ N : 6

300.00 1 1 110.296 0.995 1 71.22

ОПЕРАЦИЯ N : 7

300.00 1 1 43.817 0.631 1 35.18

ОПЕРАЦИЯ N : 8

300.00 2 1 7.841 0.081 1 5.83

ОПЕРАЦИЯ N : 9

300.00 1 1 31.086 0.448 1 24.96

ОПЕРАЦИЯ N : 10

300.00 2 1 5.563 0.058 1 4.14

ОПЕРАЦИЯ N : 11

300.00 1 1 29.728 0.428 1 23.87

ОПЕРАЦИЯ N : 12

300.00 2 1 5.320 0.055 1 3.96

ОПЕРАЦИЯ N : 13

300.00 1 1 14.318 0.206 1 11.50

ОПЕРАЦИЯ N : 14

300.00 1 1 122.092 0.441 1 61.41

ОПЕРАЦИЯ N : 15

300.00 2 1 5.077 0.053 1 3.78

ОПЕРАЦИЯ N : 16

300.00 1 1 246.099 0.888 1 123.78

ОПЕРАЦИЯ N : 17

300.00 2 1 5.074 0.053 1 3.77

ОПЕРАЦИЯ N : 18

300.00 1 1 148.365 0.535 1 74.62

ОПЕРАЦИЯ N : 19

300.00 2 1 3.059 0.032 1 2.27

ОПЕРАЦИЯ N : 20

300.00 2 1 26.039 0.380 1 24.32

ОПЕРАЦИЯ N : 21

300.00 2 1 77.871 0.809 1 57.91

ОПЕРАЦИЯ N : 22

300.00 2 1 12.583 0.184 1 11.75

ОПЕРАЦИЯ N : 23

300.00 2 1 31.939 0.466 1 29.84

ОПЕРАЦИЯ N : 24

300.00 1 1 18.985 0.277 1 17.73

ОПЕРАЦИЯ N : 25

300.00 1 1 8.251 0.406 1 193.43

РЕЗУЛЬТАТЫ ДЛЯ ЗАХВАТКИ LZ= 300

РАСЧЕТ ВЫПОЛНИЛ lubimov sad 06-2
