- •2. Технология работы
- •Принципы учета выполнения и результатов работ при помощи Project
- •Дополнительные возможности по сохранению базовых и промежуточных планов
- •Алгоритм 5.1. Сохранение промежуточного плана проекта
- •Алгоритм 5.2. Восстановление сохраненного промежуточного плана проекта
- •Внесение в график информации о ходе выполнения и результатах задач
- •Алгоритм 5.5. Ввод данных отчета в форму Использование задач
- •Визуализация хода работ и выявление отклонений текущего состояния работ от базового плана
- •Алгоритм 5.6. Форматирование линейной диаграммы для визуализации отклонений текущего состояния работ от базового плана
- •Алгоритм 5.7. Сравнение текущего состояния графика сданными промежуточного плана
- •Форматирование и использование линий хода выполнения задач
- •Алгоритм 5.8. Вывод линии хода выполнения задач, соответствующей текущей дате проекта
- •Алгоритм 5.9. Вывод регулярных линий хода выполнения задач для интервалов, заданных неделями
- •Алгоритм 5.10. Вывод регулярных линий хода выполнения задач для интервалов, заданных днями
- •Алгоритм 5.11. Вывод регулярных линий хода выполнения задач для интервалов, заданных месяцами
- •Алгоритм 5.12. Вывод линий хода выполнения задач для фиксированных дат
- •Управление форматированием линий хода выполнения задач
- •Алгоритм 5.13. Форматирование линий хода выполнения задач
- •Как управлять циклом реализации проекта и ресурсами
- •Алгоритм 5.14. Определение допустимой величины резерва времени для критических задач проекта
- •Как контролировать критический путь
- •Алгоритм 5.15. Определение продолжительности критического пути, текущих дат начала и окончания проекта
- •Как сокращать критический путь
- •Сокращение длительности задач проекта
- •Выполнения задач
- •Контроль потребности в ресурсах
- •Управление ресурсами в Project
- •Алгоритм 5.16. Управление назначениями ресурсов
- •Алгоритм 5.17. Управление данными о трудоемкости задач
- •Управление циклом работ и загрузкой ресурсов – дополнительные возможности Project
- •Алгоритм 5.18. Пример комплексного управления работами исполнителей
- •Алгоритм 5.19. Управление профилем использования ресурсов задачи
- •Прерывание выполнения задач
- •Алгоритм 5.20. Создание прерывания в выполнении задачи
- •Корректировка детального плана выполнения проекта-примера
- •Алгоритм 5.21. Перепланирование выполнения детального плана проекта-примера
- •Анализ потребности в финансовых ресурсах при помощи Project
- •Управление финансовыми ресурсами в ходе реализации проекта
- •3.Контрольные вопросы
Управление форматированием линий хода выполнения задач
В алгоритмах 5.8-5.12 были рассмотрены возможности вкладки Даты и интервалы диалогового окна Линии хода выполнения (см. рис. 5.7). Вкладка Стили линий этого окна позволяет использовать возможности Project для форматирования линий хода выполнения с помощью алгоритма 5.13.

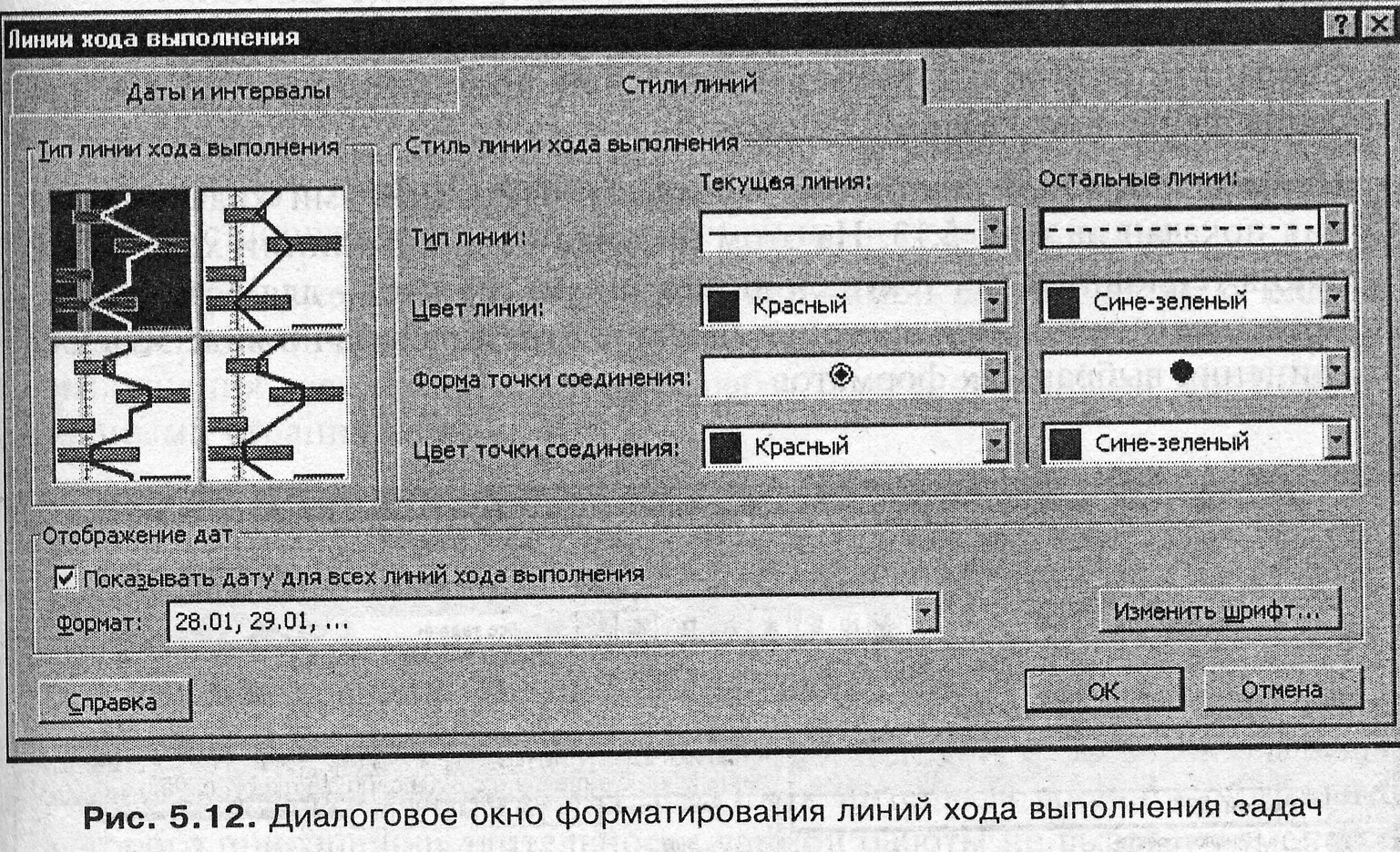

Алгоритм 5.13. Форматирование линий хода выполнения задач
Для форматирования линий хода выполнения задач нужно выполнить следующие действия.
Открыть при необходимости нужный для работы файл РемонтД23.mрр.
Выполнить команду Сервис\Отслеживание.
В раскрывшемся меню (см. рис. 3.54) нужно выбрать команду Линии хода выполнения.
Перейти на вкладку Стили линий (рис. 5.12).
Для выбора стиля линий хода выполнения задач следует щелчком левой кнопкой мыши выбрать в области Тип линии хода выполнения значок с нужным образцом оформления.
Область Стиль линии хода выполнения позволяет выбрать стили оформления линий хода выполнения задач двух характерных типов: Текущая линия и Остальные линии.
Тип оформления для указанных линий хода выполнения следует выбрать в списке Тип линии (в нем содержатся сплошные, пунктирные и штрих-пунктирные линии с разным соотношением интервалов и отрезков). В файле проекта-примера тип текущих линий не изменялся, а для остальных линий был выбран штрих-пунктир (см. рис. 5.12).
Цвет для указанных в п. 6 линий хода выполнения следует выбрать в списке Цвет линии. В файле проекта-примера цвет текущих линий не изменялся, а для остальных линий выбран сине-зеленый цвет (см. рис. 5.12).
Специальные символы точек соединения для перечисленных в п. 6 линий следует выбрать в списке Форма точки соединения. В файле проекта-примера форма точек соединения для текущих линий не изменялась, а для остальных линий выбран сплошной кружок (см. рис. 5.12).
Цвет символов точек соединения для перечисленных в п. 6 линий хода выполнения следует выбрать в списке Цвет точки соединения. В файле проекта-примера цвет точек соединения текущих линий не изменялся, а для остальных линий выбран сине-зеленый цвет точек соединения (см. рис. 5.12).
Для вывода на календарной диаграмме у каждой из линий хода выполнения задач соответствующих им дат в файле проекта-примера установить флажок Показывать дату для всех линий хода выполнения в области Отображение дат. При этом активизируются список Формат для выбора формата дат и кнопка Изменить шрифт. Нажатие этой кнопки открывает диалоговое окно выбора шрифта. Этот выбор будет распространяться на даты, соответствующие на линейной диаграмме линиям хода выполнения задач.
Для применения выбранного стиля оформления линий хода выполнения задач следует нажать кнопку ОК, а для отказа от выполненных изменений - кнопку Отмена.
Сохранить результаты работы можно при помощи алгоритма 3.4, присвоив файлу имя РемонтД24.mрр.

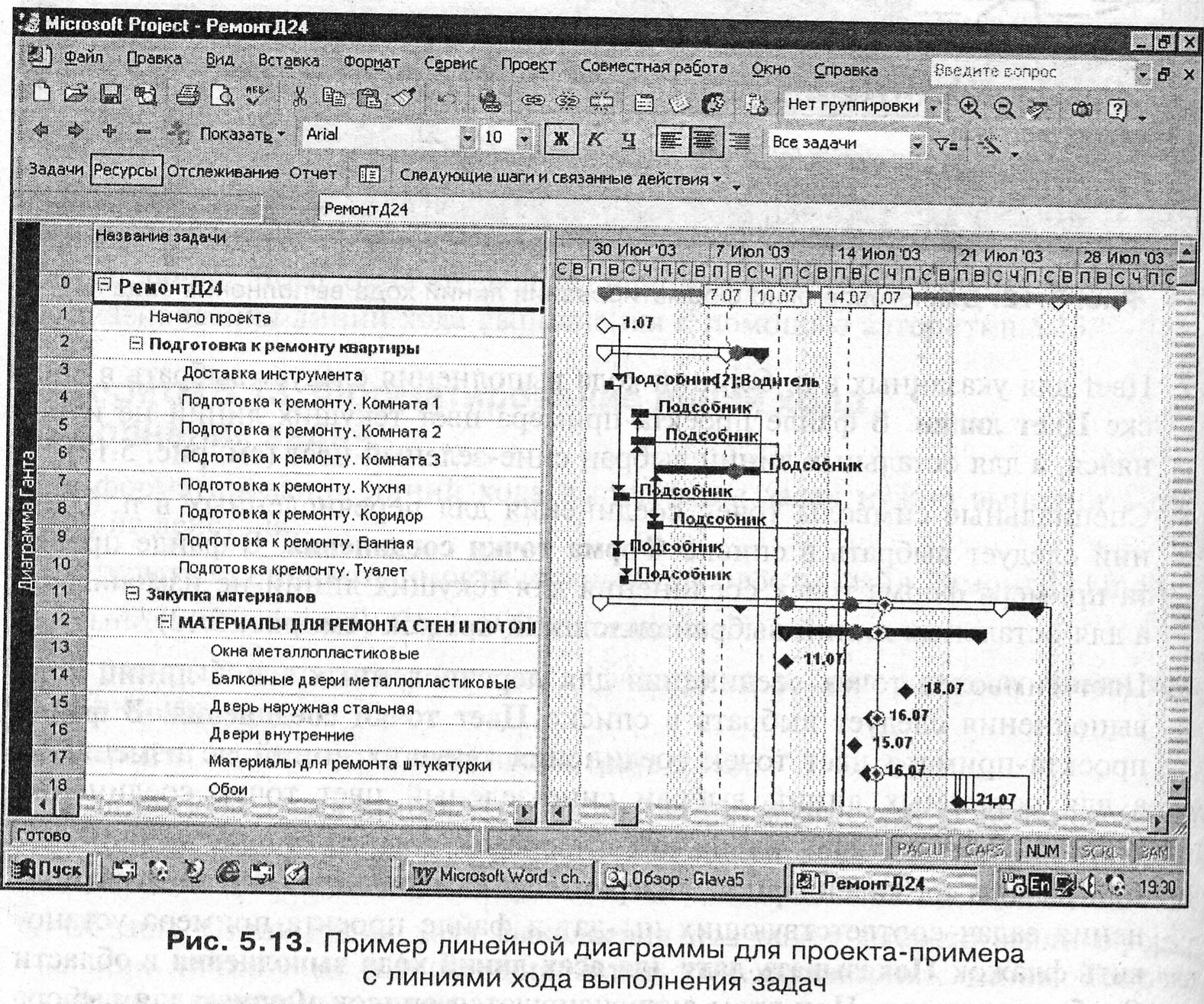

Пример линейной диаграммы с выведенными линиями хода выполнения показан на рис. 5.13. На этом рисунке показаны линии хода выполнения (сплошная для текущей линии и пунктирные - для остальных), а также достигнутое продвижение на фоне отрезков задач в виде точек соединения выбранных форматов.
