Pert-аналіз тривалостей завдань

1. Збережемо проект у файл Аналіз.mpp.

2. Виведемо на екран панель інструментів для PERT-аналізу: Вигляд/ Панелі інструментів/Аналіз за методом PERT.

3. Натиснути кнопку Лист Введення PERT- на екрані таблиця введення оцінок тривалості (рис.4.5).

4. Введемо значення згідно табл. 4.1.

Рис.4.5 Лист Введення PERT

Таблиця 4.1

Задача

Оптим.трив.

Очікувана

трив.

Песим.трив.

Постановка задачі

7

10

13

Розробка інтерфейсу

5

5

5

Розробка модулів обробки даних

6

7

10

Розробка структури бази даних

4

5

8

Заповнення бази даних

5

7

10

Налагодження програмного комплексу

5

6

7

Тестування і виправлення помилок

7

10

14

Складання програмної документації

5

5

5

5. Збережемо проект у файл Аналіз.mpp.

6. Збережемо проект у файл PERT.mpp.

7. Натиснути кнопку Обчислити за методом PERT на панелі інструментів. Результат - зміняться значення тривалостей всіх завдань.

8. Проаналізувати оптимістичний, очікуваний і песимістичний варіанти проекту послідовним натисканням кнопок Діаграма Ганта - оптимістична оцінка - Діаграма Ганта - очікувана оцінка - Діаграма Ганта - песимістична оцінка

9. Закрити проект із збереженням результатів PERT-аналізу.

Аналіз критичного шляху

  1. Відкрити проект Аналіз.mpp.

  2. Відкрити графік Ганта. Запустити майстер форматування діаграми Ганта (Формат/Майстер діаграм Ганта).

  3. Кнопка Далі - встановити перемикач Критичний шлях – кнопка Готово– кнопка Форматувати. Результат - всі критичні роботи виділені червоним кольором.

  4. Критичними виявилися всі роботи проекту. Причина - порушено крайній термін для завдання Тестування і виправлення помилок . Він встановлений на 9.11.09, у той час як завдання закінчується 12.11.09.

  5. Змінимо крайній термін. Подвійне клацання миші по назві завдання - у вікні відомостей про завдання перейти на вкладку Додатково – в полі Крайній термін ввести 16.11.09 – Ok. Результат – завдання Розробка інтерфейсу і Розробка модулів обробки даних перестали бути критичними, оскільки у них є резерв часу.

Аналіз вартості проекту

  1. Додамо в проект сумарне завдання: Сервіс/Параметри- встановити прапор Сумарне завдання проекту – Ok.

  2. Перейдемо до діаграми Ганта, а в ній виберемо таблицю витрат: Вигляд/Таблиця/Витрати. Результат - у стовпчику ЗагальніВитрати сумарне завдання проекту містить його загальну вартість, а фази - вартість кожної фази.

Аналіз вартості задач різного виду

  1. Проаналізуємо співвідношення вартості завдань двох груп зі значеннями Так і Ні власного поля Параметричне Завдання.

  2. Для цього згрупуємо завдання по значенню цього поля: Вигляд/Діаграма Ганта - Вигляд/Діаграма Ганта – Вигляд/Таблиця/Витрати– Проект/Групування/Налаштування групування групувати за ПараметричнеЗавдання– Ok.

  3. Результат - загальні вартості завдань різних видів вказані в підсумкових рядках груп (рис. 4.6).

  4. Скасуємо групування: Проект/Групування/Без групування.

Рис. 4.6. Аналіз вартості груп завдань

Аналіз вартості ресурсів різного виду

  1. Проаналізуємо розподіл вартості трудових, матеріальних і витратним ресурсів

(скільки коштують робота, матеріали та інші витрати). Для цього перейдемо до

подання використання ресурсів: Вигляд/Використання ресурсів.

  1. Вибрати таблицю Витрати: Вигляд/Таблиця/Витрати.

  2. Згрупуємо ресурси: Проект/Групування/Тип ресурсу.

  3. Результат - вартість різного виду ресурсів вказана в підсумкових рядках

групувань.

  1. Видалимо групування: Проект/Групування/Без групування.

Аналіз витрат понаднормових

  1. У графіку Ганта виберемо таблицю витрат: Вигляд/Діаграма Ганта – Вигляд/Таблиця/Витрати.

  2. У цю таблицю вставимо стовпчик Витрати на понаднормові: Вставка/Стовпчик ім'я стовпця Витратина понаднормові – Ok.

  3. Результат - у цьому стовпчику відображається вартість понаднормових робіт по кожній задачі, фазі і всього проекту.

Аналіз ризиків завдань з попередніми тривалостями

  1. У графіку Ганта виберемо таблицю Введення: Вигляд/Діаграма Ганта – Вигляд/Таблиця/Введення.

  2. Відобразимо тільки задачі з оцінкою тривалість: Проект/Фільтр/Завданя з оцінкою тривалості. Результат - немає таких завдань, ризик відсутній.

  3. Скасувати фільтр - Проект/Фільтр/Всі завданя.

Аналіз ризиків завдань з дуже короткою тривалістю

  1. Будемо вважати ризикованими завдання тривалістю два і менше дня.

  2. Визначимо фільтр Коротке завдання: Проект/Фільтр/Інші фільтри/Створити.

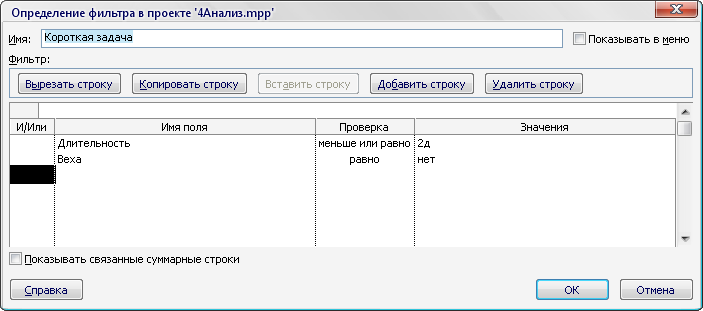

  3. Заповнити поля згідно з рис. 4.7 - Ok.

  4. Закрити вікно Інші фільтри.

  5. Призначити створений фільтр: Проект/Фільтр/Коротке завдання. Результат - в таблиці залишилося завдання Складання програмної документації,, яке є ризикованим.

  6. Видалити фільтр: Проект/Фільтр/Всі завдання.

Рис.4.7. Фільтр для пошуку коротких завдань

Аналіз ризиків надто довгих завдань з великою кількістю ресурсів

  1. Створимо числове обчислюване поле:

  • Сервіс/Налаштування/Поля.

  • У вікні настроюваних полів виберемо: тип - число, поле - Задача.

  • Вибрати число2, кнопка Переймуновати.

  • У вікні перейменування ввести КількістьРесурсів - Ok.

  • Натиснути кнопку Формула - відкриється побудовник формул.

  • Натиснути кнопку Функція і з категорії Текст вибрати Len(строка) - ця

функція впишеться в полі формули.

  • Виділити напис рядок і натиснути кнопку Поле.

  • З категорії Текст вибрати Назви ресурсів - формула прийме вигляд

Len([Названия ресурсов]).

  • Натиснути Ok і закрити вікно налаштування полів.

  1. Перейти до подання Діаграма Ганта і налаштувати його відповідним чином для цілей аналізу.

  • Показати таблицю введення - Вигляд/Таблиця/Enter.

  • Додати в таблицю стовпчик КількістьРесурсів: клацніть правою кнопкою миші по колонці Тривалість; Ім'я поля - КількістьРесурсів - Ok.

  • Вікно/Розділити - в нижній частині подання буде відображатися форма.

  • Клацніть правою кнопкою миші по формі, з контекстного меню вибрати тип форми Ресурси і послідовники.

  • Тепер при виборі завдання у графіку Ганта форма показує всі її ресурси і всіх її послідовників.

  1. Відсортуємо таблицю діаграми Ганта

  • Проект/Сортування/Сортувати за.

  • Сортувати за – Тривалість (по убуванню), Потім за – Кількість ресурсів.

  • Кнопка Сортувати.

  1. Аналізуємо таблицю і вміст форми, зображені на рис. 4.8. Висновок: найбільш ризикованими є завдання Тестування і виправлення помилок(найбільш тривала і має три трудових ресурси) і Складання програмної документації (як найбільш дешева).

  2. Прибрати форму: Вікно/Зняти поділ.

  3. Прибрати сортування: Проект/Сортування/За ідентифікатором.

  4. Приховати стовпчик КількістьРесурсів.

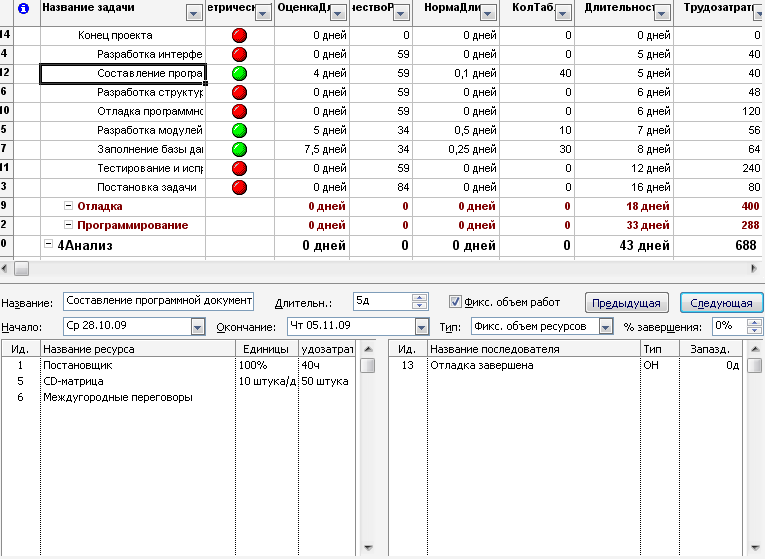

Рис. 4.8. Подання для аналізу

Аналіз ризиків завдань з календарними обмеженнями

  1. Відповідно до описаної в попередньому прикладі технологією створити власні обчислювані числові поля, описані в табл.4.2.

  2. Створити фільтр для задач з обмеженням Закінчення не пізніше або з завихренням крайнього терміну.

    1. Проект/Фільтр/Інші фільтри/Створити.

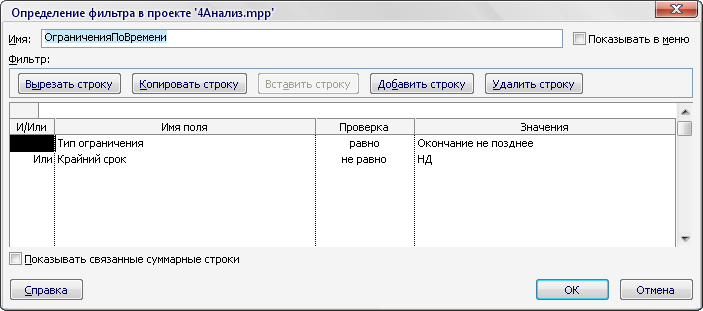

    2. Заповнити вікно визначення фільтра згідно з рис. 4.9.

    3. Натиснути Ok.

  3. Додати в таблицю діаграми Ганта поле Запас.

  4. Застосувати створений фільтр: Проект/Фільтр/ОбмеженняЗаЧасом.

  5. Результат аналізу - ризикованою є завдання Тестування і виправлення помилокз запасом всього 4 дні.

Таблиця 4.2

Им’я поля

На базі поля

Формула

ЗапасДоОбмеження

Число3

[Дата ограничения]-[Окончание]

ЗапасДоКрайньогоТерміну

Число4

[Крайний срок]-[Окончание]

Запас

Число5

IIf([ЗапасДоОграничения]< [ЗапасДоКрайнегоСрока]; [ЗапасДоОграничения]; [ЗапасДоКрайнегоСрока])

Рис. 4.9. Обмеження за часом
