2.4.6. Розрахунок параметрів передач (елементів конструкції вузла)

При наявності в конструкції вузла механічної передачі виконати розрахунок параметрів цієї передачі на основі рекомендацій [7]-[9]. У разі відсутності в конструкції вузла механічної передачі виконати розрахунок з’єднання деталей даного вузла (шліцьове, шпонкове, різьбове, з'єднання з натягом або ін.)

2.4.7. Призначення, будова, робота пристрою для складання

При складанні вузла в умовах серійного чи масового виробництва використовується цілий ряд різноманітних пристроїв для складання.

У графічній частині дипломного проекту на форматі А1 розробляється креслення загального вигляду спеціального пристрою для складання. В п. 1.7. пояснювальної записки необхідно докладно пояснити призначення, конструкцію та роботу цього спеціального пристрою.

В разі невиконання в індивідуальному дипломному проекті креслення спеціального пристрою, в пояснювальній записці дати докладне пояснення до одного з спеціальних пристроїв, що використовуються для складання цього вузла.

2.5. Технологічна частина

2.5.1. Технологічний контроль креслення вузла та аналіз його на технологічність

Технологічний контроль креслень полягає в ретельному їх вивченні. Робоче креслення вузла повинно мати повну інформацію, що чітко і однозначно пояснює конструкцію всього вузла та кожної окремої деталі зокрема. Уся додаткова інформація, щодо особливостей його складання, повинна бути записана у вигляді технічних вимог, на складальному кресленні.

Аналіз вузла на технологічність виконуємо на основі вимог [13]. У цьому стандарті приведений перелік вимог до конструкції складальної одиниці. Необхідно проаналізувати і записати як виконується чи не виконується кожна з вимог у конструкції вузла. По завершенню аналізу необхідно зробити висновок що до технологічності конструкції вузла.

2.5.2. Розрахунок виробничої програми, визначення типу виробництва та його характеристика Розрахунок виробничої програми

Виробничу програму дільниці складання розраховуємо на основі програми випуску машин, згідно з завданням на дипломний проект, з врахуванням кількості вузлів, що ідуть на одну машину та кількості вузлів, що ідуть в запасні частини.

(1)

де:

Nм - річна програма випуску машин, шт.;

n - кількість вузлів на одну машину, шт.;

Кзап - кількість вузлів, що ідуть в запчастини, %;

Кзап - прийняти в межах 3%...10% в залежності від відповідальності вузла в конструкції машини.

Таблиця 2.

Розрахунок по вузлової програми

Назва машини

Назва вузла

Шифр вузла

Кількість вузлів, шт.

Маса вузлів, т

на одну машину

на річну програму

одного

за річною програмою

Машина для внесення твердих органічних добрив МТО-6

Вал приводу розкидача

МТО

01. 04. 000

1

260400

0,01903

4955

Визначення типу виробництва

Відповідно до ГОСТ 3.1108-78 основною характеристикою типу виробництва є коефіцієнт закріплення операцій.

(2)

На цьому етапі розробки дипломного проекту невідома кількість операцій та число робочих місць, тому визначити тип виробництва за коефіцієнтом закріплення операцій неможливо. Тип виробництва визначаємо орієнтовно (табл. 15.9 стор. 461) [11] з врахуванням середньомісячного випуску вузлів та орієнтовного часу складання вузла.

Орієнтовний час складання вузла брати в інтервалі: до 0,25 години; 0,25-2,5 години; 2,5-25 годин, в залежності від складності вузла.

Характерною особливістю серійного виробництва є випуск виробів партіями (серіями), що запускаються в виробництво одночасно. Розмір оптимальної партії визначаємо за формулою:

(3)

де: n - кількість виробів в партії, шт.;

N - річна програма випуску вузлів, шт.;

t - необхідний запас вузлів на складі, в днях.

t = 2…10 днів

Др - кількість робочих днів в році.

Характерною особливістю масового виробництва є випуск виробів безперервним потоком. Інтервал часу (такт), через який періодично відбувається випуск вузлів дорівнює:

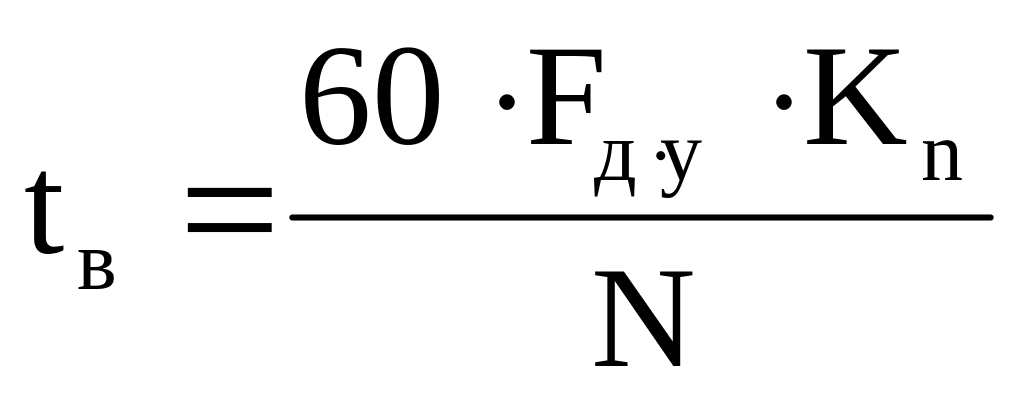

(4)

де: Fду - дійсний річний фонд часу роботи устаткування, годин;

Кn – коефіцієнт, що враховує регламентовані перерви одночасно по всій потоковій лінії для обслуговування робочих місць, фізичних потреб та відпочинку. Кn=1.

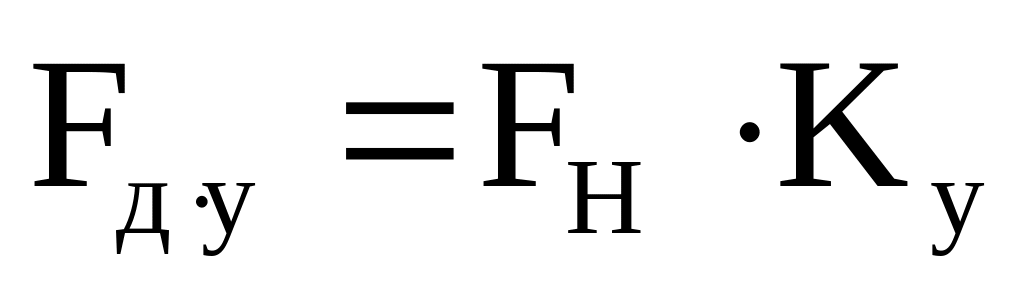

(5)

де: FH – номінальний річний фонд робочого часу на 200_ рік;

Ку – коефіцієнт, що враховує витрати часу на ремонт устаткування.

(6)

де: aр – запланований відсоток витрат часу на ремонт устаткування. aр=3%

Fн= [Дк-(Двсв)] · Fзм · Z-C (7)

Де: Дк – кількість календарних днів у 200_ році

Дв - кількість вихідних днів.

Дсв - кількість святкових днів.

Fзм - тривалість зміни.

С - сумарна кількість годин, на які скорочені робочі зміни перед святами.

Ефективний річний фонд виробничого часу робітника визначаємо за формулою:

Fдр = Fн·К (8)

де: К – коефіцієнт, що враховує корисне використання номінального робочого фонду.

(9)

де: аn – втрати часу в зв’язку з невиходом на роботу через поважні причини; аn=10%.
