- •«Расчёт монолитного железобетонного перекрытия многоэтажного производственного здания».
- •Содержание
- •1 Область применения технологической карты
- •2 Выбор формы земляного сооружения
- •3.Определение объёмов строительно- монтажных работ.
- •4. Выбор комплекта рабочей техники.
- •5. Конструирование опалубки фундамента.
- •5. Калькуляция трудовых затрат
- •7.Технико-экономические показатели.
- •9 Требования к качеству работ
- •Состав операций и средства контроля
- •Состав операций и средства контроля
- •Состав операций и средства контроля
- •Состав операций и средства контроля
- •10 Техника безопасности при производстве работ
- •Список используемой литературы
5. Конструирование опалубки фундамента.
Конструирование опалубки начинаем с нижней ступени. По спецификации элементов подбираем щиты, соответствующие размерам ступеней фундамента. Дальнейшая подборка опалубки представлена в таблице 3.
Таблица 3. Спецификация элементов опалубки.
Наименование элемента |
Обозначение |
Размеры элемента |
Количество элементов |
||
На 1 фунд. Ряд. |
На 1 фунд. Шва. |
Всего |
|||
Щит основной
|
ЩО – 1,5 х 0,3
ЩО – 1,2 х 0,3
ЩО – 0,9 х 0.3 |
1500х300
1200х300
900х300 |
6
40
2 |
10
44
0 |
384
2424
108 |
Фанера |
Ф – 0,1 х 0,3
Ф – 1,2 х 0,1 |
100х300
1200х300 |
0
0 |
6
2
|
36
12 |
Угловые элементы |
ЩУ – 0,6 х 0,3 |
600х300 |
20 |
20 |
1200 |
Схватки |
СХ – 1,8
СХ – 2,4
СХ – 3,0
СХ – 3,6 |
1940
2540
3014
3740 |
4
6
4
2 |
2
2
4
8 |
228
336
240
156 |

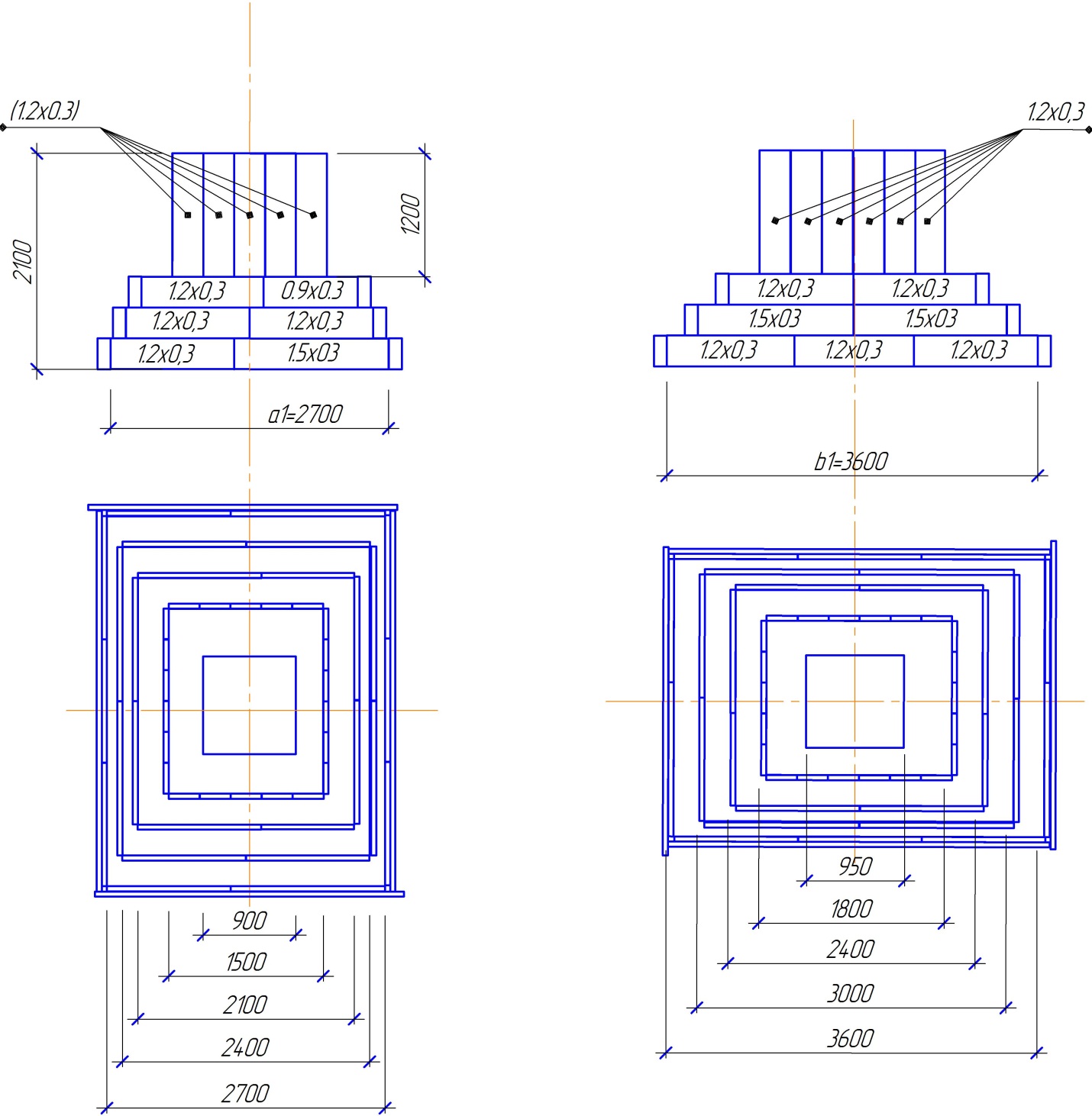

Рис.7. Раскладка щитов опалубки рядового фундамента со схватками.

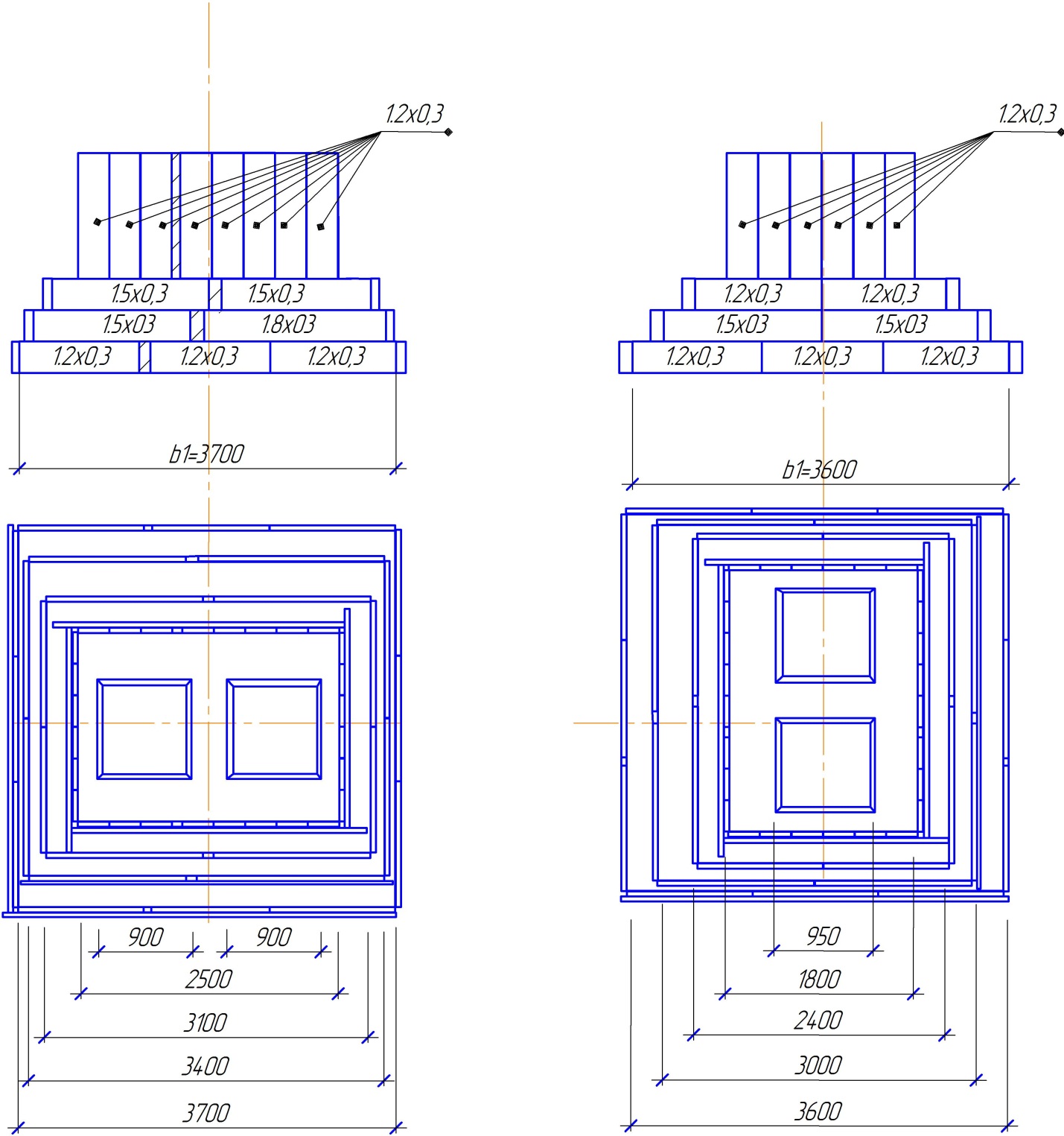

Рис.8. Раскладка щитов опалубки шовного фундамента со схватками.
5. Калькуляция трудовых затрат
Таблица 4. Калькуляция трудовых затрат.
Наименование процесса |
Ед. измерения |
Объём работ |
|
Нормы времени На ед. изм. в чел-час/маш-час. |
Трудоемкость |
Состав звена по ЕНИР |
|||
Чел-час |
Чел-дн |
Профес сия |
Разряд |
Кол-во чел. в зв. |
|||||
1)Срезка грунта растительного слоя. |
1000м2 |
19,361 |
§Е2-1-5 Табл.(гр. грунта-1) |
0,6
|
(19*0,6)=11,61 |
1,45 |
Машинист |
6 |
1 |
2) Разработка гр. земляного сооружения экскаватором |
100м3 |
48,864 |
§Е2-1-11 Табл 7 |
1,9
|
48,86* 1,9= 92,84 |
11,6 |
Машинист |
6 |
1 |
3)Срезка недобора грунта |
100м2 |
|
§Е2-1-60 Табл .2-а |
10 |
12,074*10= 120,074 |
15,092 |
Землекоп |
2 |
1 |
4)Устройство бетонной подготовки |
м3 |
68,4 |
§Е4-1-53 Табл. |
1,4 |
68,4* 1,4= 95,76 |
11,97 |
Бетонщик |
4 2 |
1 1 |
5) Установка опалубки фундамента |
м2 |
1290,264 |
§Е4-1-37 Табл 2-а (строка 1) |
0,39 |
1290,26*0,39= 503,2 |
62,9 |
Слесарь строительный |
4 3 |
1 1 |
6) Монтаж горизонтальной арматуры |
Т |
17,394 |
§Е4-1-46 Табл. (строка1) |
12
|
17,39* 12=208,73 |
26.09 |
Арматурщик |
4 2 |
1 1 |
7)Монтаж вертикальной арматуры |
Т |
7,416 |
§ Е4-1-46 Табл. (строка 2) |
17,5 |
7,42* 17,5= 129,78 |
16,22 |
Арматурщик
|
4 2 |
1 1 |
8) Укладка бетонной смеси фундамента |
м3 |
592,05 |
§Е4-1-49 Табл 1(а) |
0,286 |
592,05*0,28= 169, 32 |
21,16 |
Бетонщик |
4,2 |
2 |
9)Демонтаж опалубки |
м2 |
1290,264 |
§Е4-1-37 Табл 2-а (строка 2) |
0,21 |
1290,26*0,21= 270,95 |
33,86 |
Слесарь строительный |
4,2 |
2 |
10)Гидроизоляция окрасочная |
100м2 |
22,041 |
§ Е11-37 Табл. |
8,5
|
22,04* 8,5= 187,353 |
23,419 |
Гидроизоировщики |
4,2 |
2 |
11)Обратная засыпка с уплотнением А) Обратная засыпка Б) Уплотнение |
100м3 |
42,123 |
§ Е2-1-34
§ Е2-1-32 (табл.2, столбик 4)
|
0,16
0,09 |
42,12* 0,16= 6,73
42,12* 0,09= 3,79
|
0,84
0,47 |
Машинист
Тракторист |
6
5 |
1
1 |
12)Уход за бетоном |
100м2 |
5,62 |
§ Е4-1-54 Табл. (строка 9) |
0,14 |
5,62* 0,14= 0,78 |
0,098 |
Бетонщик |
2 |
1 |
Наименование показателя |
Единицы измерения |
Показатели |
|
Земляные работы |
Бетонные работы |
||
1).Объём выполненных работ |
м3 |
4886,4 |
592,05 |
2).Трудоемкость |
Чел-дн |
29,45 |
172,2 |
3).Трудоёмкость на 1цу объёма работ |
|
0,006 |
0,29 |
4).Выработка на 1 чел. в день |
|
166,01 |
3,44 |
5).Затраты машинного времени |
Маш-см |
14,42 |
5,3 |
