    1. Автомобильные дороги

К технологическим автодорогам относятся:

  • транспортные бермы, располагаемые в рабочей зоне;

  • автомобильные дороги, обеспечивающие вскрытие горизонтов, соединяющие забой с отвалом вскрышных пород и угольным складом;

  • дороги от места ведения горных работ до асфальтированных автодорог общего пользования.

На момент максимального развития горных работ в эксплуатации находится 11,2 км технологических автодорог. В соответствии с классификацией СНиП 2.05.07-91* «Промышленный транспорт», проектируемые технологические автодороги относятся к III-й категории.

Предельно допустимые уклоны для технологических автодорог приняты согласно СНиП 2.05.07-91* «Промышленный транспорт» и составляют 0,080 (80 ‰).

Параметры технологической автодороги рассчитаны исходя из параметров автосамосвала (БелАЗ-7555) и представлены в табл. 7 .28.

Таблица 7.28

Параметры временных и постоянных карьерных автодорог, м

Параметры

Значения для БелАЗ-7555

Количество полос движения

2,0

Ширина проезжей части

15,0

Ширина обочины (2 шт.)

1,5

Ширина водоотводной канавы по верху

2

Глубина водоотводной канавы

0,8

Ширина предохранительного вала

4,0

Высота предохранительного вала

1,5

Берма улавливания

1

Ширина автодороги

25,0

Основными работами при строительстве автодорог являются:

  • планировка поверхности получившейся бермы с помощью бульдозера и грейдера;

  • завоз и планировка дробленой коренной вскрыши заданной фракции;

  • уплотнение и грейдерование поверхности автодороги.

  • устройство водопропускных канав

Дорожно-строительные работы предусматривается выполнять бульдозерами Т-170, T-25.01 и грейдером ДЗ-98.

Формирование на подготовленной площадке земельной подушки производится из дробленой коренной вскрыши средней фракции 30-40 мм толщиной 0,2 м.

Формирование верхнего слоя дорожной одежды производится путем отсыпки и утрамбовки слоя дробленой коренной вскрыши фракцией 5-10 мм толщиной 0,1 м.

При текущем ремонте и содержании автомобильных дорог выполняются следующие мероприятия:

  • исправление отдельных мелких повреждений земельного полотна, водоотливных сооружений, заделка ям, трещин, выбоин;

  • исправление просадок, восстановление шероховатости поверхности покрытий;

  • исправление профиля дорог на отдельных участках, пропуск воды по канавам и другим водоотливным сооружениям;

  • установка, разборка и ремонт снегозащитных устройств;

  • систематическая очистка дорожных покрытий от снега и льда.

Подсыпка автодорог производится дроблеными породами коренной вскрыши.

8.ОсУшение поля разреза

    1. Общее положение

Воды, формируемые на территории отрабатываемого участка, условно делятся на:

  • талые и дождевые воды, собираемые с поверхности технологических площадок и автомобильных дорог;

  • талые и дождевые воды, собираемые с ранее нарушенных территорий, на которых в настоящем проекте ведение горных работ не предусматривается (нагорные полосы и прилегающие территории).

Разделение осуществляется системой водоотводных канав и перепускных труб.

Проектом предусматривается отведение талых и дождевых вод, не загрязненных техногенными примесями, за пределы района разработки без очистки. Воды, формируемые на разрезе и стекающие с автодорог и технологических площадок, являются наиболее загрязненными и подлежат обязательной очистке.

Схема-карта деления водосборных площадей по видам отводимых вод приведена на чертеже П 32-2004п 120.9 - ТХ.

В виду того что максимальная площадь водосбора соответствует положению горных работ на конец отработки дальнейшие расчеты по определению площадей водосбора, объемов водопритоков, необходимого оборудования для водоотлива и конструкции очистных сооружений для очистки сточных вод выполняются для этого положения (П 32-2004п 120.7-ТХ).

Площади сбора дождевых и талых вод с участка открытых горных работ №2 ОАО «Разрез «Шестаки» составляет 570,8 га, из них с площади 5,8 га вода уходит по существующим водоотводным канавам в пруд-отстойник участка открытых горных работ №1.

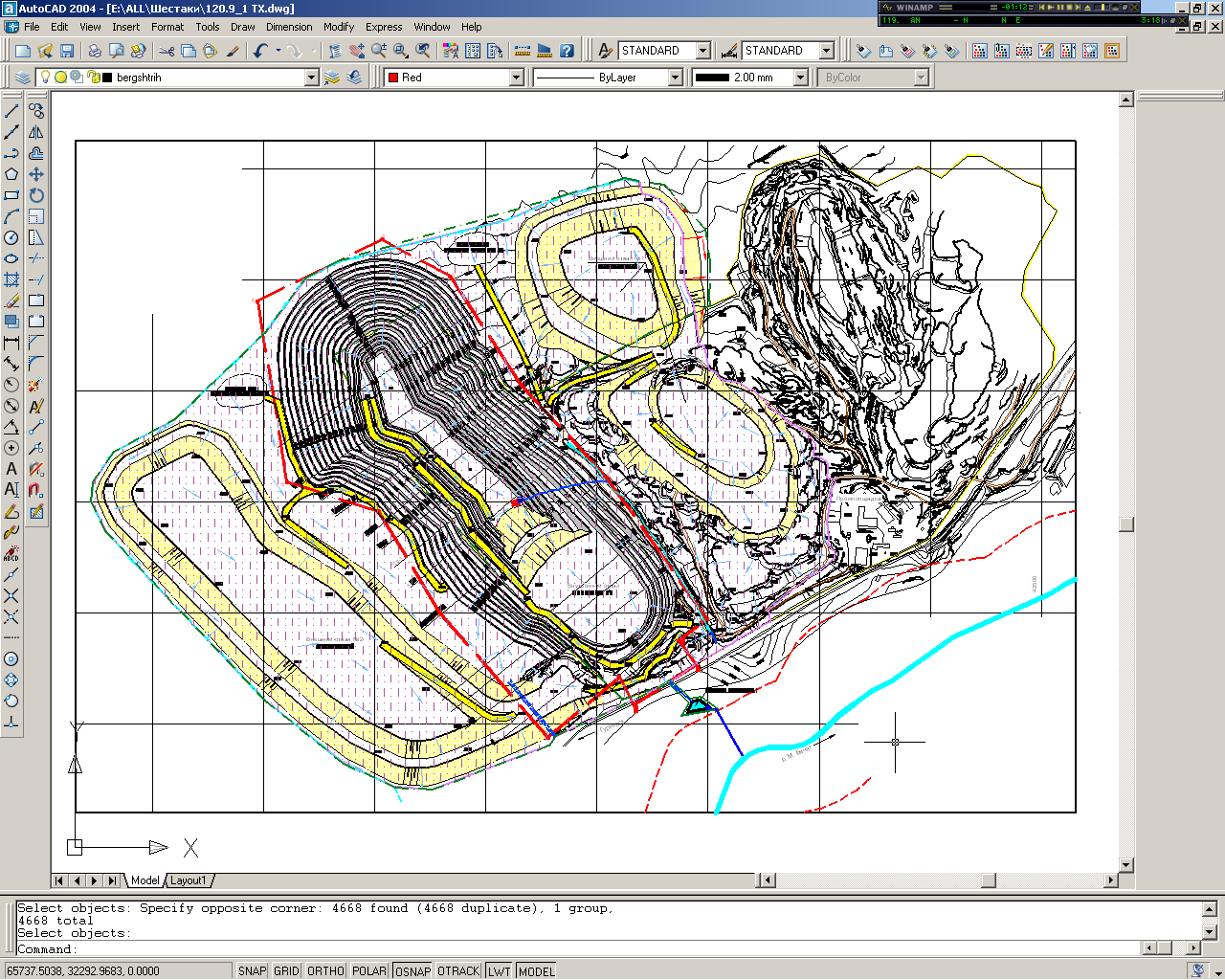

Условно чистые дождевые и талые воды с ненарушенных дневных поверхностей разреза предусматривается отводить по естественному рельефу и водоотводным канавам в безымянные ручьи и далее в р. М. Бачат (рис. 8 .1).

Рис. 8.1. Площадь водосбора поверхностных вод
