III монтажный поток: колонны фахверка.

Требуемая грузоподъемность крана

Q = 3,7 + 0,08 = 3,78 т , где

7,48т – масса колонны фахверка

0,08т - масса траверсы (см. табл.6)

Максимальная высота подъема крюка

Hк = 9,25 + 1+ 0,5 + 0,9 = 11,65 м , где

9,25м – высота колонны фахверка (см. табл.1)

0,5м – высота запаса

1м – высота траверсы

0,9м – расстояние от уровня стоянки крана до опоры, на которую

устанавливается элемент.

Требуемый вылет крюка крана LТР составляет:

LТР=8,5м – расстояние от стоянки крана до места установки конструкции по горизонтали (см. план третьего монтажного потока).

Требуемая минимальная длина стрелы lтр:

.

IV монтажный поток: стеновые панели.

Требуемая грузоподъемность крана для самых тяжелых панелей

СП Q = 5,1 + 0,48 = 5,58 т

Q = 7,6 + 0,48 = 8,08 т, где

5,1т; 7,6т – масса стеновых панелей (см. табл.1)

0,48т - масса траверсы (см. табл.6)

Максимальная высота подъема крюка

Hк = 12 + 0,5+ 2,8 + 1,2 = 16,5 м,

Hк = 10,2 + 0,5+ 2,8 + 1,8 = 15,3 м, где

1,8м; 1,2м – высота монтажа стеновой панели

0,5 – высота запаса

2,8м – высота траверсы (см. табл.6)

15,6м; 13,8м– расстояние от уровня стоянки крана до опоры, на которую

устанавливается элемент.

Требуемый вылет крюка крана LТР составляет:

LТР=8,5м – расстояние от стоянки крана до места установки конструкции по горизонтали (см. план четвертого монтажного потока).

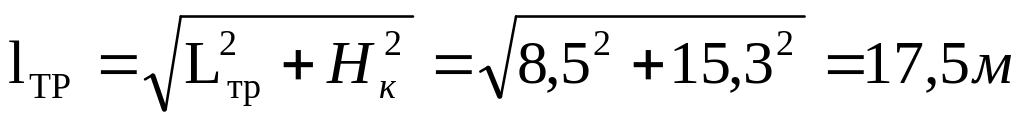

Требуемая минимальная длина стрелы lтр:

.

Экономическое сравнение

Производится на основе определения себестоимости эксплуатации кранов для каждого варианта механизации по формуле:

, руб.;

где T, маш.-см. – продолжительность работы крана на строительной площадке (см. календарный график);

Cp – сменные отчисления на погашение стоимости (реновация) и капитальный ремонт (см. приложение 6 методического указания);

Cэ –сменные эксплуатационные затраты (текущий ремонт, смазочные и обтирочные материалы, энергоресурсы, зарплата машиниста) (см. приложение 6 методического указания);

Cед – единовременные затраты на перебазирование крана (погрузка, перевозка, разгрузка, монтаж, демонтаж, пробный пуск) (см. приложение 6 методического указания).

Для I монтажного потока краны СКГ-30 и МКТ-40

;

;

Себестоимость крана СКГ-30 больше, поэтому для монтажа элементов I потока принимаем кран МКТ-40.

Для II монтажного потока краны СКГ-160 и СКГ-63БС

Себестоимость крана СКГ-160 больше, поэтому для монтажа элементов

II потока принимаем кран СКГ-63БС.

Для III монтажного потока краны ДЭК-251 и СКГ-30

;

;

Себестоимость крана СКГ-30 больше, поэтому для монтажа элементов

III потока принимаем кран ДЭК-251.

Для IV монтажного потока краны ДЭК-251 и МКП-25А

;

Себестоимость крана ДЭК-251 больше, поэтому для монтажа элементов

IV потока принимаем кран МКП-25А.

Эффективность выбора кранов по техническим параметрам

Оценивают коэффициентом использования крана по грузоподъемности.

– для крана СКГ-30

– для крана МКТ-40

– для крана СКГ-160

– для крана СКГ-63БС

– для крана ДЭК-251

– для крана СКГ-30

– для крана ДЭК-251

– для крана МКП-25А

где – максимальная грузоподъемность крана (см. табл.3);

– средний вес элемента в монтируемой группе элементов сооружения:

,

- вес элемента в группе;

- количество элементов в группе (см. табл.1);

– средний вес элемента в первой монтируемой группе элементов сооружения;

– средний вес элемента во второй монтируемой группе элементов сооружения;

– средний вес элемента в третьей монтируемой группе элементов сооружения;

– средний вес элемента в четвертой монтируемой группе элементов сооружения;

Рациональность распределения элементов конструкции по монтажным группам (потокам) оценивается показателем монтажного веса:

;

;

;

т – максимальный вес элемента в первой группе;

т – максимальный вес элемента во второй группе;

т – максимальный вес элемента в третьей группе;

т – максимальный вес элемента в третьей группе.

Результаты оценки кранов по техническим и экономическим показателям сводятся в табл.5.

Выбор монтажных кранов

таблица 5

Наименование монтажного потока

Монтажные характеристики

Монтажные краны

Монтажная масса элемента, т

Высота подъема крюка, м

Вылет стрелы, м

1-й вариант

2-й вариант

Тип крана

Кгр

С, р.

Тип крана

Кгр

С, р.

1

2

3

4

5

6

7

8

9

10

1-й поток

14,14

16,8

8,5

СКГ-30

0,724

1173,58

МКТ-40

0,763

435,98

2-й поток

8,08

20,05

19,7

с гуськом 8,46

СКГ-160

0,248

8615,68

СКГ-63БС

0,382

3024,30

3-й поток

7,98

15,9

8,5

ДЭК-251

0,798

989,21

СКГ-30

0,505

984,75

4-й поток

5,58

8,08

20,1

18,9

8,5

ДЭК-251

0,725

1562,24

МКП-25А

0,847

920,32

Выбрав монтажные краны для каждой группы элементов конструкции, подбирается комплект средств механизации производства строительно-монтажных работ, определяется тип и вид строительного инвентаря, стропов и других монтажных устройств необходимых для выполнения всех процессов. Подбор стропов, траверс и других грузозахватных устройств и монтажных приспособлений производится для каждого элемента каркаса здания. Результаты сводятся в табл.6.
