- •1. Галузь застосування
- •2.2. Розробка ґрунту одноковшевим екскаватором здійснюється по двох технологічних схемах:
- •Ширина і довжина котловану по низу
- •2.2.2. Визначення необхідних параметрів, засобів механізації виробництва земляних робіт
- •Час перебування транспортної одиниці в дорозі
- •Кількість рейсів самоскида в зміну
- •2.2.3. Техніко-економічне порівняння варіантів механізації робіт
- •Визначення вартості машино-зміни
- •2.2.4. Розрахунок необхідної кількості трамбовок
- •Технічні характеристики бульдозера d9r: тип відвалу – неповоротний; висота відвалу – 1,3 м; довжина відвалу – 3 м; потужність – 120 квт;
- •2.2.5. Вибір виду екскаваторного забою
- •2.3. Технологія влаштування свайних фундаментів.
- •2.3.2. Влаштування буронабивних паль по технології неприривного полого шнеку.
- •2.3.5. Матеріали для виготовлення буронабивних паль
- •2.3.6.Виконання робіт по бурінню свердловин.
- •2.3.7.Формування палі
- •2.4. Технологія бетонних робіт
- •2) Визначення кількості забезпечуючих транспортних засобів.
- •3) Підготовчі роботи.
- •4) Бетонування стрічкового ростверку.
- •2.5. Технологія монтажу стін підвалу, плит перекриття, площадок сходів і маршів
- •Техніка безпеки
- •4. Контроль якості робіт
- •4.1.Контроль якості монтажу залізобетонних елементів при зведенні підземної частини будинку.

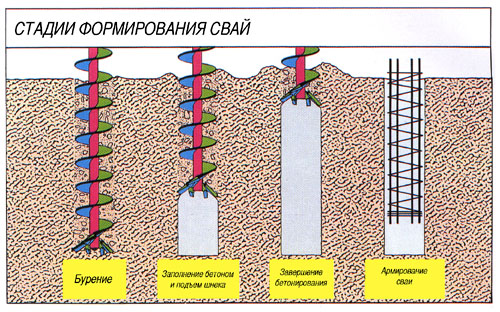

2.3.6.Виконання робіт по бурінню свердловин.
Загальні вказівки.
На початку порожнистого шнека встановлений забурювальник, оснащений 2-мя спіралями і ріжучим інструментом, що дозволяє
полегшити проходження через грунт.Від поподания бруду в порожнисту частину шнека захищає спеціальна заглушка, оснащена
кільцем ущільнювача і закріплена сталевим ланцюгом. При бурінні шнек пресує грунт, уплотняя при цьому стінки свердловини.
1) Буріння кожної свердловини повинне починатися після інструментальної перевірки відміток спланованої поверхні землі і положення осі буронабивной палі, на майданчику.
2) Післе установки бурового верстата в точці буріння на його щоглі, приблизно в 1м від поверхні землі повинна бути чітко відзначений лінія умовного рівня, від якої ведеться відлік довжини палі.
3) Буріння проводиться шнековой колоною, що складається з окремих секцій, нарощуваних у міру занурення колони в грунт і має всередині прохідний отвір, діаметром не менше 350мм. В процесі буріння нижній кінець прохідного отвору повинен бути герметично закритий клапаном, що відкривається.
4) Перед початком буріння свердловини внутрішня поверхня прохідного отвору повинна бути обчищений від грунту і цементного молока, що потрапило на неї при бетонуванні попередньої свердловини. На будівельному майданчику повинна бути обладнаний спеціальна ділянка для очищення і миття секцій шнековой колони.
5) По досягненні забоєм проектного положення низу палі клапан відкривається після чого проводиться бетонування свердловини. При використовуванні устаткування з клапаном, що відкривається, для його відкриття допускається підйом шнековой колони на половину кроку гвинта шнека.
2.3.7.Формування палі
Коли шнек досягає заданої глибини, проводиться подача бетону за допомогою бетононасоса, сполученого шлангами з вертлюгом, розташованим на щоглі шнека. Тиск, створюваний бетононасосом при проходженні бетону через порожнисту частину шнека, видавлює спеціальну заглушку і бетон потрапляє всередину свердловини, при цьому шнек підіймається, з обертанням або без, звільняючи простір в свердловині. Густина заповнення свердловини контролюється за допомогою спеціального приладу,
що відображає на дисплеї форму палі в графічному вигляді або за допомогою манометра, по якому контролиреутся тиск бетону.
2.4. Технологія бетонних робіт
Визначення інтенсивності бетонних робіт і вибір бетонного заводу.
При бетонуванні фундаменту в котловані вимагається визначити інтенсивність укладання бетонної суміші і відповідну продуктивність бетоносмєсітєльной установки (БСУ), що забезпечує необхідний темп бетонування. При цьому слід враховувати як об'єм фундаменту, так і об'єм сторонніх бетонних робіт, тобто кількість бетонної суміші, яка необхідна приготувати для бетонування фундаменту і інших споруд будівництва за певний період.
Вибір БСУ - самостійної або входить до складу бетонного заводу, виконуємо в такій послідовності:
а) визначаємо загальний об'єм бетонної суміші Vбс, яка повинна бути приготований за розрахунковий період
Vбс = Vф + Vдоп [м3]
де Vф - об'єм фундаменту, м3
Vдоп - об'єм додаткових бетонних робіт, м3;
1) Vбс = 1736 м3 (палі)
2) Vбс = 450 м3 (ростверк)
б) знаходимо фонд часу NВ, за який повинен бути виготовлений об'єм бетонної суміші Vбс. Знаючи розрахункову кількість місяців Tмес, прийняту кількість робочих днів (доби) в місяці Tсут, кількість змін в добі Tсм і кількість годинника в зміні Tч, маємо
NВ = Tмес×Tсут×Tсм×Tч [ч]
1) NВ =1,591*22*2*8=560 ч (палі)
2) NВ =0,2273*22*1*8=40 ч (ростверк)
Кількість місяців є величиною директивною (наприклад, з календарного графіка). Очевидно, що при виробництві бетонних робіт в теплий час слід прийняти кількість робочих днів в місяці в межах 22-25, тобто з одним вихідним днем в неділю, укладати суміш в дві, а при необхідності і у три зміни;
в) визначаємо необхідну інтенсивність укладання бетонної суміші Iтр
Iтр =1736/560 =3,1 м3/ч (палі)
Iтр =450/40 =11,25 м3/ч (ростверк)
г) оскільки при укладанні бетонної суміші можуть бути знайдений і реалізований резерви підвищення темпів бетонування, а продуктивність БСУ на даному етапі може виявитися дещо нижче паспортною слід прийняти БСУ з деяким запасом по продуктивністі , тобто
Iрасч =3,1*1,2=3,72 м3/ч (палі)
Iрасч =11,25*1,2=13,5 м3/ч (ростверк)
де KЗ - коефіцієнт запасу продуктивності, його величину можна прийняти
KЗ = 1,10 -1,20;
д) виходячи з Iрасч і місцевої інфраструктури вибирається відповідна БСУ.
Основним методом бетонування фундаментів є подача суміші бетононасосами, що пред'являє певні вимоги до складу і властивостей суміші. Вона повинна містити кількість цементу в межах 250-400 кг/ м3, мати В/Ц = 0,50-060, пластичність що характеризується OK = 6-16 см.
Слід використовувати технологічно більш зручні установки циклічної дії, оснащені змішувачами примусового перемішування, такі змішувачі забезпечують однорідність як пластичних, так і жорстких сумішей. Інтенсивність бетонування фундаменту може змінюватися від 0 до Iрасч, коли вся вироблювана суміш укладається у фундамент. В реальних умовах, при недостатній продуктивності БСУ і необхідності укладання суміші з великою інтенсивністю додатково використовують суміш, одержувану з іншою БСУ на договірній основі.
