ТЕХНОЛОГІЯ

БУДІВЕЛЬНОГО ВИРОБНИЦТВА

ТЕХНОЛОГІЧНА КАРТА

НА ВИКОНАННЯ РОБІТ НУЛЬОВОГО ЦИКЛУ

1. Галузь застосування

    1. Технологічна карта розроблена для зведення двохсекційного чотирнадцяти поверхового житлового будинку у м. Одеса.

    2. Розрахунок обсягу земляних робіт виконано для ґрунту

II групи ( насипний шар ).

    1. Відстань транспортування ґрунту при розробці котловану – 10 км.

  1. ТЕХНОЛОГІЯ ВИКОНАННЯ РОБІТ

2.1. Розбивка осей фундаментів

Осі будинку розбивають на обноску геодезисти. Для цього на обноску натягають осьові струни і за допомогою виска переносять точки на дно котловану. Від цих точок відміряють проектні розміри фундаментів і закріплюють металевими штирями так, щоб натягнутий між ними шнур-причалка знаходився на відстані 2-3 мм від бічної грані стрічкового ростверку.

Розбивку котловану глибиною 3,5 м починають з виносу і закріплення на місцевості створеними знаками основних робочих осей, у якості яких приймаємо головні осі будинку 1 – 12 , А – Н.

Розбивку здійснюють за допомогою геодезичних інструментів і вимірювальних інструментів.

Після цього навколо майбутнього котловану на відстані 2–3 м від його брівки паралельно основним осям встановлюють обноску.

На обноски переносять основні розбивочні осі і, починаючи від них, розмічають всі інші осі будинку.

Всі осі закріплюють на обноску цвяхами або пропилами і нумерують. На металеву обноску осі закріплюють фарбою. Розміри котловану поверху, понизу й інші характерні його точки відзначають добре видимими кілочками. Після зведення підземної частини будинку основні розбивочні осі переносяться на цоколь.

2.2. Розробка ґрунту одноковшевим екскаватором здійснюється по двох технологічних схемах:

  • у відвал;

  • с навантаженням на транспорт.

При розробці ґрунту у відвал розроблений ґрунт укладається на відстані радіуса роботи екскаватора.

При розробці ґрунту з навантаженням на транспорт розробка ґрунту передбачає його навантаження в автомобільний транспорт, що розраховується в залежності від дальності транспортування ґрунту. Розрахунок проходки екскаватора наведено у п. 2.8.

2.2.1. Підрахунок об’ємів земляних робіт з розробки котловану.

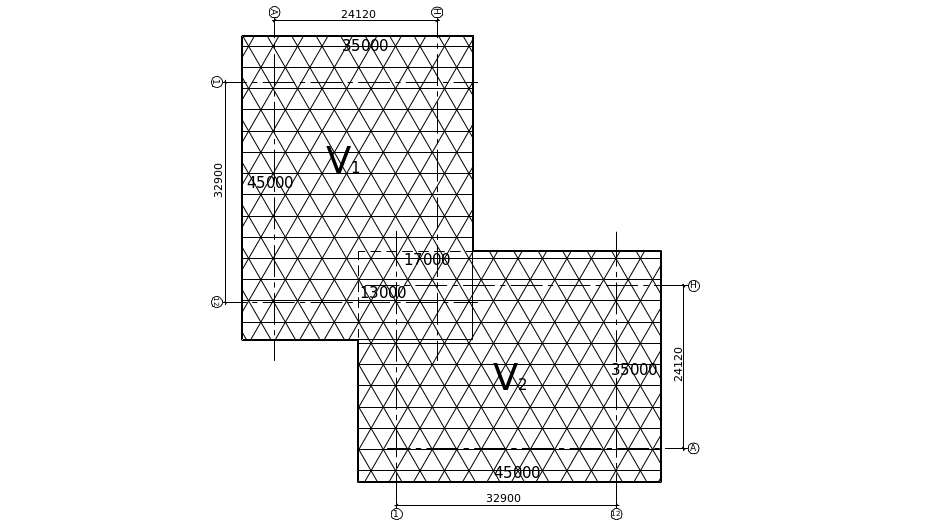

Ширина і довжина котловану по низу

де В, L – ширина і довжина будинку в осях, м;

С – ширина ростверку, м;

К – запас для робітників при розрівнюванні бульдозером насипу під бурову установку; при переміщенні бурової установки Liebherr LRB-250; при віброзануренні краном МКГ-25БР армокаркасів ;при влаштуванні опалубки ростверка і монтажу блоків стін цокольного поверху, м.

=

=

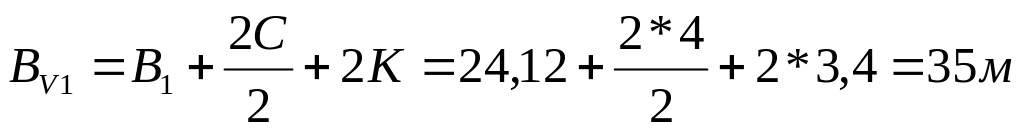

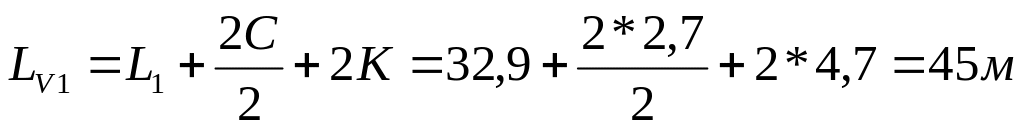

Ширина і довжина котловану по верху визначається по формулі:

де В (L) – ширина (довжина) котловану по низу;

m – модуль укосу ґрунту;

h – глибина котловану;

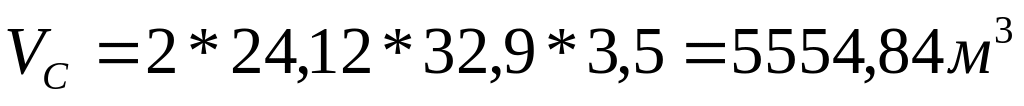

Середня площа котловану

де F – площа котловану по низу, м;

F1 – площа котловану по верху, м.

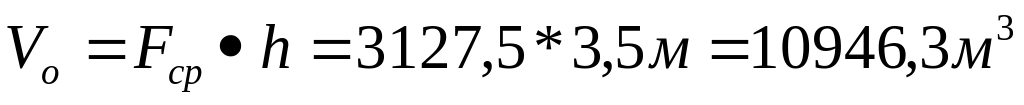

Загальний об’єм ґрунту з розробки котловану

де h – глибина котловану, м.

Об’єм підчищення дна котловану вручну

Об’єм механізованої розробки ґрунту

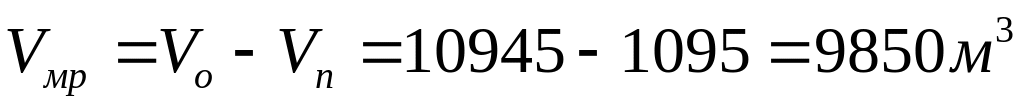

Об’єм ґрунту, що витісняє споруда

Об’єм зворотного засипання з урахуванням коефіцієнту залишкового розпушення

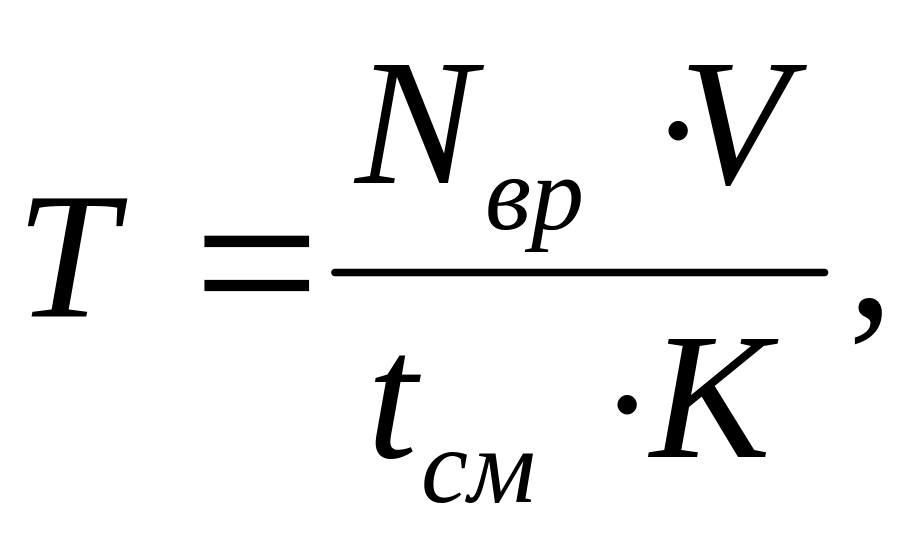

Виходячи з трудомісткості робіт (Т) розраховуємо калькуляцію трудових витрат, результати розрахунку зводимо в таблицю 1.

де Nвр – норма часу в чіл.-год. або в маш.-год. при виконанні робіт;

V – обсяг робіт у відповідних одиницях;

tсм – тривалість робочої зміни в годинах (при п'ятиденному робочому тижні tзм= 8 годин);

К – коефіцієнт при нормі часу.
