Технологічна карта
НА ВИКОНАННЯ РОБІТ ПО ВЛАШТУВАННЮ
ПОКРІВЛІ З З РУЛОННОГО МАТЕРІАЛУ,
ЩО НАПЛАВЛЯЄТЬСЯ - ФІЛІЗОЛ
1. Галузь застосування
Технологічна карта розроблена для виробництва покрівельних робіт з рулонного покрівельного матеріалу Філізол, при будівництві двохсекційного чотирнадцяти поверхового житлового будинку в м. Одеса.
Філізол є рулонним матеріалом, що складається з скловолокнистої або поліефірної основи, покритої з двох сторін шаром бітумно-полімерного
вяжучого, що складається з бітуму, модифікованого полімерами і наповнювачами.
До складу робіт, що розглядаються картою, входять наклейка тришарового (з матеріалів Філізол-К і Філізол-Н) покрівельного килима .
Філізол відноситься до категорії рулонних матеріалів, що наплавляються, що дозволяє застосовувати його для пристрою кровель без приклеюючих мастик в літній і зимовий час по жорстких підставах (залізобетонні плити ,цементно-піщані і асфальтові стягування).
2. Підрахунок обсягів робіт План покрівлі

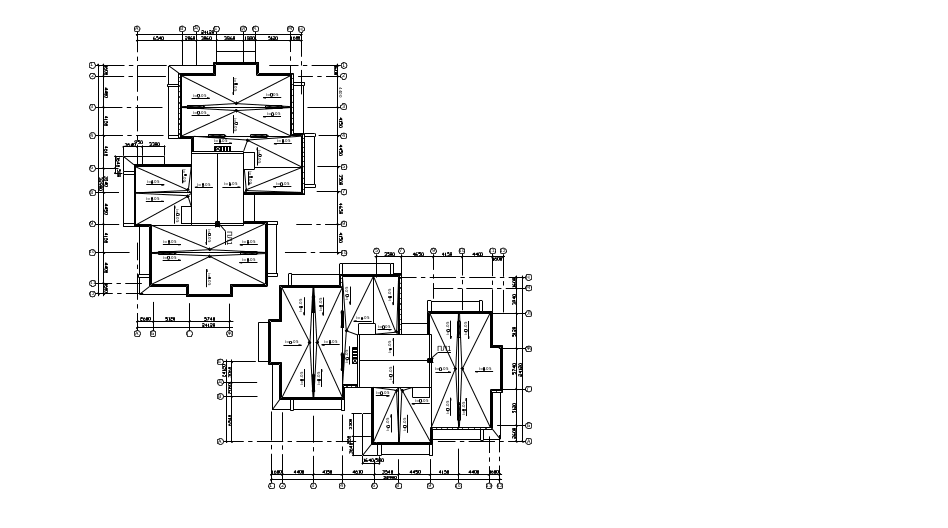

Обсяги покрівельних робіт розраховують згідно розмірів будівлі (рис. 1)
Обсяг покрівельних робіт складає:
3. РОЗРАХУНОК ТРУДОМІСТКОСТІ ВИКОНАННЯ РОБІТ Трудомісткість провадження робіт визначається по формулі:
де Nвр – норма часу в чол.-г. або в маш.-г. при виконанні робіт;
V – обсяг робіт у відповідних одиницях;
tсм – тривалість робочої зміни в годинах (при п'ятиденному робочому тижні tсм= 8 годин);
К – коефіцієнт при нормі часу.
Результати розрахунку трудомісткості робіт зводяться в таблицю 1.
4. Розрахунок заробітної плати робітників
На першому етапі здійснюється розрахунок умовно-постійних параметрів заробітної плати, що залежать від рівня цін і середньої зарплати в регіоні, а також від середньої норми робочого часу за даними Міністерства праці України.
На другому етапі на базі умовно-постійних параметрів виробляється розрахунок заробітної плати для конкретних видів робіт калькуляції.

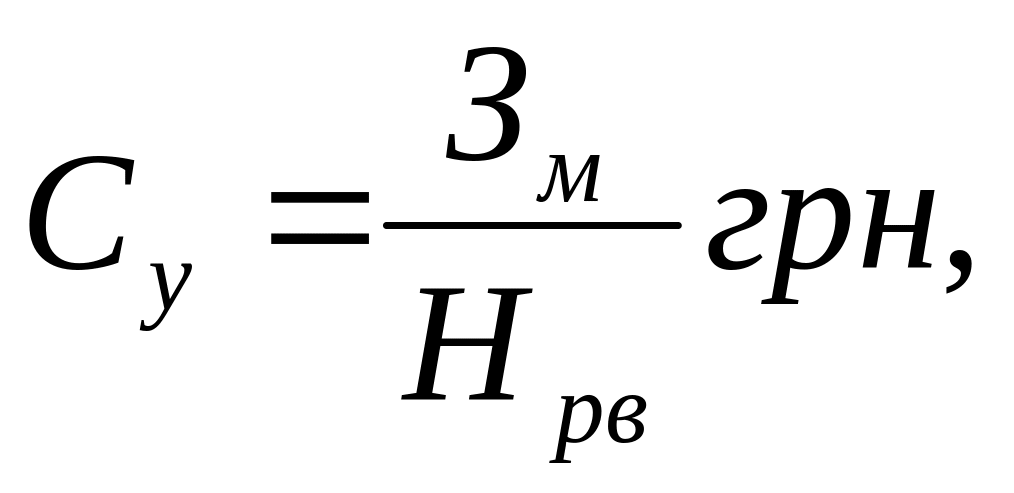

Розрахунок заробітної плати робітників здійснюється по усередненій вартості чола-години Одеської області, що визначається по формулі:

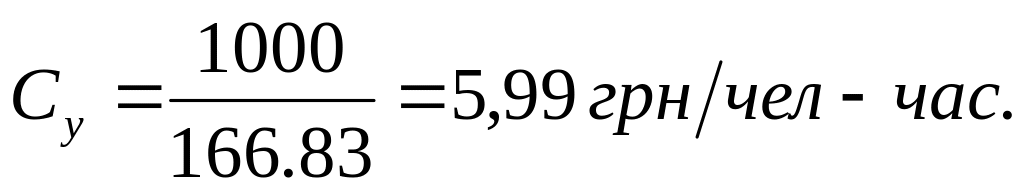

де Су - середня вартість чол-години;
Зм - середня заробітна плата в будівництві на 1 працівника в еквіваленті повної зайнятості в Одеській області Зм = 1000 грн.
Нрв – середня норма робочого часу в годинник за місяць на 1 працівника в 2001 році. (за даними Мінпраці і соціальної політики України, доповнення до листа № 13- 4796 від 20.11.2000 р.), Нрв = 166.83 година.
Другий етап. Заробітна плата по видах робіт калькуляції трудових витрат (таблиця 2) визначається по формулі:
Зп = Суф Тр tсм ,
де
Суф
– фактична усереднена вартість
чола-години конкретного виду робіт, що
відповідає середньому розрядові (Рстрср)
цього виду робіт,
Т р - трудомісткість виконання відповідного виду робіт, чел-дн.; tсм – тривалість робочої зміни в годинник (tсм = 8 ч).
Ф
актична
усереднена вартість чола-години, що
розраховується виду робіт, визначається

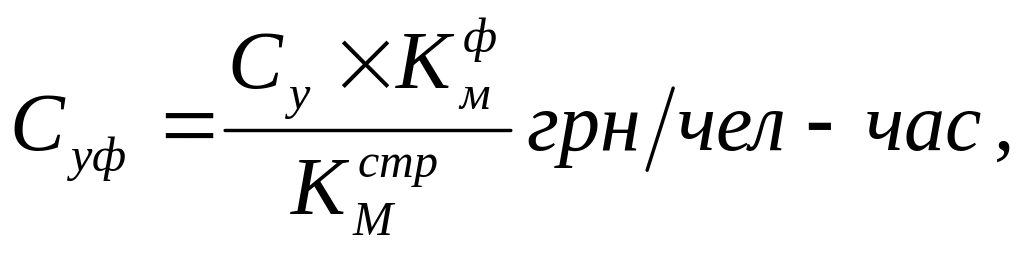

по формулі:
де С у и Кстрм – умовно – постійні параметри, що визначені вище;
Кфм – межразрядный коефіцієнт для відповідного значення середнього розряду (Рфср), що розраховується виду робіт.
Результати розрахунку трудомісткості робіт зводяться в таблицю 3.
