- •Галузь застосування
- •Підрахунок обсягів робіт План покрівлі
- •Обсяг покрівельних робіт складає: розрахунок трудомісткості виконання робіт
- •Розрахунок заробітної плати.
- •Технологія і організація виконання робіт
- •Перевірочні роботи повинні включати:
- •Фізіко-механічні властивості наплавлюваних рулоних материалів Філізол
- •Фізико-технічні властивості герметизуючих мастик
- •Контроль якості приймання робіт
- •Техніка безпеки і охорона праці, екологічна і пожежна безпека Загальні положення
ТЕХНОЛОГІЧНА КАРТА
НА ВИКОНАННЯ РОБІТ ПО ВЛАШТУВАННЮ
ПОКРІВЛІ З З РУЛОННОГО МАТЕРІАЛУ,
ЩО НАПЛАВЛЯЄТЬСЯ - ФІЛІЗОЛ
Галузь застосування
Технологічна карта розроблена для виробництва покрівельних робіт з рулонного покрівельного матеріалу Філізол, при будівництві двохсекційного чотирнадцяти поверхового житлового будинку в м. Одеса.
Філізол є рулонним матеріалом, що складається з скловолокнистої або поліефірної основи, покритої з двох сторін шаром бітумно-полімерного вяжучого, що складається з бітуму, модифікованого полімерами і наповнювачами.
До складу робіт, що розглядаються картою, входять наклейка тришарового (з матеріалів Філізол-К і Філізол-Н) покрівельного килима .
Філізол відноситься до категорії рулонних матеріалів, що наплавляються, що дозволяє застосовувати його для пристрою кровель без приклеюючих мастик в літній і зимовий час по жорстких підставах (залізобетонні плити ,цементно-піщані і асфальтові стягування).
Підрахунок обсягів робіт План покрівлі

Обсяги покрівельних робіт розраховують згідно розмірів будівлі (рис. 1)
Обсяг покрівельних робіт складає: розрахунок трудомісткості виконання робіт

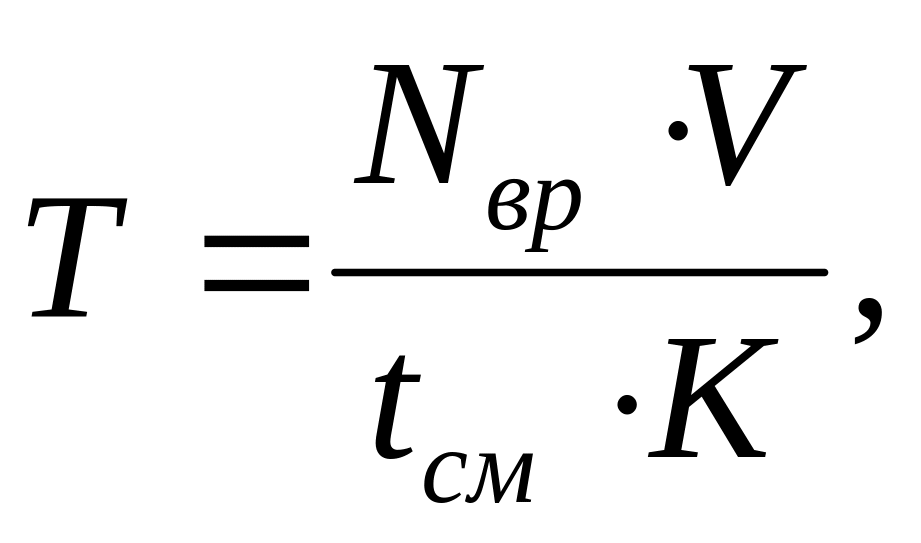

Трудомісткість провадження робіт визначається по формулі:
де Nвр – норма часу в чол.-г. або в маш.-г. при виконанні робіт;
V – обсяг робіт у відповідних одиницях;
tсм – тривалість робочої зміни в годинах (при п'ятиденному робочому тижні tсм= 8 годин);
К – коефіцієнт при нормі часу.
Результати розрахунку трудомісткості робіт зводяться в таблицю 3.
Розрахунок заробітної плати.
Проводиться у два етапи:
1етап – розрахунок заробітої плати здійснюється по усередненій вартості чоловіко-годин і визначається по формулі:
Су = Зм /Нрч , грн.
де Су – усереднена вартість чол.-год;
Зм – середня заробітна плата в будівництві на 1 робітника в еквіваленті повної зайнятості по області ( по даним Держ статуправління – 2300грн.);
Нрч - середня норма робочого часу в годинах за місяць на 1 робітника на рік (за даними Мінпраці та соціальної політики України Нрч =167,64 години).
Зм та Нрч періодично друкуються в збірнику „Ціноутворення в будівництві”.
По знайденій Су визначаємо середній розряд Рср.буд.., в будівництві, котрий відповідає цій вартості. Для Су = 13,72грн /люд.час середній розряд в будівництві складає 3,8, тобто Рср.буд = 3,8.
Для розряда 3,8 знаходим між розрядний коефіцієнт 1,31, тобто Км буд. = 1,31.
Прийняті й визначені при розрахунку на 1етапі Нрч =167,64часа,
Су = 13,72грн /люд.час, Рср.буд = 3,8, Км буд. = 1,31 є умовно-постійними параметрами заробітної плати і використовуються для розрахунку заробітної плати для всіх видів робіт калькуляції трудових витрат (Зп ).
2 етап – заробітна плата по видам робіт калькуляції трудових затрат визначається по формулі:
Зп = Сфу х Тр х tзм ,
де Сфу – фактична усереднена вартість чол.-годин конкретного виду
робіт, виходячи із середнього розряду ( Рср.буд ) цього виду робіт,
грн..
Тр – трудомісткість виконання відповідного виду робіт, чол.-год;
tзм – тривалість робочої зміни в годинах (tзм =8годин).
Фактична усереднена вартість чол.-годин виду робіт, за якими ведеться розрахунок, визначається по формулі:
Сфу = Су х Кмф / Кмбуд грн. /чол.-год,
де Су та Кмбуд - умовно-постійні параметри, які визначаються вище;
Кмф - міжрозрядний коефіцієнт для відповідного значення середнього розряду (Рсрф ) виду робіт.
Результати розрахунку зведені в таблицю 3.
