- •Содержание
- •Введение
- •1. Обзор технологии механизации малоэтажного строительства.
- •1.1. Технология изготовления конструкционных элементов для жилищного строительства.
- •1.2. Технологии механизации жилищного строительства
- •2.Технология трехмерной печати для послойного изготовления строительных конструкций.
- •2.1. Описание технологии трехмерной печати для послойного изготовления трехмерных конструкций.
- •2.1.1. Расчет производительности установки для производства бетонных строительных конструкций методом трехмерной печати
- •2.1.2. Расчет времени выплавки церезина в установке для выплавки церезина.
- •2.2.2. Расчет времени производства конструкций на один коттедж
- •2.2. План производства работ по изготовлению строительных конструкций и планировка цеха.
- •2.2.1. Планировка цеха
- •2.2.2. Персонал цеха
- •2.2.3. Доставка и складирование
- •2.2.4. Расчет площади цеха
- •2.2.5. Подготовка к производству
- •2.2.6. Производство
- •2.2.7. Управление техническим состоянием машинного комплекса.
- •План технического обслуживания и ремонта машин на 2011 г.
- •Организация технического обслуживания машин комплекта (выбор места, времени и метода проведения работ)
- •2.3. План производства работ по сооружению малоэтажных жилых зданий с использованием послойных строительных конструкций.
- •Подготовительный этап:
- •Выполнение общих строительных работ:
- •Отделочные работы:
- •Четвертый этап:
- •Пятый этап:
- •3. Разработка удлинителя рукояти и установки для выплавления церезина.
- •3.1 Обоснование необходимости проектирования дополнительного устройства.
- •3.2. Разработка удлинителя рукояти. Проведение расчетов.
- •3.2.1. Выбор материала
- •3.2.2. Конструктивное исполнение
- •3.2.3. Расчет на грузоподъемность
- •3.2.4. Расчет на устойчивость
- •3.3. Разработка установки для выплавления церезина.
- •3.3.1. Конструкторское исполнение установки
- •4. Оценка необходимых инвестиций и срока окупаемости цеха по послойному изготовлению бетонных строительных конструкций.
- •4.1 Определение капитальных вложений в цех
- •4.2 Определение себестоимости
- •4.3 Определение доходов и прибыли от функционирования спроектированного цеха за год
- •4.4 Определение величины интегрального эффекта (чистого дисконтированного дохода)
- •5. Определение опасных и вредных факторов в цехе по послойному изготовлению строительных конструкций.
- •5.1. Характеристика условий труда для цеха по послойному изготовлению бетонных строительных конструкций по опасности поражения людей электрическим током
- •Выбор методов и средств обеспечения электробезопасности
- •5.3. Назначение элементов зануления и требования к ним
- •5.3.1. Назначение нулевого защитного проводника
- •5.3.2. Назначение заземления нулевой точки (нейтрали) трансформатора
- •5.3.3. Назначение повторного заземления нулевого защитного проводника
- •5.3.4. Недостатки зануления
- •5.4. Требования к устройству проектируемой сети зануления
- •5.4.1. Нулевой провод
- •5.4.2. Нейтраль источника тока (трансформатора) к заземление нейтрали
- •5.4.3. Повторные заземления
- •5.4.4. Предохранители
- •5.4.5. Выбор сечений проводников и защитной аппаратуры
- •5.5. Расчет на отключающую способность автоматической защиты
- •Заключение
- •Список использованных источников
Организация технического обслуживания машин комплекта (выбор места, времени и метода проведения работ)
Продолжительность, качество и материальные затраты при ТО машин зависят от его организации. Рационально организовать обслуживание машин – значит правильно назначить место, время и метод производства ТО.
Место проведения ТО зависит от мобильности машин, удаленности производственного объекта от эксплуатационной базы, вида и состояния транспортных путей, наличия технических средств перевозки. Правильный выбор места обслуживания машин позволяет определить загрузку структурных элементов ремонтного органа, рассчитать их потребность в ресурсах, чтобы в нормативные сроки и с меньшими потерями времени и средств выполнить работы.
Производство ТО машин возможно в межсменное время – после окончания смены или перед ее началом, а также в обеденный перерыв (при проведении ТО-1) в течение смены. Обслуживание в межсменное время предпочтительнее, но сложнее в организации работы ремонтников.
2.3. План производства работ по сооружению малоэтажных жилых зданий с использованием послойных строительных конструкций.
Произведем календарное планирование и рассмотрим процесс производства работ по сооружению двухэтажного коттеджа общей площадью 200м2 с использованием послойных строительных конструкций, длина здания - 15 м, ширина здания - 13 м, высота здания - 8 м, высота этажа – 3,0 м, объем здания составляет 1100м3.
Нормативная продолжительность строительства жилого здания в соответствии со СНиП 1.04.03-85* составляет 4 месяца (120 дней):
- Подготовительный период - 0,5 месяца
- Подземная часть - 0,5 месяца
- Надземная часть - 2,5 месяца
- Отделочные работы - 0,5 месяца
Таблица 2.14
График работ производственных и строительных
График работ |
||||||||||||||||||||||||
Наименование |
июн.11 |
|||||||||||||||||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
14 |
15 |
16 |
17 |
18 |
19 |
20 |
21 |
22 |
23 |
24 |
|
Изготовление фундаментных панелей |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Изготовление стеновых, кровельных панелей и панелей перекрытий |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Разбивка участка |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Земляные работы |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Установка фундаментных панелей и работа во дворе |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Стены и крыша, внутренние конструкции |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Отделка (двери, окна и т.д.) |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Сооружения на поверхности |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Мебель и принадлежности |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Работы во дворе, устройство дорожек и площадок |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Однако использование послойных строительных конструкций позволяет сократить данный срок до 24 дней, таблица ___. Это обусловлено следующими факторами:
- Все элементы здания привозят с производства уже в готовом виде и нет необходимости проводить дополнительные отделочные работы;
- Установка и монтаж готовых блоков занимает минимальное кол-во человеко- и машино-часов;
- Используется одно средство механизации – экскаватор;
Основные общестроительные работы и специальные работы (монтаж внутреннего санитарно-технического оборудования, электромонтажные и другие работы), выполняемые преимущественно специализированными организациями, ведутся параллельно.
Технология монтажа панелей:
Технология монтажа панелей состоит из следующих этапов:
В панели, доставленные на строительную площадку устанавливаются строповочные крепления. В соответствующие пазы закладывается уплотнитель.
Панель при помощи экскаватора с увеличителем рукояти устанавливается в монтажное положение. В соответствующие пазы устанавливаются опорные пластины, и через каналы протягиваются арматурные канаты.
В соответствующие отверстия устанавливаются стяжные анкера и панели подтягиваются друг к другу за канаты. В крайнем положении анкера ввинчиваются в опорные пластины, обеспечивая фиксацию и требуемое натяжение арматурных канатов.
По завершении монтажа анкерные крепления и каналы для полной герметизации заливаются монтажной пеной, а строповочные крепления отсоединяются от панели.

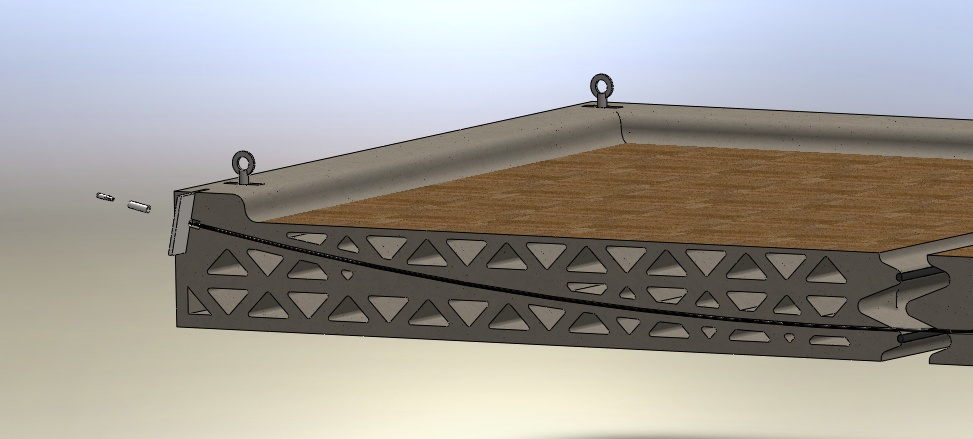

Рис. 2.7. Установка уплотнений и строповочных захватов.

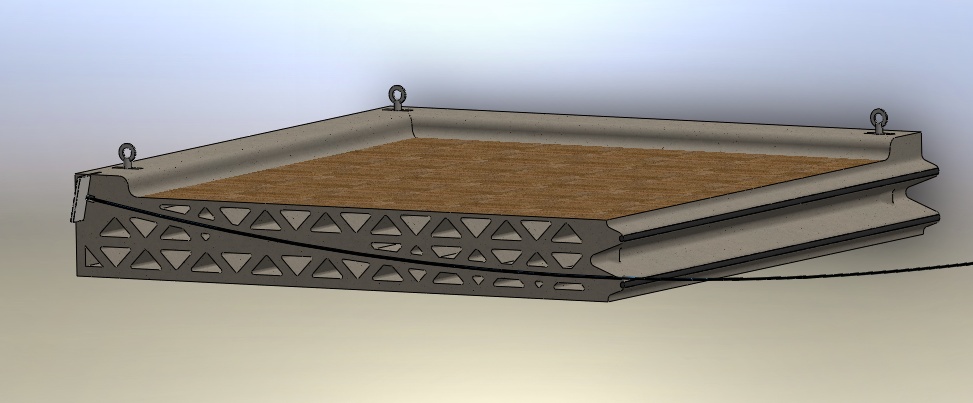

Рис. 2.8. Установка в пазы стальных опорных пластин и протягивание через канал армирующего каната.

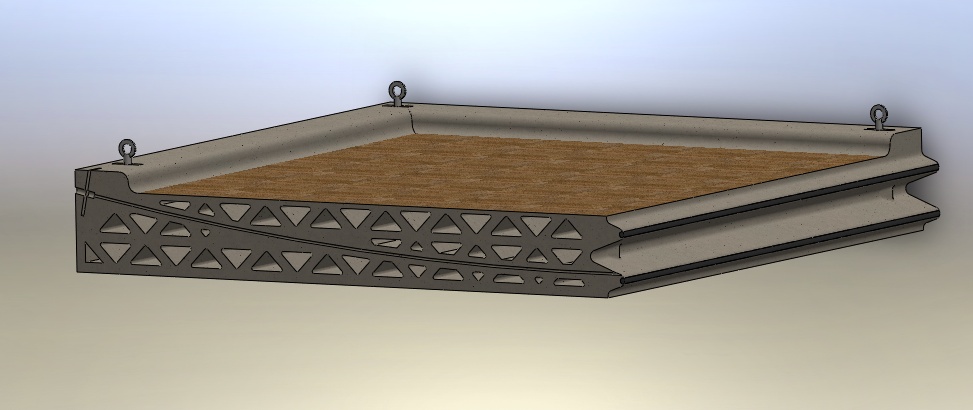

Рис. 2.9. Установка стяжного анкера и стягивание панелей.
Рис. 2.10. Удаление строповочных захватов.
Машины, оборудование, приспособления.
Для эффективного строительства помимо ручного инструмента требуются следующие машины, оборудование и приспособления:
- главный электрический щит, на котором должны быть одно- и трехфазные розетки и разъемы;
- приспособления для обработки и натяжения стальных канатов;
- сверлильный станок, в качестве которого может быть использована дрель с электрическим приводом.
При строительстве с использованием данной технологии предлагается использовать один экскаватор JCB JS460L со следующим комплектом сменного оборудования:
обратная лопата;
удлинитель рукояти (см. главу 3).
Естественно, не стоит приобретать себе все перечисленные машины и оборудование. Часть инвентаря на время использования на рабочей площадке лучше взять напрокат или в аренду. Часто самым экономичным является приобретение подержанного оборудования и продажа его после завершения работы другому строителю.
Для рациональной организации строительных работ необходимо определить их этапы. На основе анализа индивидуального строительства можно предложить 5 этапов освоения территории участка:
