- •1. Подготовка дорожной полосы для возведения земляного полотна. Виды и технология работ.
- •2. Сооружение насыпей земляного полотна. Выбор землеройно-транспортных машин. Уплотнение земляного полотна. Контроль качества.
- •3. Способы уширения мостовых сооружений.
- •4. Мостовое полотно. Составные части. Назначение элементов. Габариты мостовых сооружений.
- •5. Оценка уровня содержания автомобильных дорог и сооружений.
- •6. Автодорожные тоннели и пешеходные переходы.
- •7. Снежно-метельный режим автомобильных дорог. Методы расчета снегопереноса к дорогам.
- •8. Организация ремонтных работ в дрсу. Теоретические основы назначения и организации ремонтных работ. Система управления качеством дорожно-ремонтных работ в дрсу.
- •9. Ремонт дорожных покрытий. Устройство поверхностных обработок. Технология производства работ.
- •10. Организация содержания автомобильных дорог и сооружений в бесснежный период года. Планирование работ.
- •11. Организация зимнего содержания автомобильных дорог и сооружений. Планирование работ. Метеорологическое обеспечение.
- •12. Деформации и разрушения дорожных одежд и покрытий на автомобильных дорогах. Их классификация.
- •13.Работоспособность и межремонтные сроки службы дорожных одежд и покрытий . Расчетная схема службы дороги.
- •14. Принципы и методы организации безопасности движения на автомобильных дорогах, в т.Ч. Пропуск тяжеловесных негабаритных грузов.
- •15. Комплексная оценка транспортно-эксплуатационного состояния автомобильной дороги. Состав показателей. Установление на их основе вида ремонтных работ.
- •16. Капитальный ремонт автомобильных дорог. Виды выполняемых работ.
- •17. Особенности строительства городских дорог. Монтаж подземных инженерных сооружений.
- •18. Современные методы обеспечения качества дорожного строительства. Система организации контроля качества устройства земляного полотна, дорожной одежды и покрытия.
- •19. Строительство покрытий по способу пропитки и полупропитки. Технология производства работ. Контроль качества.
- •20. Строительство асфальтобетонных покрытий. Технология производства работ. Контроль качества.
- •21. Строительство цементобетонных покрытий комплектом машин со скользящей опалубкой. Контроль качества.
- •22. Особенности строительства земляного полотна в районах вечной мерзлоты. Технология и организация работ.
- •23. Возведение земляного полотна на болотах. Технологические схемы производства работ.
- •24. Гидромеханизация земляных работ. Разработка грунта земснарядами. Методы разработки и укладки грунтов.
- •25. Сооружение выемок земляного полотна в горных условиях. Выбор способа производства работ с учетом требований экономики и охраны природы.
- •Тиос ад. Основы эксплуатации ад
- •1.Подготовка дорожной полосы для возведения земляного полотна. Виды и технология работ.
23. Возведение земляного полотна на болотах. Технологические схемы производства работ.
Типы болот и способы возведения на них насыпей
По источникам питания болота подразделяются на:
- низинные, питаемые грунтовыми водами
-верховые, образовавшиеся в результате заболачивания суши
- переходимые, смешанного и атмосферного питания
Болото по своему строению подраздел-ся на типы:
-болото до дна заполненное торфом устойчивой консистенции
-заполненные слабым торфом неустойчивой консистенции
-болото с торфяным слоем, плавающим на воде или сапропеле
Насыпи на болотах в зависимости от типа болот, технических категорий могут быть возведены:
1)Без вытарфовывания, с отсыпкой непосредственно на поверхности болота
2)После полного или частичного удаления торфа
3)С отсыпкой на слое торфа с последующей осадкой насыпи на минеральное дно болота
4)На поверхности болота после устройства дренажных проризей или вертикальных дрен

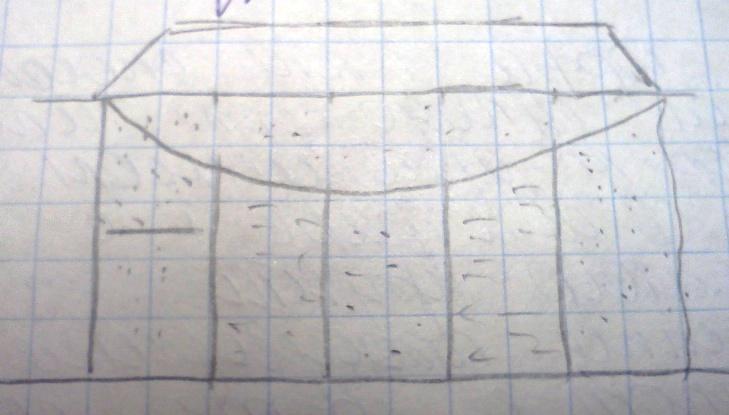

Возведение ЗП на поверхности болота
Примен-ся на болотах первого типа, глубиной до 4-х метров а/д 4и 5 категории
Требования к ЗП:
1)Боковое выдавливание слабого грунта в основание насыпи в период эксплуатации должно быть исключено
2)Интенсивная часть осадки основания должна завершаться до устройства покрытия
3)Упругие колебания насыпи при движении ТС не должны превышать допустимых значений
Возведение ЗП на болоте с полным или частичным выторфовыванием

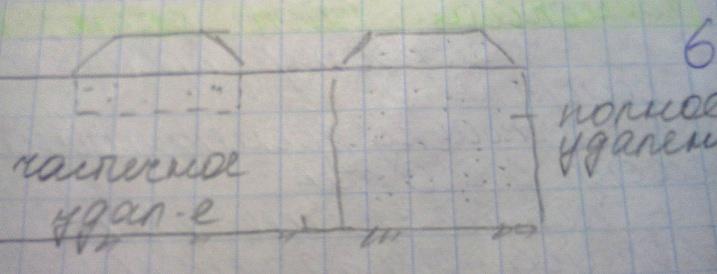

1)Удаление торфа на болотах 1-го и 2-го типов можно производить:
- механическим способом(удаление торфа производится бульдозером или экскаватором Драглайном, отсыпка насыпи производится с головы, уплотнение грунта производиться послойно)
- взрывным(грунт удаляется направленной силой взрыва)
-гидромеханическим(грунт размывается струей воды, исходящей из гидромонитора под высоким давлением, после размыва с помощью землесосных снарядов по пульпопроводам, перекачивается за пределы полосы работ)
Возведение ЗП с дренажными прорезями и вертикальными дренами:

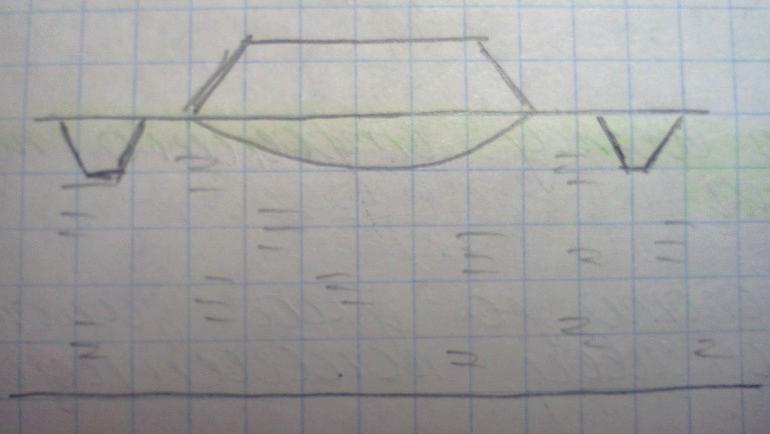

С целью уменьшения объемов работ на болотах 1-го и 2-го типов и глубиной до 3-х м устраивают прорези и траншеи, заполняемые песком при большей глубине применяют вертикальные дрены
небольшая глубина
большая глубина, устраиваются вертикальные дрены
Прорези разрабатывают экскаватором болотной модификации. Технология работ:
-разработка прорезей экскаватором
-доставка дренирующего грунта к месту укладки
- перемещение песка и засыпку прорезей бульдозерами
-послойная отсыпка насыпи до проектной высоты

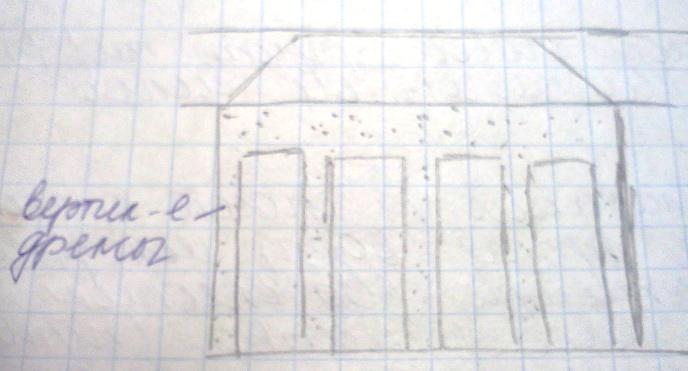

При строительстве вертикального дренажа на поверхности отсыпают слой песка, толщиной более 30 см, затем через каждые 3-4 м в шахматном порядке устраивают дрены и засыпают сухим песком. Вертикальные дрены устраивают след. способом:
-забивкой пуансона и затем засыпкой образовавшейся скважины песком
-забивкой или вибропогружением специальной обсадной трубы, которую заполняют песком, затем извлекают, а песок остается внизу
- гидробурением скважин, с последующей засыпкой ее песком
-погружение катонных фитилей или лент из геотекстиля
Песчаный материал должен быть со след.коэф.фильтрации
- для дренажных прорезей более 3 м/сут
-для вертикальных дрен 6 м/сут
