21. Строительство цементобетонных покрытий комплектом машин со скользящей опалубкой. Контроль качества.

Устройство ц/б покрытий с использованием комплекта машин ДС 110

1.Разбивка пикетажа и установка колышков с двух сторон проезжей части дороги

2.Установка копирных струн с двух сторон проезжей части дороги

3.Транспортировка бетонной смеси автосамосвалами, с выгрузкой на готовое основание

4.Очистка кузова от бетонной смеси

5.Укладка ц/б смеси в покрытие бетоноукладчиком

6.Отделка поверхности бетонного покрытия бетоноотделочной машиной

7.Уход за бетонным покрытием нанесением пленкообразующего 1 материала с расходом 0,5-0,6 л/м2 за 2 прохода по 1 следу

8.Нарезка поперечных швов в затвердевшем бетоне

9.Нарезка продольного шва в затвердевшем бетоне

10.Заполнение мастикой поперечных швов

11.Заполнение мастикой продольных швов

12.Снятие копирных струн

Безрельсовая укладка бетонной смеси. В состав комплекта ДС-100 входят: профилировщик основания ДС-97, навесной конвейер-перегру­жатель ДС-98, распределитель материалов ДС-99, бетоноуклад­чик ДС-101, погружатель арматуры ДС-102, прицепная арматурная тележка ДС-103, бетоноотделочная машина ДС-104, машина для на­несения пленкообразующих материалов ДС-105, нарезчик попереч­ных швов ДС-112, нарезчик продольных швов ДС-115, заливщик швов ДС-67, машина ДНШС-60 для нарезки контрольных швов.

При профи­лировании основания, которое иногда называют калибровкой, как и при аналогичной операции на земляном полотне, снимают избыток смеси, которую грузят в автомобили и отвозят в установленное место. При основании из цементогрунта после профилирования основания необходима обработка его пленкообразующими материалами.

После этой операции следует технологический пе­рерыв, достаточный для набора прочности цементогрунтом. Основа­ние строят на ширину 8,5 м для прохода гусениц и колес всех после­дующих машин комплекта ДС-100.

Первой операцией по строительству покрытия является распре­деление бетонной смеси при подаче ее с обочины и укладка арма­турной сетки.

В обычных условиях ДС-99 обычно работает на раскладке сме­си на ширину 7,3 м. Предварительная раскладка повышает качество проработки и раскладки смеси бетоноукладчиком ДС-101.

Когда требует­ся нарезка контрольных швов в свежеуложенном бетоне или ком­бинированным способом, машина ДНШС-60 следует за ДС-101.

На следующей технологической операции наносят вла­гозащитную пленку на три (горизонтальную и две боковые) по­верхности покрытия машиной ДС-105.

Непосредственно после укладки и отделки бетона производят нарезку поперечных швов. Нарезку продольного шва осуществляют нарезчиком ДС-115. Герметизация швов —завершающая технологическая операция по устройству покрытия; ее осуществляют заливщиком швов ДС-67.

22. Особенности строительства земляного полотна в районах вечной мерзлоты. Технология и организация работ.

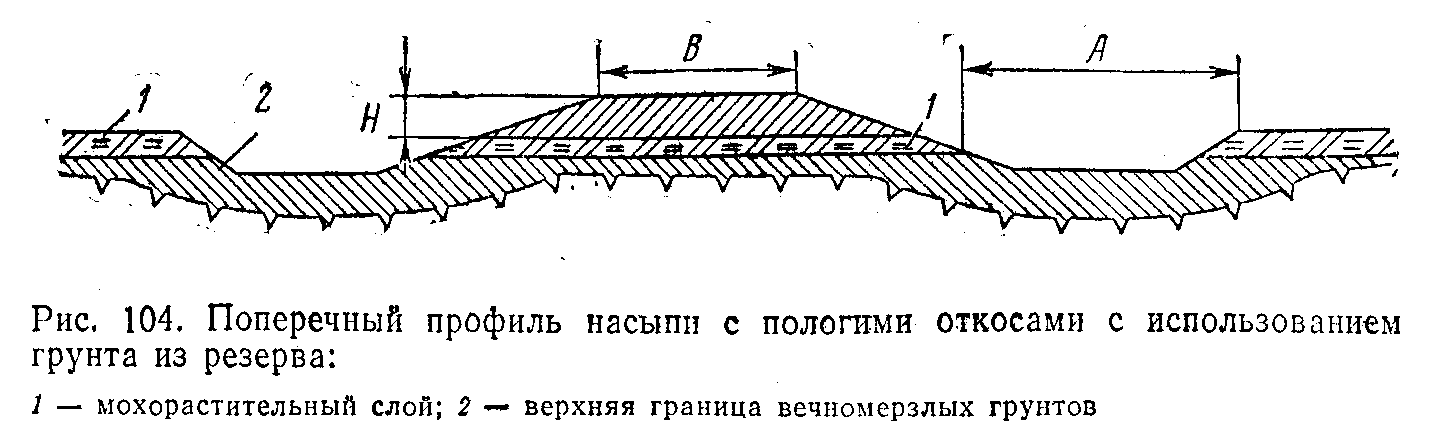

Рис. 106. Поперечный профиль насыпи из привозных грунтов

Вечно мерзлые назыв.грунты и материковые породы с отриц.температурой не подверженные сезонным колебаниям. Существенные значения имеет состояние подземных и грунтовых вод.

Особенности проложения трассы в районе вечной мерзлоты. При проектировании ЗП в районах вечной мерзлоты прокладку трассы следует производить на участках:

-с близким залеганием коренных скальных пород

-со сложенными на глубину 10 м и более каменистыми и песчаными сухими грунтами

-с залеганием сухой вечной мерзлоты на глубине 5-6 метров с обеспеченным водоотводом

Нежелательные для проложения трассы участки:

-заболоченные, осушение которых затруднено

-с пылеватыми грунтами

-с высоким уровнем грунтовых мерзлотных вод

-с близким расположением ископаемого льда или с интенсивными наледными процессами

Три принципа строительства:

- поднятие верхнего горизонта вечной мерзлоты до подошвы насыпи и сохранение ее на этом уровне в течение всего периода эксплуатации дороги. ЗП возводят из привозных грунтов

- ограничение глубины оттаивания грунтов основания применяют при проложении дороги на плоских водоразделах , пологих склонах гор с мощностью деятельного слоя от 1 до 2,5 м.

ЗП проектируют в насыпи из несцементированных обломочных или глинистых грунтов.

- обеспечение оттаивания или осушения грунтов под дорожную конструкцию ведут на легкоосушаемых просадочных грунтах.

Способы возведения ЗП

-Принцип проектирования: максимальное сохранение естественного режима местности в период производства работ и эксплуатации. Устройство просеки только в зимний период с незначительным опережением фронта работ.Отсыпка ЗП из несцементированных обломочных грунтов автовозкой в зимний период на полную высоту или в две стадии:нижнюю часть насыпи в зимний период, а верхнюю до проектоной отметки летом.

-Обеспечение минимального протаивания грунтов основания в строительный период за счет полного сохранения моха растительного покрова под насыпью и начало работ ранней весной. Устройство просеки только в зимний период. Проведение мероприятий по осушению грунтов за год до основных зем.работ. Отсыпка ЗП из местных глинистых и несцементированных обломочных грунтов

-Обеспечение максимального протаивания и осушения грунтов путем заблаговременной подготовки и проведения мероприятий по осушению всей дорожной полосы.Отсыпка ЗП из местных грунтов.
