- •Кафедра «Логистика и коммерческая и работа»
- •1. Расчет суточного объемаработы станции…………….…..........3
- •2. Специализация и техническое оснащение грузового двора………………………………………………………………………..….…....13
- •3. Технология работы грузового двора……………….…………….....23
- •4. Технология работы станции и мноп ……………………..…….....38
- •5.Охрана труда и техника безопасности……………………..………45
- •6. Выводы……..………………………………………………………..…….........48
- •1. Расчёт суточного объёма работы станции
- •1.1 Расчеты суточных размеров погрузки, выгрузки
- •1.2 Расчет средней статической нагрузки вагонов в целом по станции
- •1.3. Распределение порожних вагонов по грузовым пунктам.
- •1.4. Основные показатели объема работ станции
- •1.5. Определение классности станции.
- •2. Специализация и техническое оснащение грузового двора
- •2.1. Специализация путей и складов
- •2.1.1. Специализация грузовых пунктов
- •2.1.2. Специализация пути
- •2.2. Техническое оснащение грузового двора.
- •2.3 Проверка перерабатывающей способности контейнерной площадки
- •2.4 Нормирование сроков грузовых операций с вагонами
- •2.4.1. Минимальное число подач на грузовой двор
- •2.4.2. Количество вагонов в подаче
- •2.4.3. Определение сроков выгрузки и погрузки
- •3. Технология работы грузового двора.
- •3.1. Технология работы контейнерного пункта
- •3.1.1 Технология выполнения грузовых и коммерческих операций по прибытии и отправлению контейнеров
- •3.1.2. Технология выполнения грузовых и коммерческих операций по завозу вывозу контейнеров
- •3.2. Расчет суточных объемов работы контейнерного пункта
- •3.3. Специализация контейнерных площадок
- •3.4. Разработка календарного расписания приема к перевозке грузов в контейнерах
- •3.5. Расчет норм простоя контейнеров на контейнерном пункте
- •3.6. Расчет парка автомобилей для завоза и вывоза контейнеров
- •4. Технология работы станции и мноп
- •4.1. Составление графиков обработки вагонов на станции и подъездном пути
- •4.2. Порядок эксплуатации путей необщего пользования
- •5. Охрана труда и техника безопасности
- •5.1. Общие требования безопасности
- •5.2. Требования безопасности при погрузке и выгрузке среднотоннажных контейнеров
- •6. Выводы
- •Данная грузовая станция оказалась внеклассной, так как имеет общую сумму баллов по объему выполняемых на ней работ 126,6 балла.
- •Список использованной литературы:
3.4. Разработка календарного расписания приема к перевозке грузов в контейнерах
Календарное расписание приема контейнеров к отправлению разрабатывается для того, чтобы обеспечить формирование наибольшего количества прямых вагонов, минимальное время накопления грузов на складах отправителя, равномерную загрузку контейнерного пункта, комплектный завоз контейнеров на станцию. Календарное расписание разрабатывается в соответствии с планом формирования и распределения контейнеров по назначениям (см. табл. 2 задания). Вначале определяется суточная погрузка груженых контейнеров в каждое назначение:
·
i
(22)
где i – доля контейнеропотока (от общего) в данное назначение (см. табл. 2 задания).
Далее определяется расчетный интервал, сут, накопления контейнеров до целого вагона в каждое назначение:
(23)
На основании полученного интервала накопления составляется календарное расписание приема контейнеров к перевозке (см. табл.6).

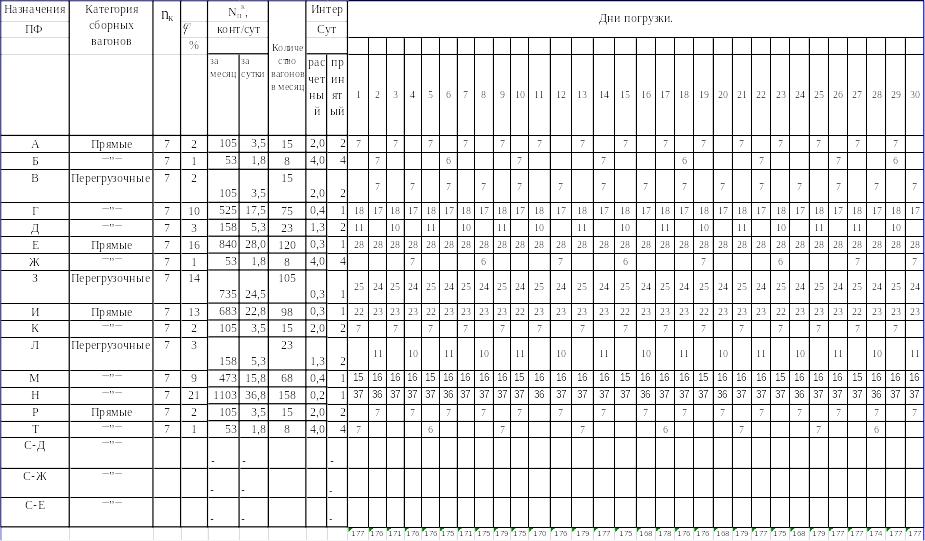

Таблица №6. «Календарное расписание приема контейнеров к перевозке»
3.5. Расчет норм простоя контейнеров на контейнерном пункте
Время нахождения контейнера, ч, на контейнерном пункте определяется по формуле:
(24)
где tв, tп – время на выгрузку контейнера из вагона, погрузку в вагон, ч,
соответственно;
(25)
tв = 2,1 (ч);
tп = 2,1 (ч);
tаср – время нахождения контейнера, ч, в городе на автомашине, tаср =3,7 ч. (см. п.3.6.)
tоп – время нахождения контейнера на обменных пунктах, ч;
tу – средний простой контейнеров в ожидании уведомления, ч;
tожвыв – время ожидания вывоза контейнера, ч.
Простой контейнера, ч., в ожидании вывоза:
(26)
где αн – коэффициент непосредственной перегрузки по прямому варианту;
с – доля сокращения вывоза в субботние дни; с = 0,3;
в – доля сокращения вывоза в воскресные дни; в = 0,6;
Средний простой контейнеров в ожидании уведомления, ч.:
(27)
где Nу – количество контейнеров, по которым требуется письменное уведомление;
Nу = 10…15% от Nкпр = 0,1·175 = 18 (конт.)
Ту – время на уведомление, принимается равным 24 ч.
(час.)
Время нахождения контейнера, ч, на контейнерном пункте:
tкм = 2,1 + 21,6 + 3,7 + 2,47 + 2,1 = 31,97 (час.)
Нормативный рабочий парк местных контейнеров, конт., определяется по формуле:

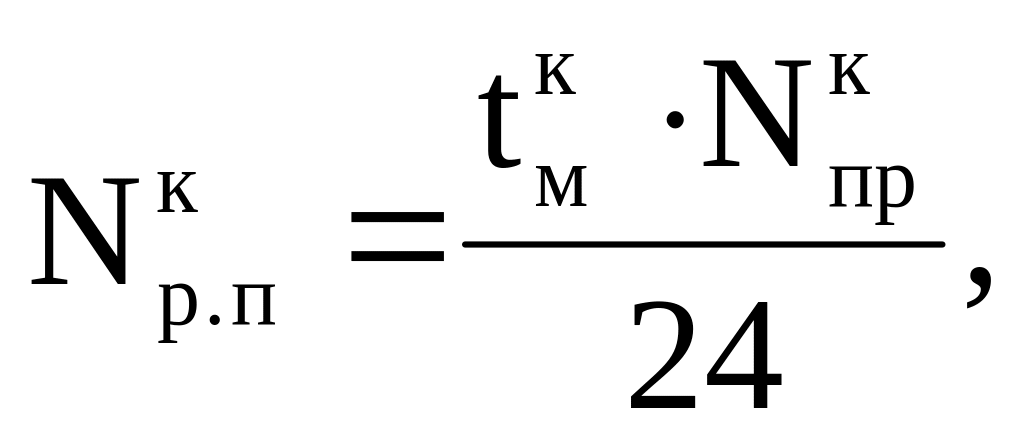

(27)
(конт.)
