Все расчеты сводим в таблицу 2.1.2.1

Таблица 2.1.2.1 – Нормативное время на крепление скважины

Наименование работ

Направление

Кондуктор

Экс. Колон.

1

Проработка

9,55

2

ПЗР при спуске

обсадной колонны

1

2

2,25

3

Промывка перед

спуском колонны

1,4

1,77

4

Спуск обсадных труб

0,87

4,7

14

5

Цементирование

скважины

1,12

1,12

2,25

6

ОЗЦ цементного

раствора

12

24

48

7

Заключительные работы

после ОЗЦ

1,53

1,53

1,53

8

Разбуривание цементной пробки

1,86

9

Промывка кондуктора

после разбуривания

6,65

10

Испытание на герметичность

1,58

11

Итого в часах

15,52

43,26

80,93

12

Итого в сутках

0,64

1,8

3,37

13

Всего на крепление

139,7

Расчет затрат времени на ремонтные работы

Затраты времени на ремонтные работы рассчитываются исходя из времени проводки скважины.

Расчет времени проводки скважины по норме:

(2.1.2.18)

сут

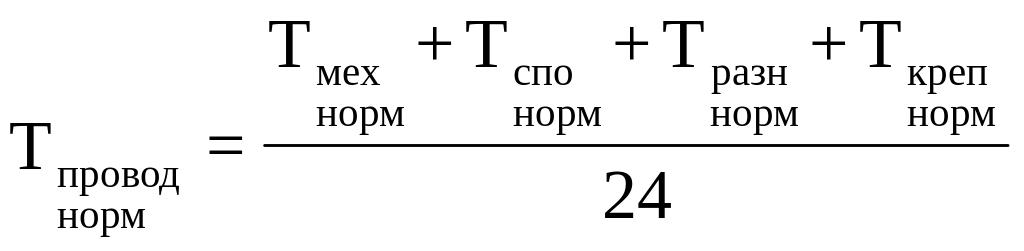

Расчет времени проводки скважины

(2.1.2.19)

По справочнику ЕНВ (1. стр. 75), определяем процент на ремонтные работы, исходя из количества суток проводки скважины. Если время проводки не превышает 20 суток, то на ремонт отчисляется 3,5%:

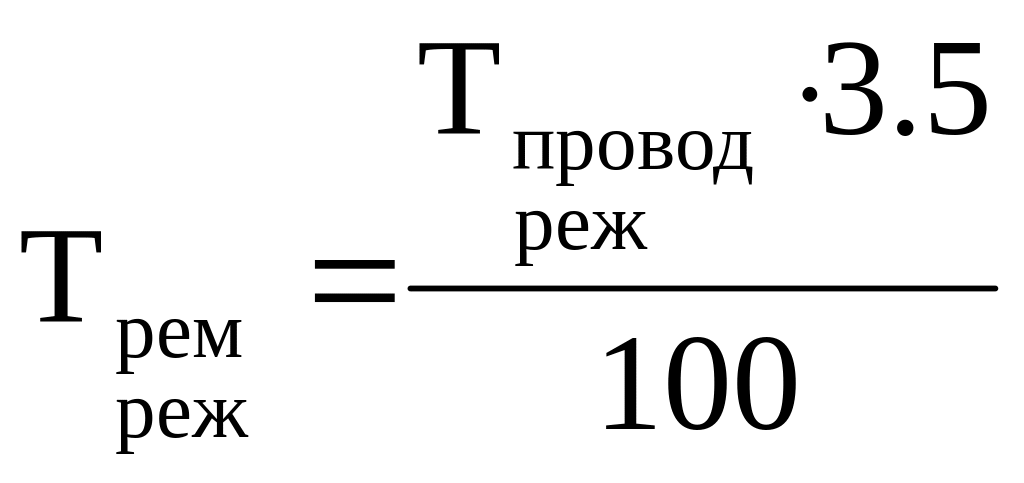

(2.1.2.20)

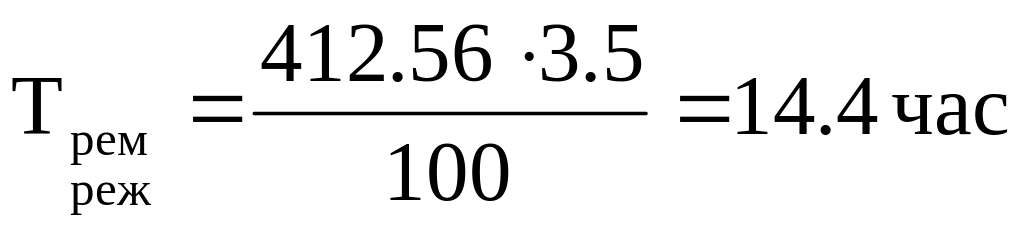

Время на ремонт по норме:

Время на ремонт по режиму:

(2.1.2.21)

Расчет времени на смену вахт

Норма времени на смену одной вахты Нвр =6мин

Вахты меняются через каждые 8 часов работы по проектному режиму и по норме расчет времени аналогичен:

(2.1.2.22)

Время на смену вахт по норме:

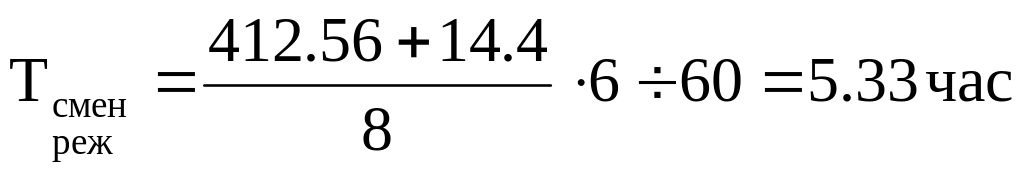

Время на смену вахт по режиму:

(2.1.2.23)

2.1.3 Расчет продолжительности строительства скважины На основании приведенных выше расчетов определим продолжительность строительства скважины.

Таблица 2.1.3.1- Продолжительность строительства скважины

Показатели

По норме

По проектному

режиму

1

Подготовительные работы

к бурению

48

48

2

Механическое бурение

160,4

152,1

3

Спускоподъемные операции

36,7

33,8

4

Разные работы

87

87

5

Ремонтные работы

14,7

14,4

6

Смена вахты

5,46

5,33

7

Крепление скважины

139,7

139,7

8

Время испытания скважины

48

48

9

Монтаж, демонтаж

48

48

Подготовительные работы к бурению принимаем на основании сметного расчета №4, время испытания скважины на основании IV раздела сводной сметы, время на монтажно-демонтажные работы принимаем 48 часов.
