- •1 Организация работ цикла строительства скважины
- •Краткая характеристика предприятия
- •1.2 Подготовительные работы к строительству
- •1.3 Вышкомонтажные работы
- •1.4 Бурение и крепление скважины
- •1.5 Испытание скважины на продуктивность
- •2.1 Наряд на производство буровых работ
- •2.1.1 Расчет нормативных затрат времени на бурение скважины
- •Расчет нормативных затрат на разные работы, связанные с бурением.
- •2.1.2 Расчет нормативных затрат времени на крепление скважины
- •Все расчеты сводим в таблицу 2.1.2.1
- •Расчет времени на смену вахт
- •2.1.3 Расчет продолжительности строительства скважины На основании приведенных выше расчетов определим продолжительность строительства скважины.
- •Расчет скоростей бурения
- •3 Определение сметной стоимости строительства скважины
- •3.1 Расчет сводной сметы на строительство скважины
- •3.1.1 Составление баланса времени для сметного расчета №4
- •3.1.2 Составление сметного расчета «Бурение скважины»
- •3.1.3 Составление сметного расчета «Крепление скважины»
- •3.1.4 Составление сводной сметы на строительство скважины
- •4 Расчет экономии от улучшения режима бурения
- •5 Технико-экономические показатели проекта
- •Литература
4 Расчет экономии от улучшения режима бурения

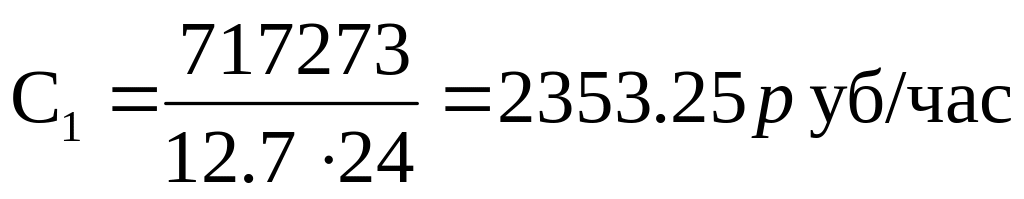

Для определения ожидаемой экономии от улучшения режима бурения на основании сметного расчета № 4 на бурение, определяем стоимость С1 по «Затратам зависящим от времени»
(4.1)
Определяем ожидаемую экономию от улучшения режима бурения скважины по формуле:
(4.2)
где Т – экономия времени от улучшения режима, в час.
Цср – средняя цена долот, применяемых при бурении данной скважины.
Пнорм. – число долблений по норме.
Преж. – число долблений по режиму.
Определяем ожидаемую экономию, приходящуюся на 1 м проходки:
(4.3)
Сметная стоимость строительства скважины с учетом улучшенного режима бурения определяется на основании пересчитанной сводной сметы на строительство скважины, в тыс. руб.
(4.4)
Без
применения проектного режима бурения
сметная стоимость строительства скважины
была бы дороже на сумму экономии.
(4.5)
В случае расчета экономии от других мероприятий, кроме улучшения режима бурения, экономия по всем расчетам суммируется и заносится в таблицу показателей.
Рост производительности труда определяется следующим образом:
(4.6)
5 Технико-экономические показатели проекта
Таблица 5 – Технико-экономические показатели проекта
|
Показатели |
Ед. измерения |
По норме |
По проекту |
Отклоне- ния |
1 |
Глубина скважины |
м |
1682 |
1682 |
- |
2 |
Проходка на долото |
м/дол |
120,14 |
129,38 |
9,24 |
3 |
Механическая скорость |
м/час |
10,48 |
11 |
0,52 |
4 |
Рейсовая скорость |
м/час |
7,19 |
7,65 |
0,46 |
5 |
Коммерческая скорость |
м/ст-мес. |
2464,66 |
2521,26 |
59,6 |
6 |
Цикловая скорость |
м/ст-мес. |
2059,7 |
2101,29 |
41,59 |
7 |
Сметная стоимость – строит-ва скважины |
руб. |
12 933 843,75 |
12 625 796 |
308 047,75 |
8 |
Сметная стоимость 1 м проходки |
руб. |
7 689,56 |
7 506,4 |
183,16 |
9 |
Ожидаемая экономия |
руб. |
|
308 047,75 |
|
10 |
Рост производительности труда |
% |
|
2,4 |
|
Вывод
На основании проведенного расчета по определению сметной стоимости строительства скважины можно заключить, что за счет улучшения режима бурения экономия времени составляет 11,2 часов, за счет чего повышается коммерческая скорость бурения на 59,6м/ст-мес.
Сметная стоимость строительства скважины составляет 12 933 843,75 рублей, а за счет улучшения режима бурения сметная стоимость составила бы 12 625 796 рублей. Экономия составила 308 047,75 рублей. За счет улучшения коммерческой скорости рост производительности труда составил 2,4%.
