9 Технология возведения зданий с использованием монолитного

железобетона. Опалубочные системы. Опалубочные работы.

Опалубочные системы. Опалубочные работы

В монолитном домостроении распространены опалубочные системы,

приведенные в табл. 3.1.

Основные формообразующие элементы опалубки выполняются

металлическими или комбинированными: каркас металлический (сталь,

алюминиевые сплавы), палуба - многослойная специальная фанера.

В настоящее время в практике строительства широко применяются

опалубки, изготовленные отечественными производителями, и опалубки

всемирно известных зарубежных фирм «NOE», «PERI», «Utinord» и др.

Установка и разборка мелкощитовой опалубки производится вручную. Для

производства работ с использованием всех видов крупноразмерных элементов опалубки используются грузоподъемные краны - башенные, самоходные стреловые.

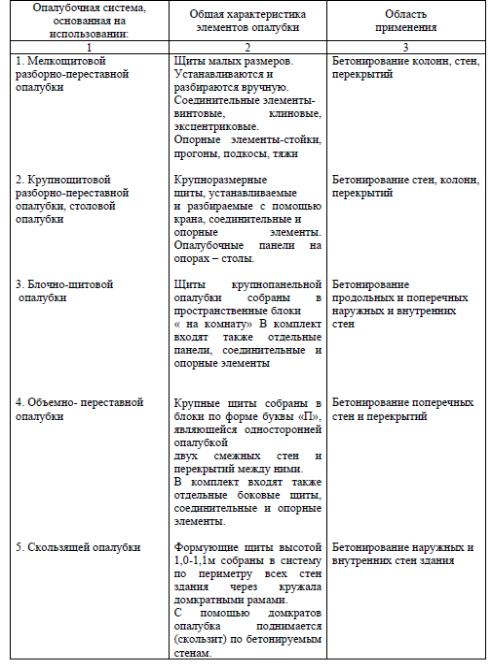

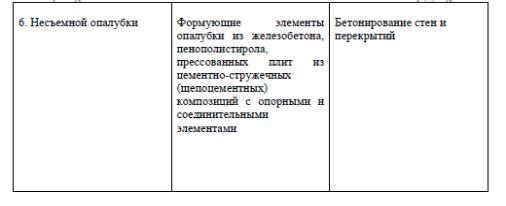

Таблица 3.1. - Характеристика опалубочных систем для монолитного

домостроения

10 Технология возведения зданий с использованием монолитного

железобетона. Подача и укладка бетонной смеси.

При больших объемах бетонных работ, на общей площадке нескольких

монолитных зданий, возможна установка непосредственно на строительной

площадке мобильной бетоносмесительной установки (МБСУ). Подача бетонной смеси в конструкцию в этом случае производится с помощью бетононасосов. В большинстве случаев приготовление бетонной смеси производится на централизованных механизированных и автоматизированных бетонных заводах. Транспортирование бетонной смеси на строительную площадку осуществляется в специализированных транспортных средствах - автобетономесителях. Подача в конструкции здания бетонной смеси, доставленной на площадку, ведется бетононасосами: на нижние этажи - автобетононасосом, на верхние -

стационарным бетононасосом с распределительной стрелой, а также по схеме «кран-бадья». Как правило, используются неповоротные бункеры вместимостью 2-4 м3. Уплотнение бетонной смеси в стенах, колоннах, перекрытиях, большой толщины (более 25-30мм) производится глубинными вибраторами. В плитах перекрытий бетонная смесь уплотняется поверхностными вибраторами.

11 Технология возведения зданий с использованием монолитного

железобетона. Организация строительной площадки.

Организация строительной площадки

Состав временных сооружений технологической зоны строительной

площадки определяется особенностями технологии возведения монолитных и сборно-монолитных зданий (рис. 3.1, 3.2). Значительную часть площадей внутри зоны действия крана занимает площадка для сборки, хранения и межцикловой обработки опалубки. Специфические сооружения площадки – склад арматуры и устройство для перегрузки бетонной смеси в бункера. В технологической зоне размещаются также складские площадки для сборных конструкций, мелкоштучных материалов и вспомогательные площадки для тары, инвентаря, оснастки.

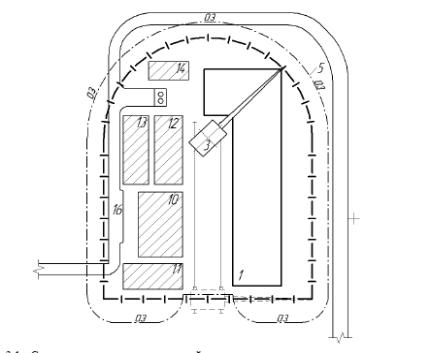

Рис. 3.1 - Схема организации строительной площадки одного из группы монолитных

(сборно-монолитных) зданий: 1 – возводимое здание; 3 – башенный кран; 4 –граница зоны действия крана; 5 – граница опасной зоны крана; 10 – площадка сборки и межцикловой обработки опалубки; 11 – склад армоконструкций; 12 – склад сборных конструкций; 13 – склад мелкоштучных теплоизоляционных материалов; 14– склад тары и инвентаря, такелажных приспособлений; 15 – временная автодорога;

16 – разгрузочная площадка

На участке сосредоточенного строительства нескольких монолитных зданий

возможно размещение передвижной мобильной бетоносмесительной установки(МБСУ) (рис. 3.2). Вертикальный транспорт бетонной смеси в этом случае –

стационарный бетононасос с установкой на здании распределительных стрел.

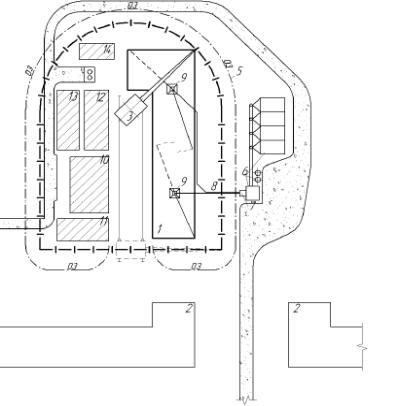

Рис. 3.2 - Схема организации строительной площадки одного из группы монолитных

(сборно-монолитных) зданий с приготовлением бетонной смеси на площадке:

1 – возводимое здание; 2 – построенные или проектируемые к строительству

монолитные здания; 3 – башенный кран; 4 – граница зоны действия крана;

5 – граница опасной зоны крана; 6 – мобильная бетоносмесительная установка;

7 – бетононасос; 8 – бетоновод; 9 – распределительная стрела; 10 – площадка сборки и межцикловой обработки опалубки; 11 – склад армоконструкций; 12 – склад сборных конструкций; 13 – склад мелкоштучных теплоизоляционных материалов;

14 – склад тары и инвентаря, такелажных приспособлений; 15 – временная

автодорога; 16 – разгрузочная площадка; 17 – устройство перегрузки бетонной смеси в бункера (резерв)
